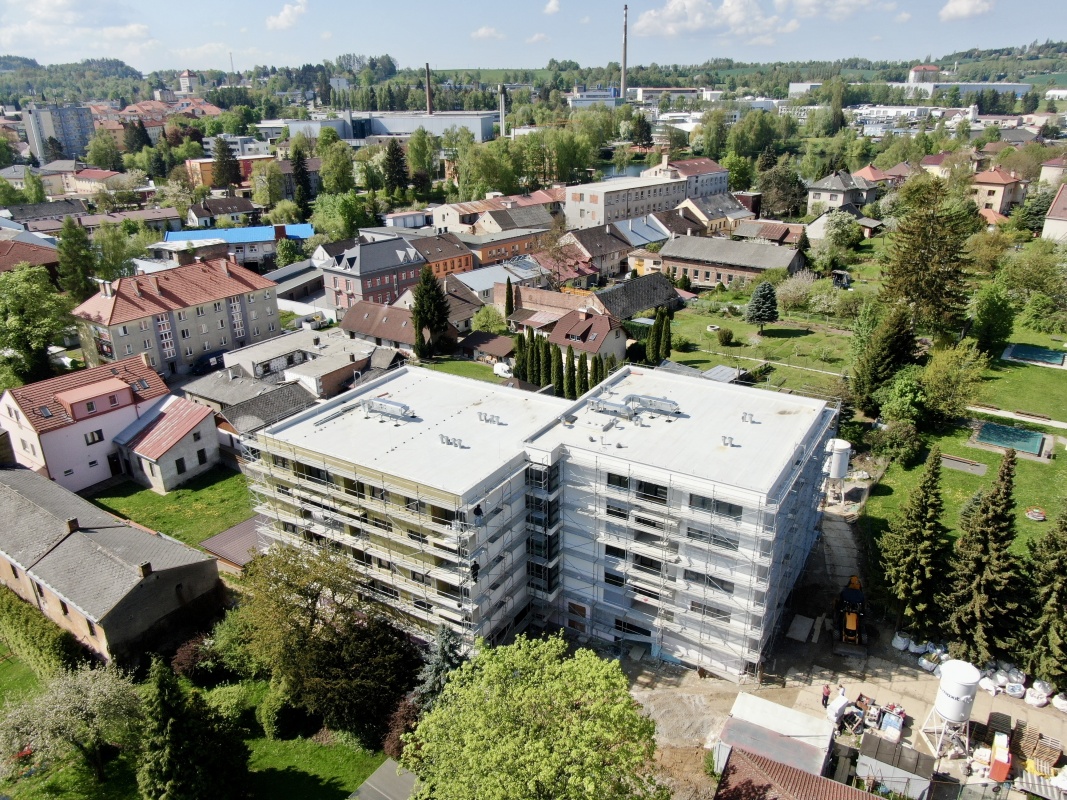

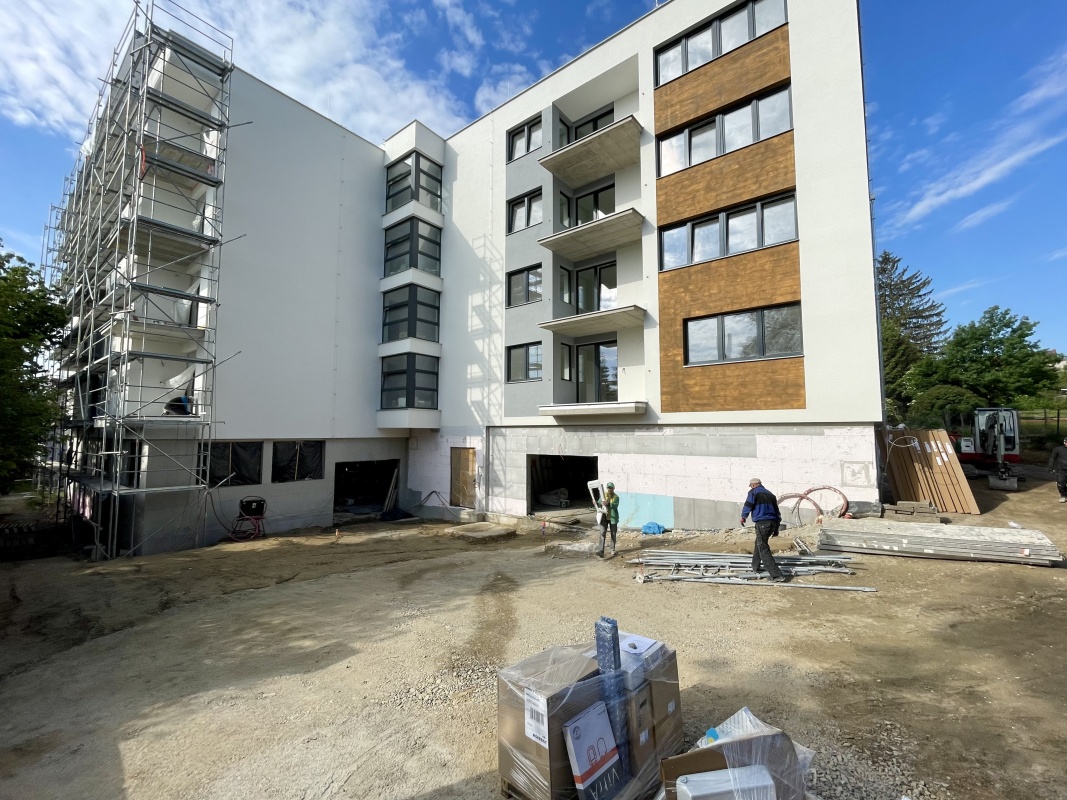

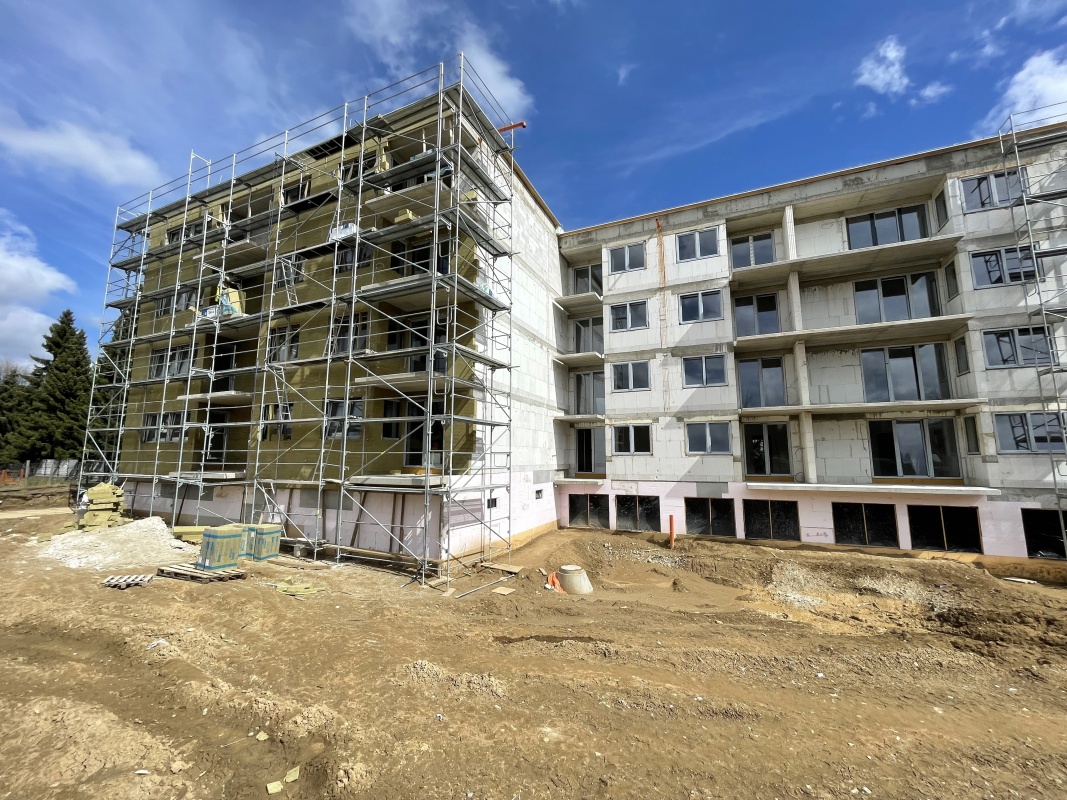

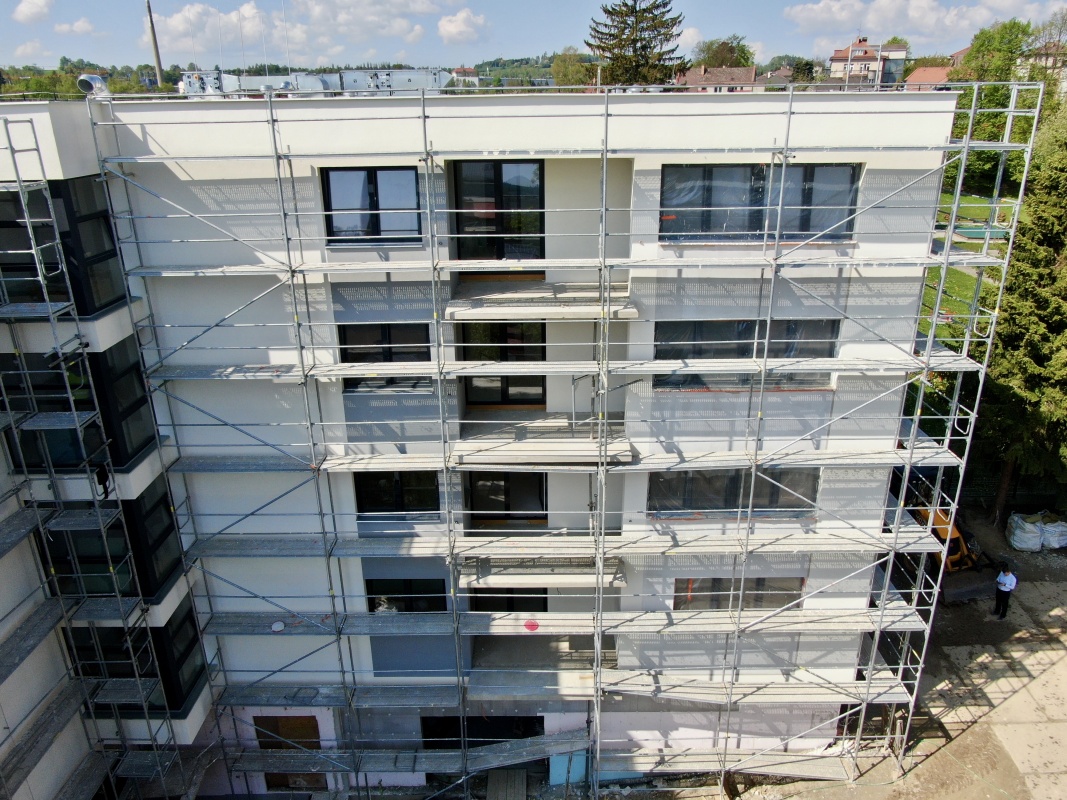

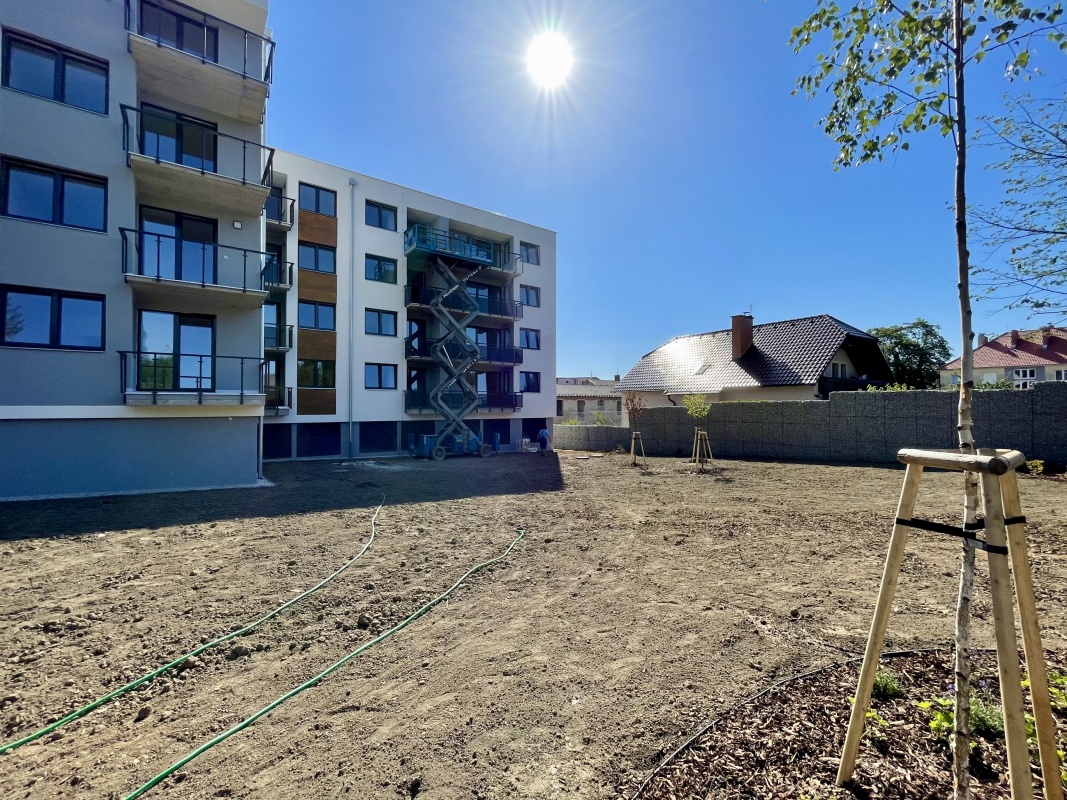

ZÁŘÍ 2021

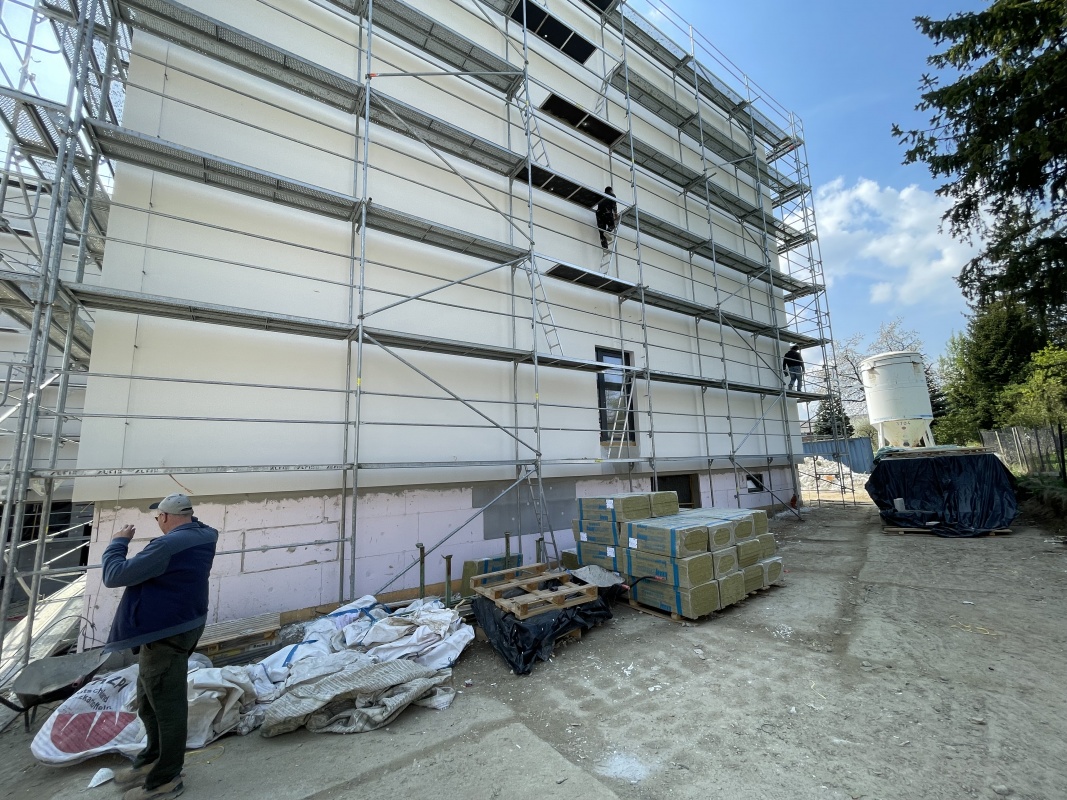

DŮM A

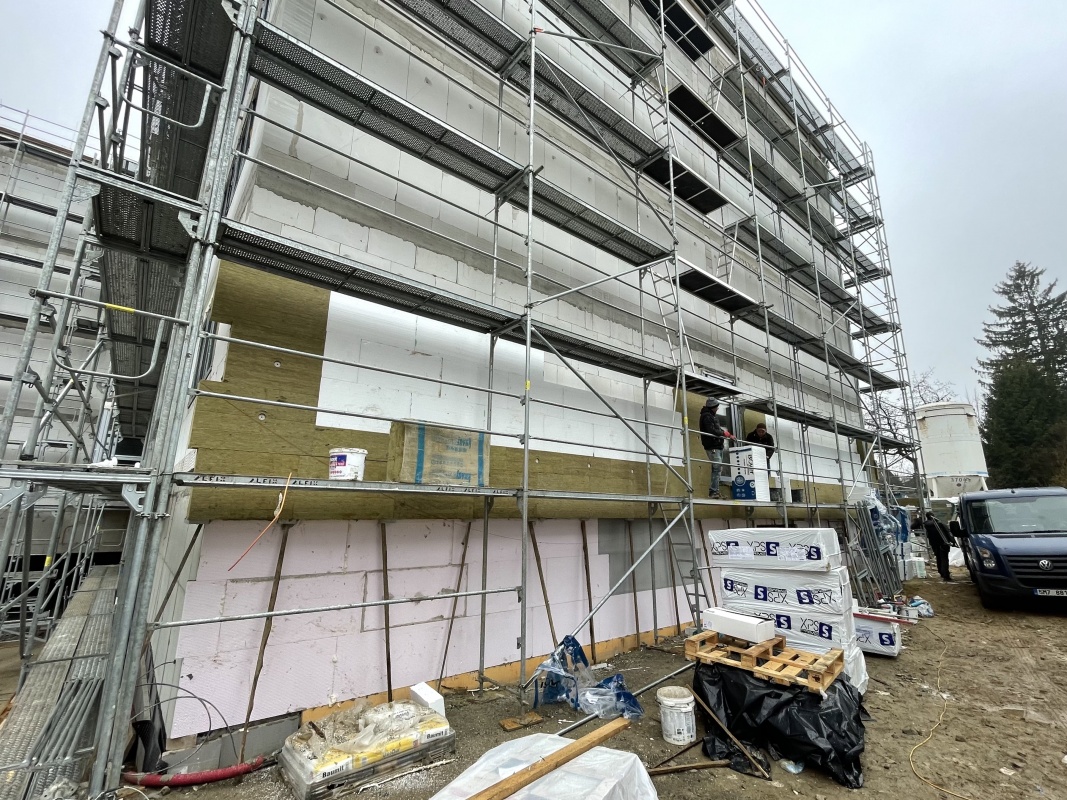

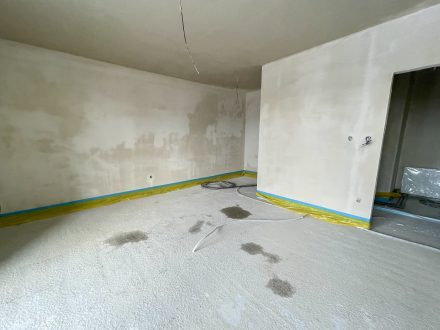

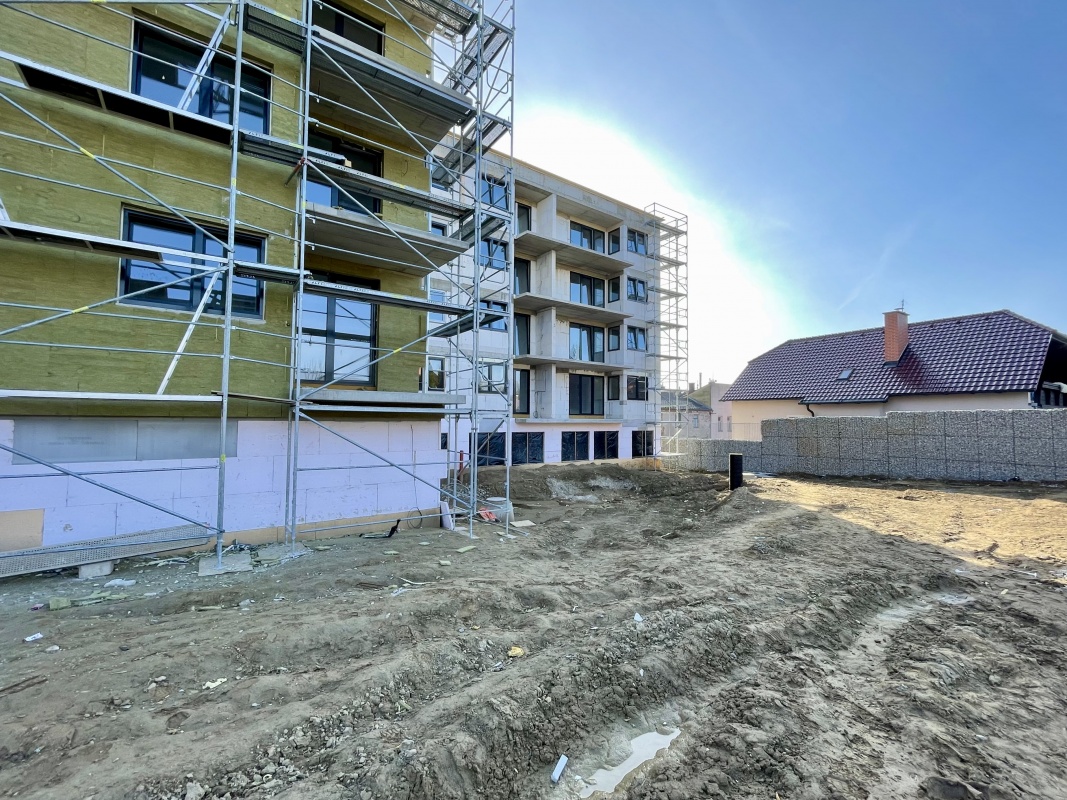

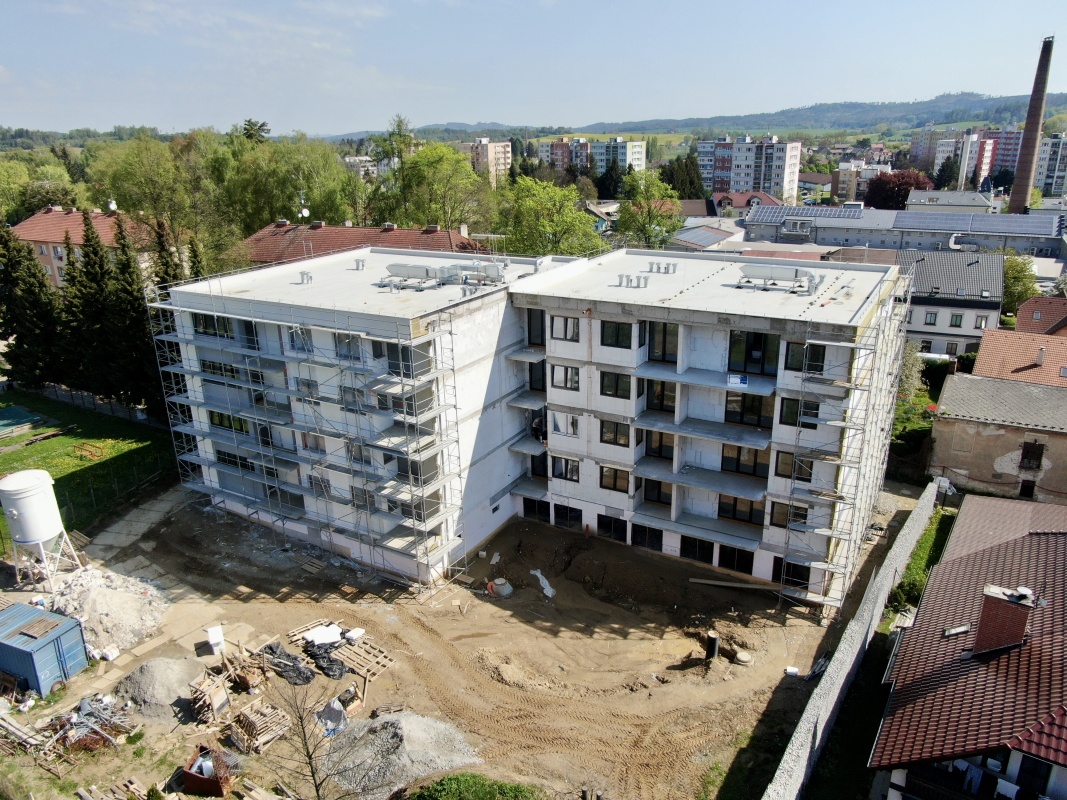

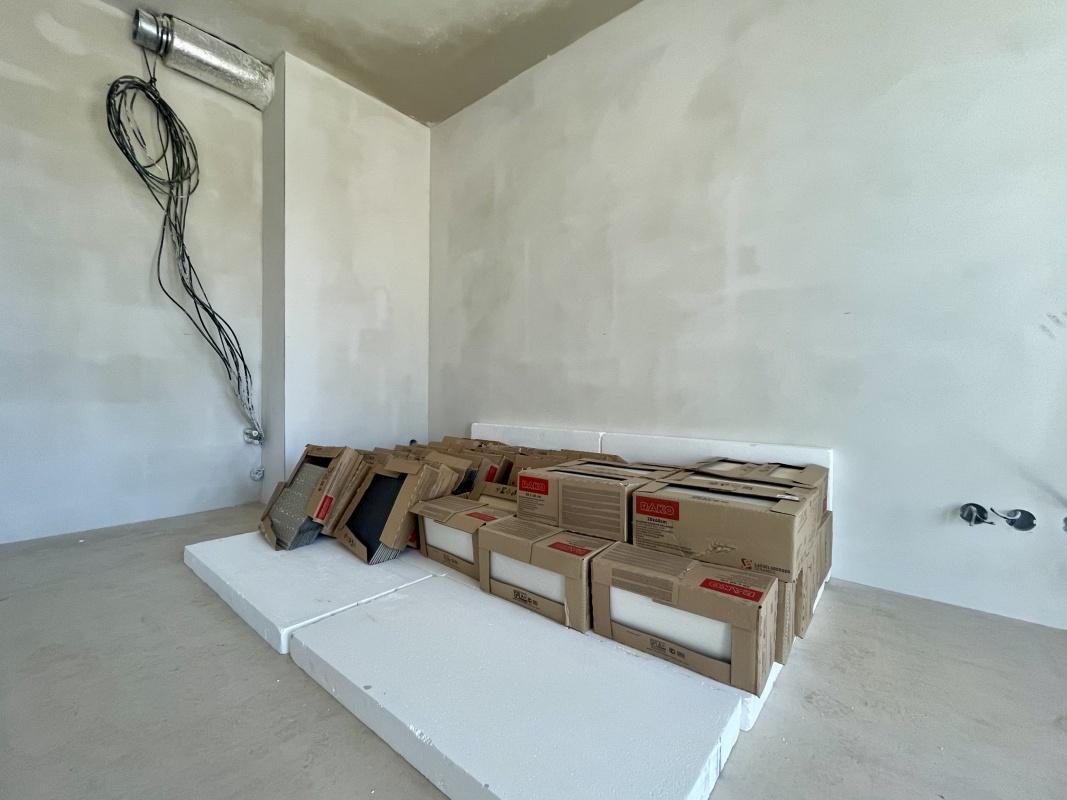

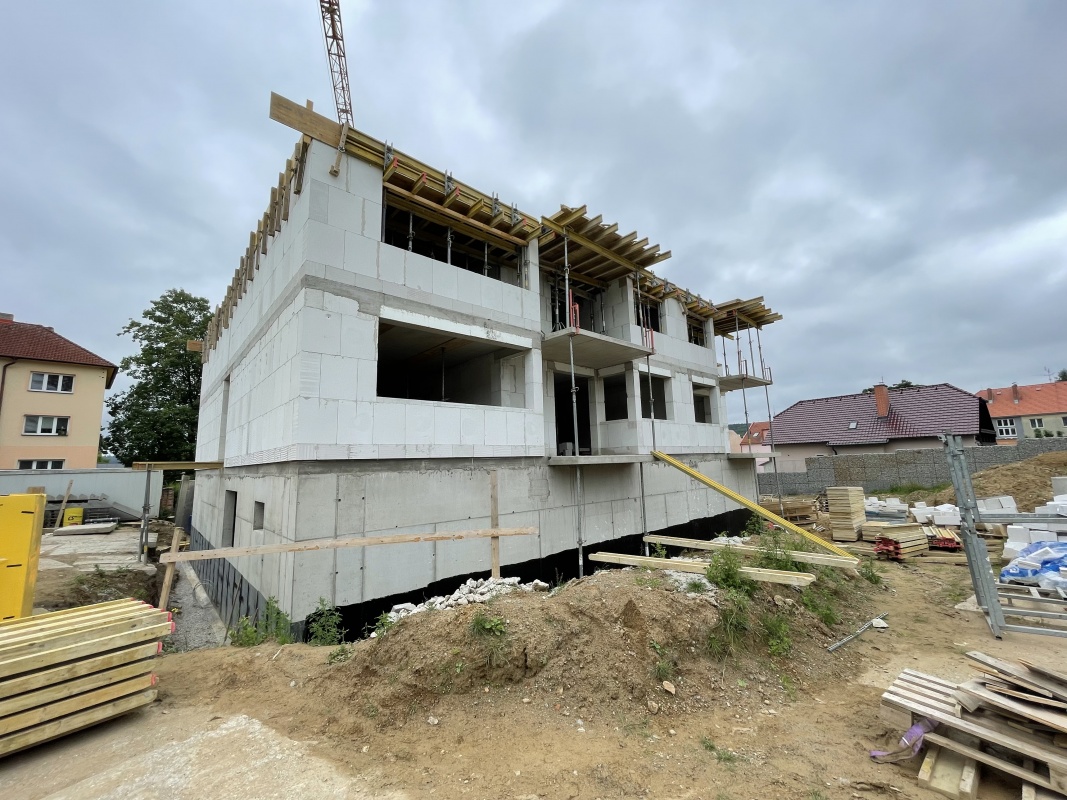

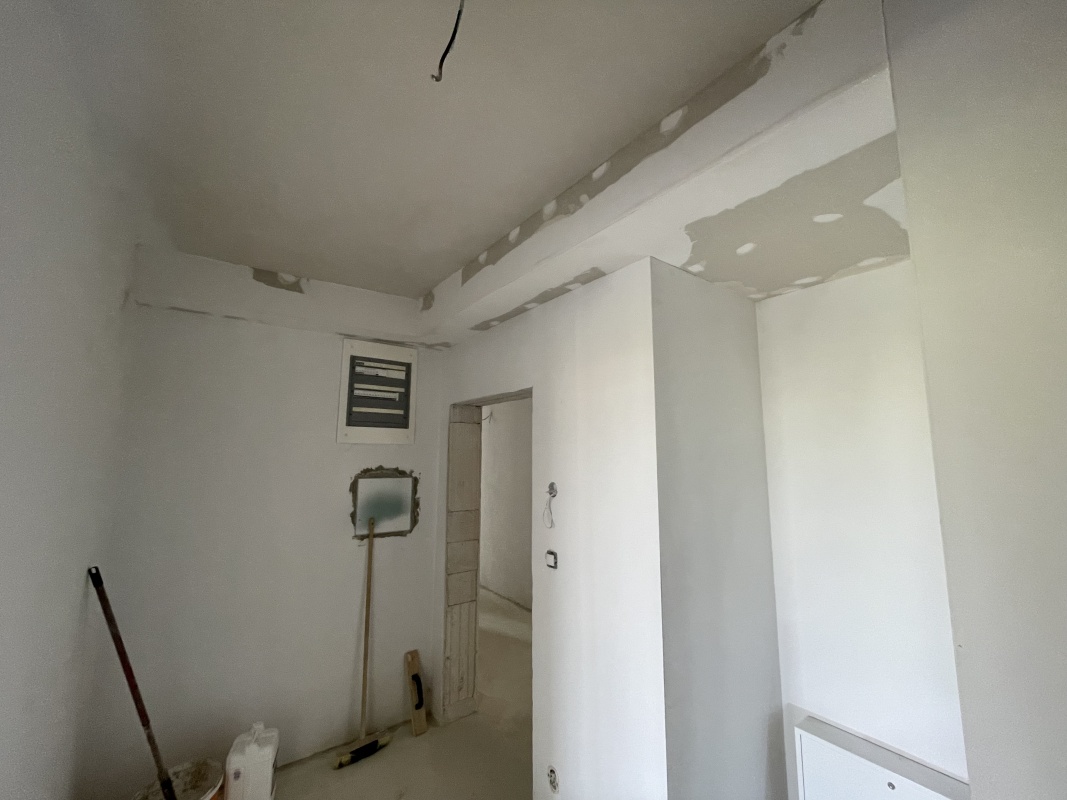

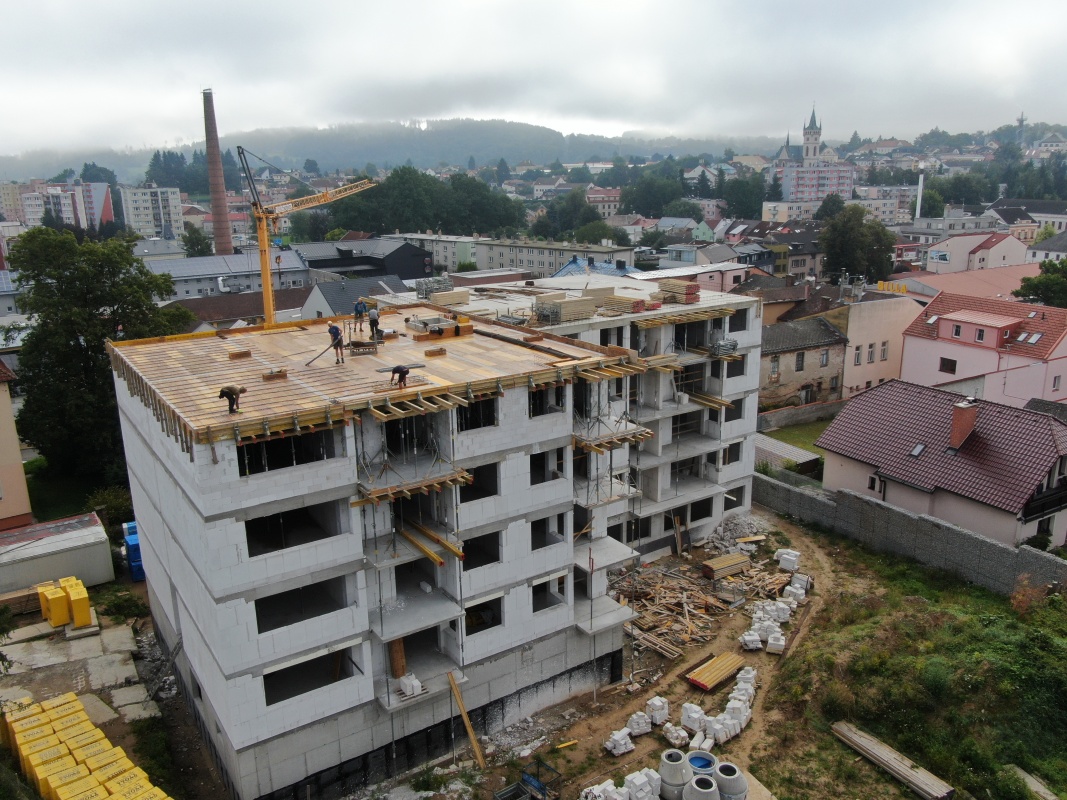

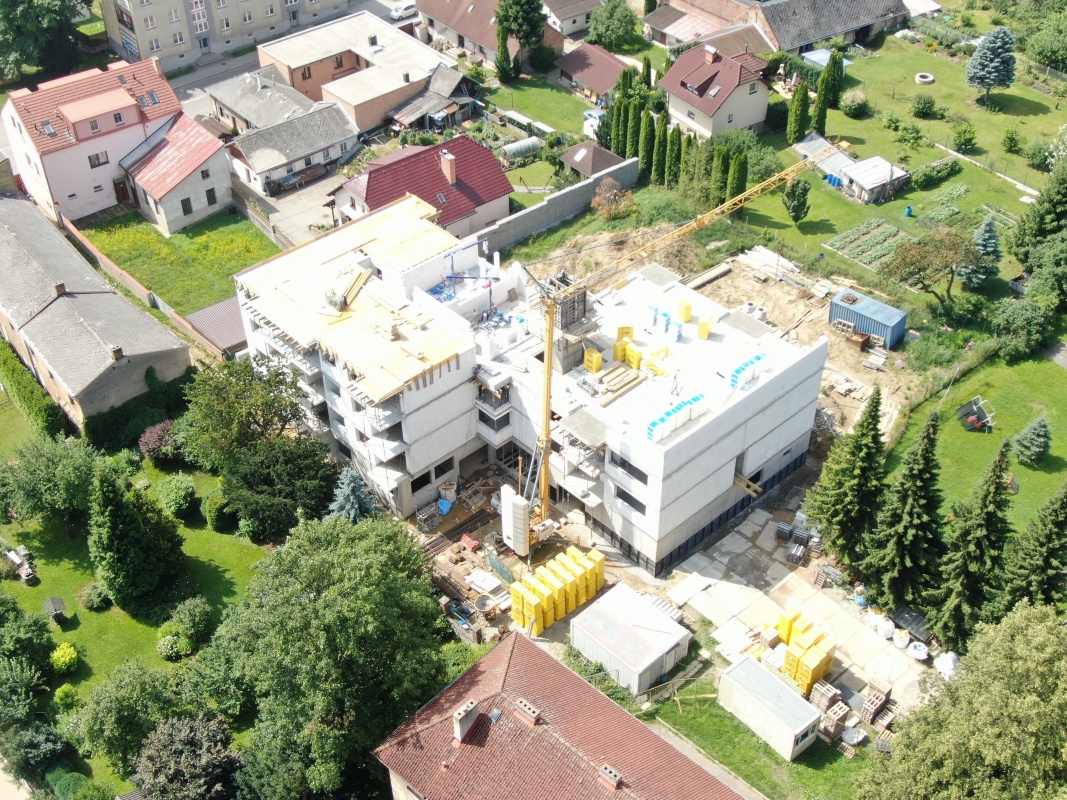

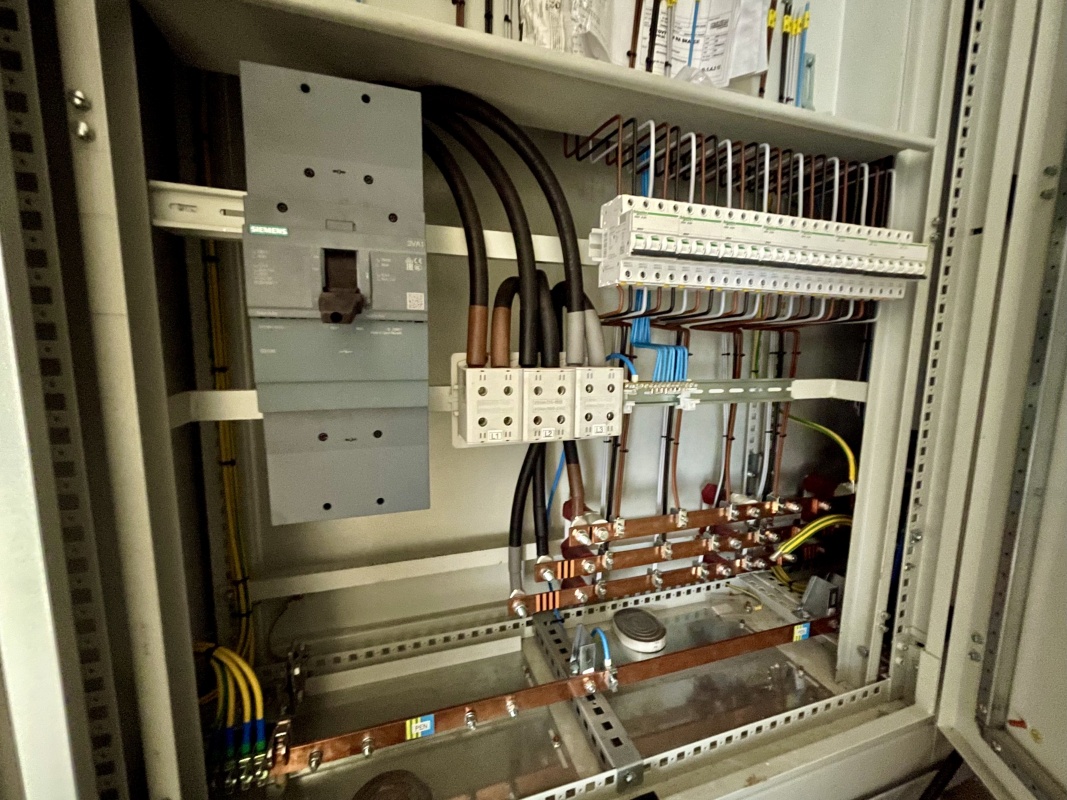

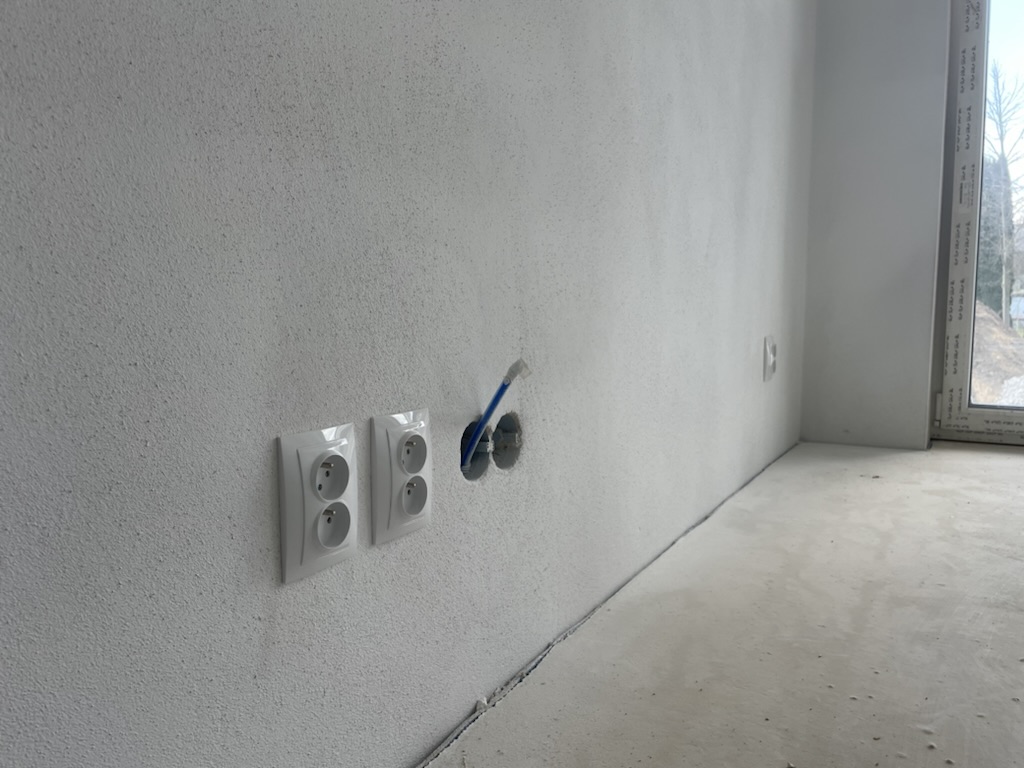

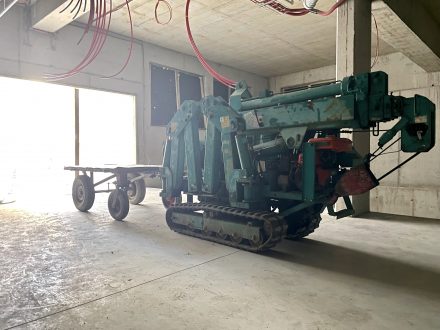

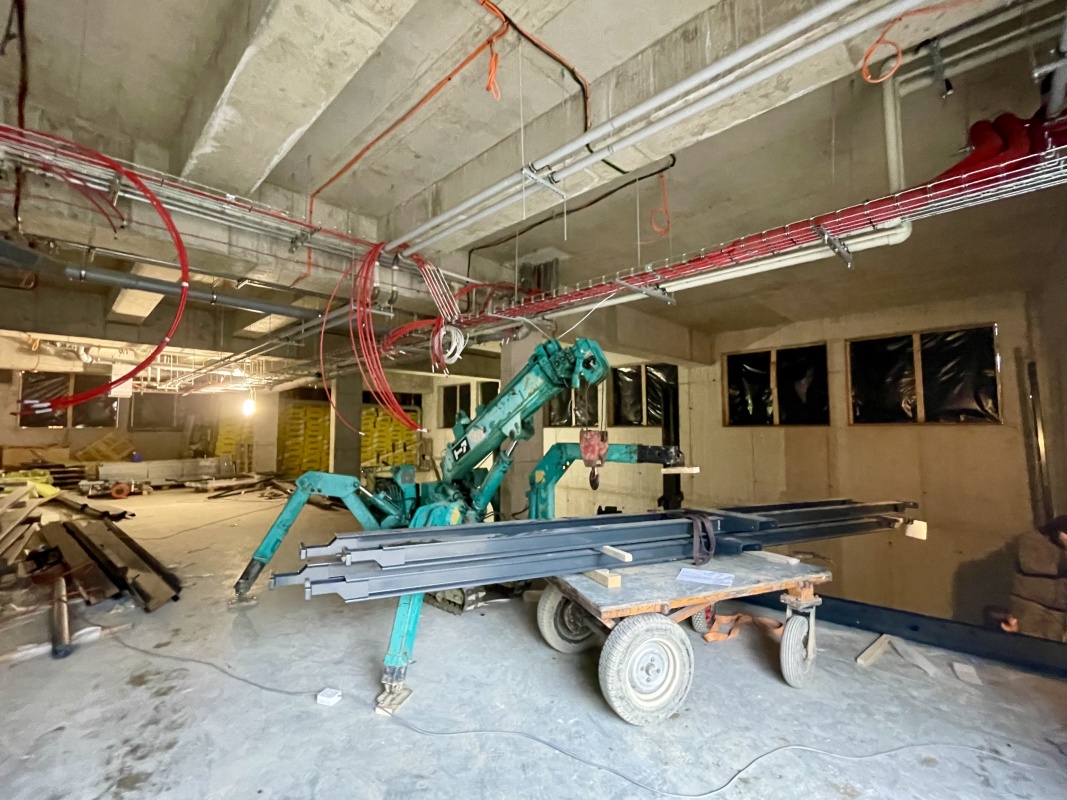

  • Pokračování el. rozvodů - silnoprodud

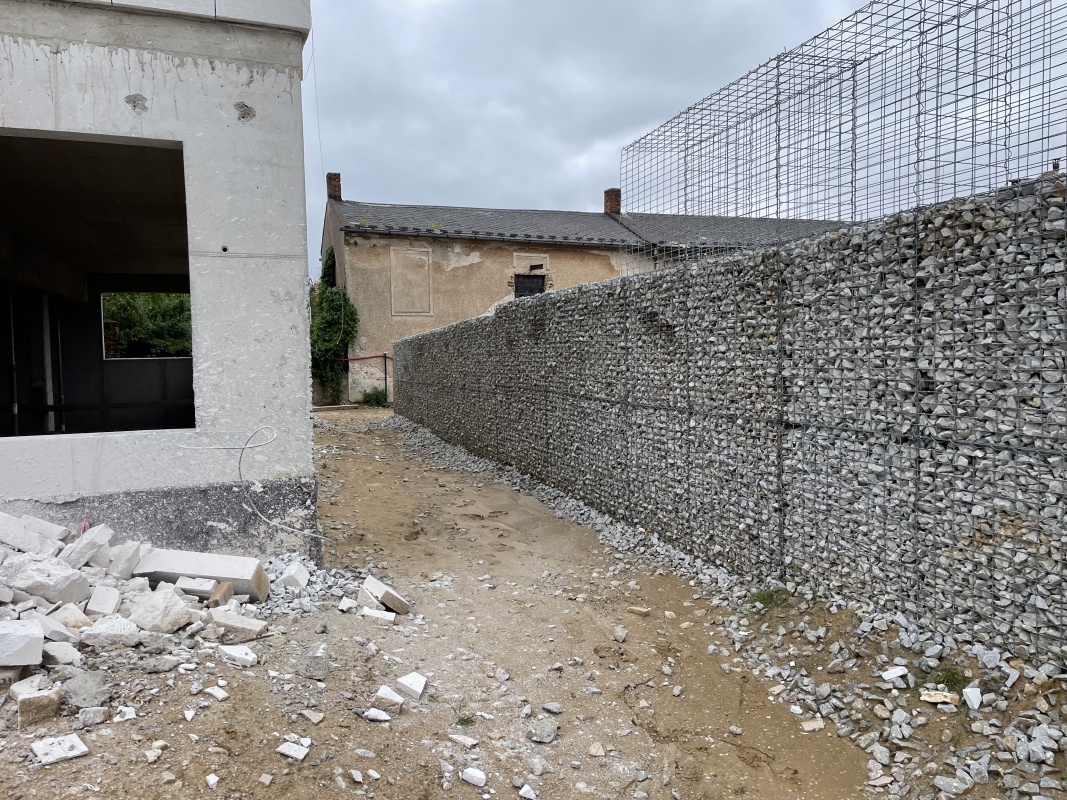

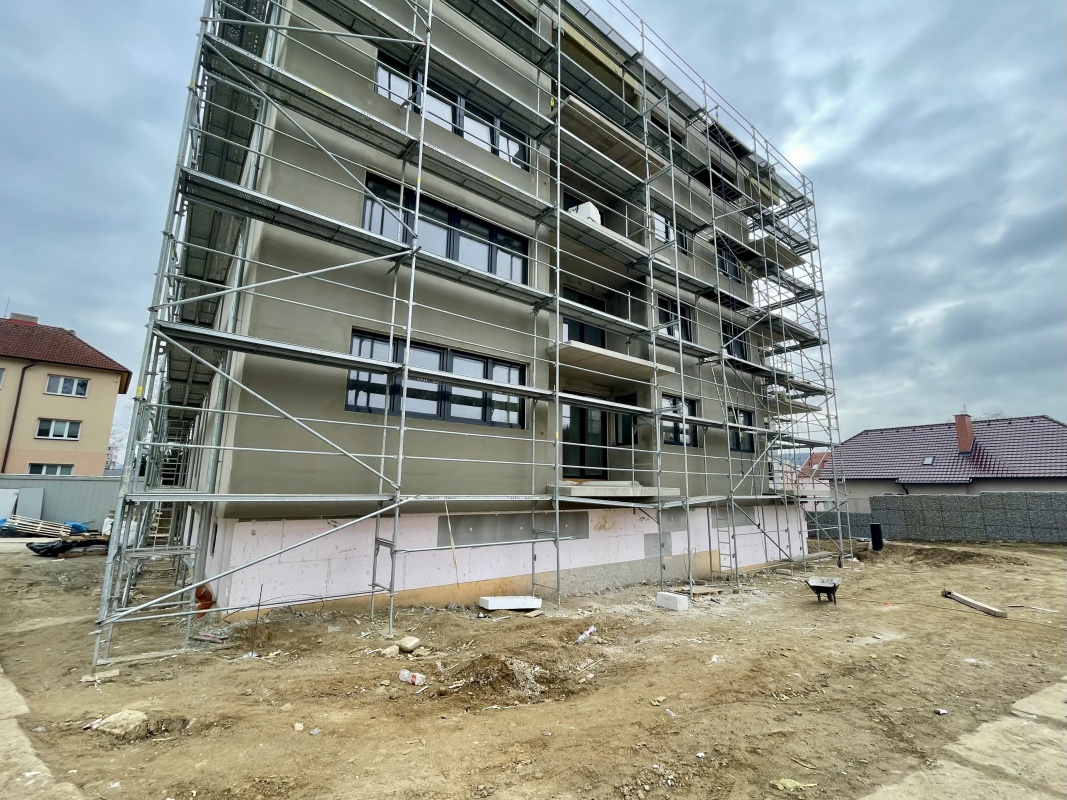

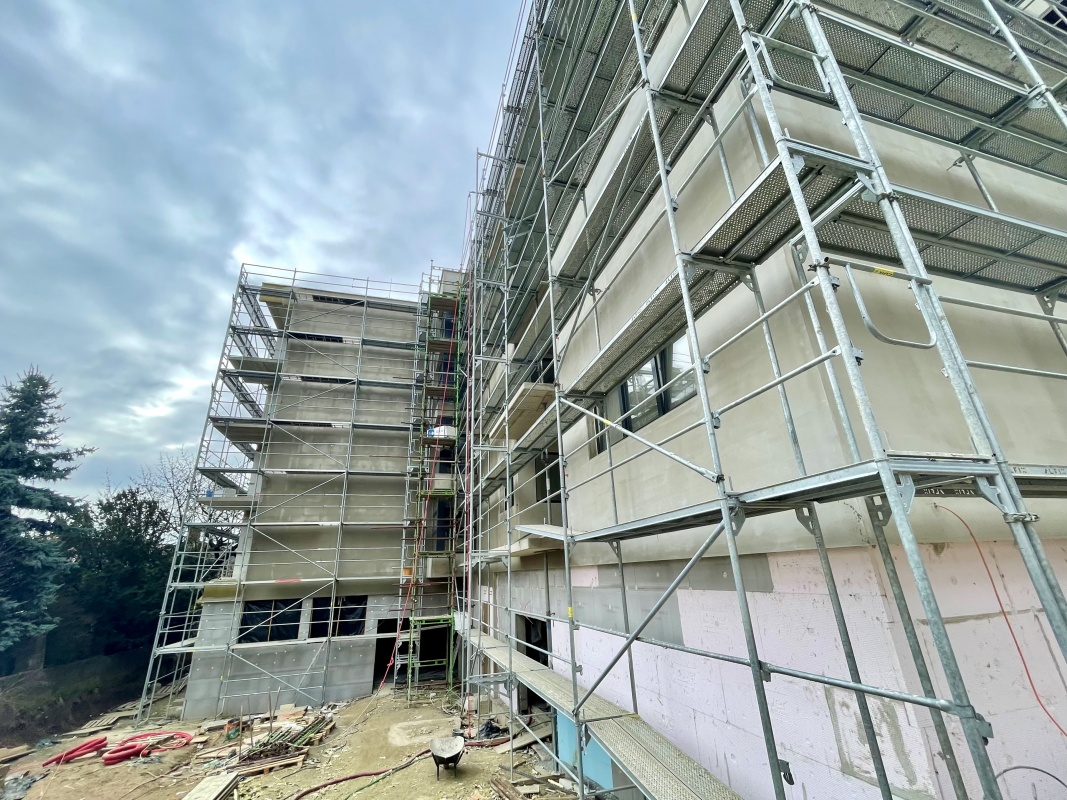

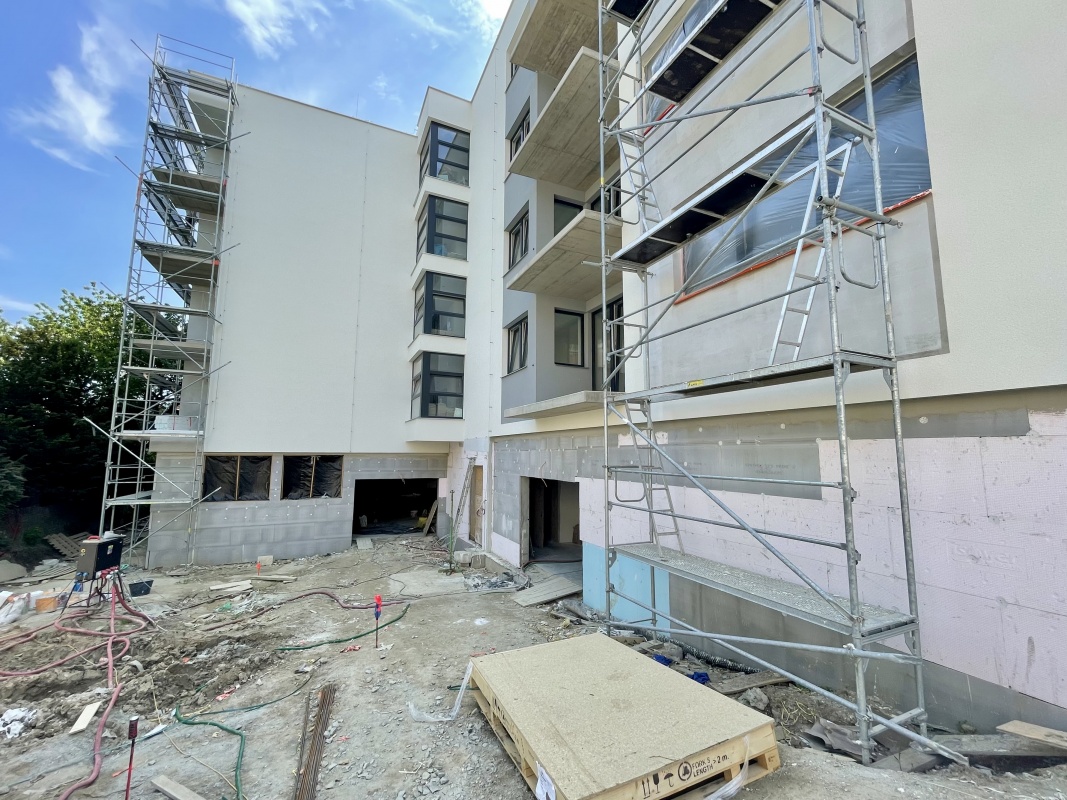

  • Dokončení atiky

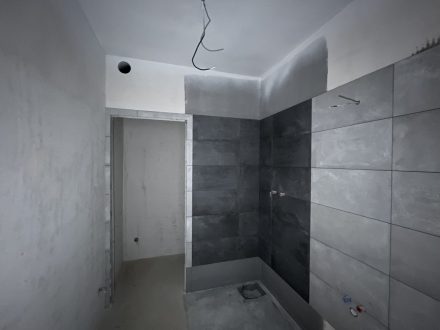

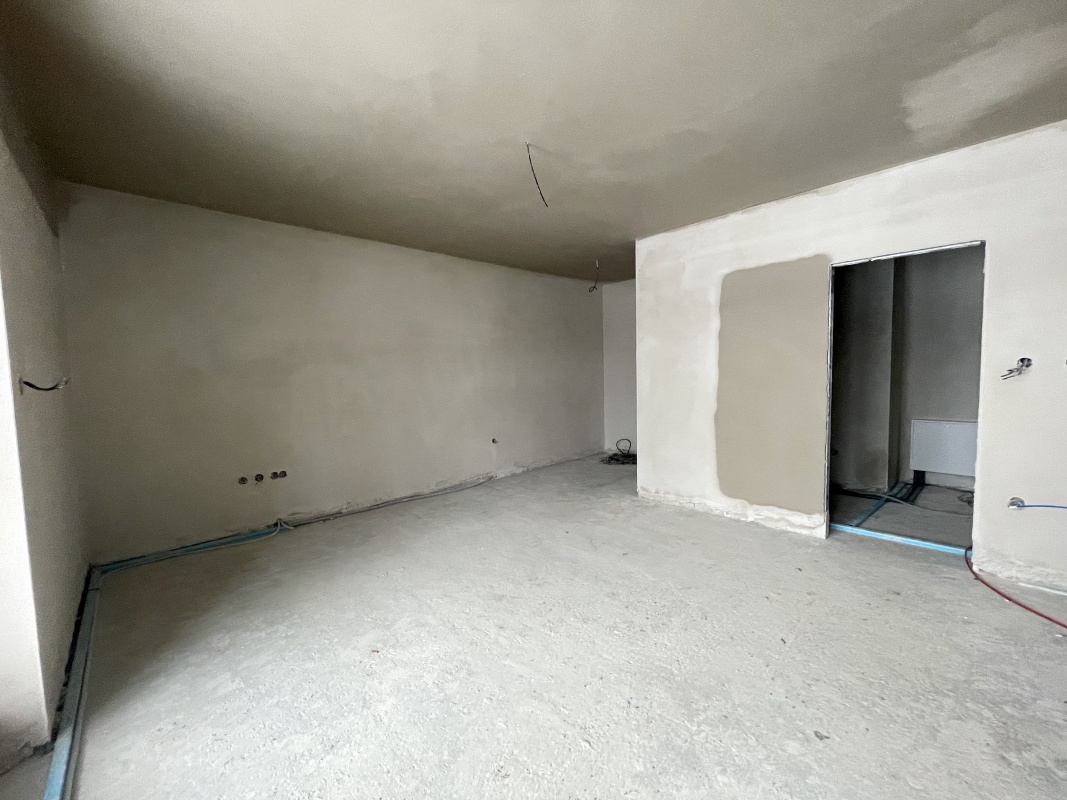

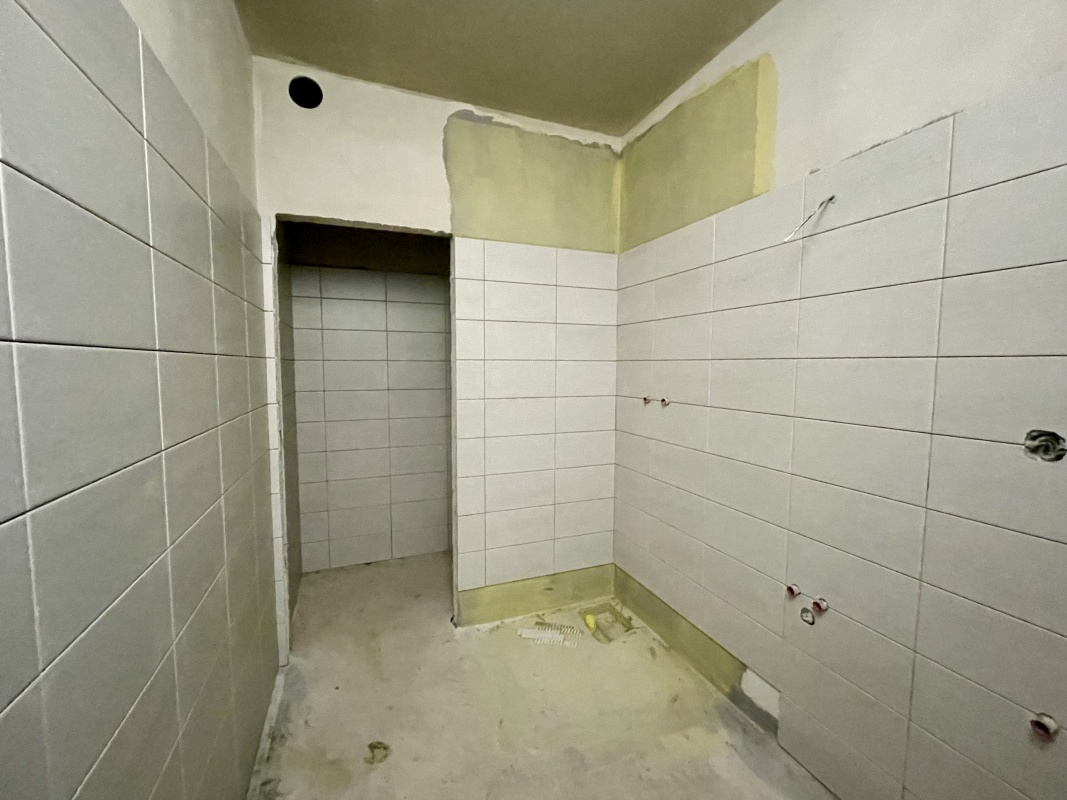

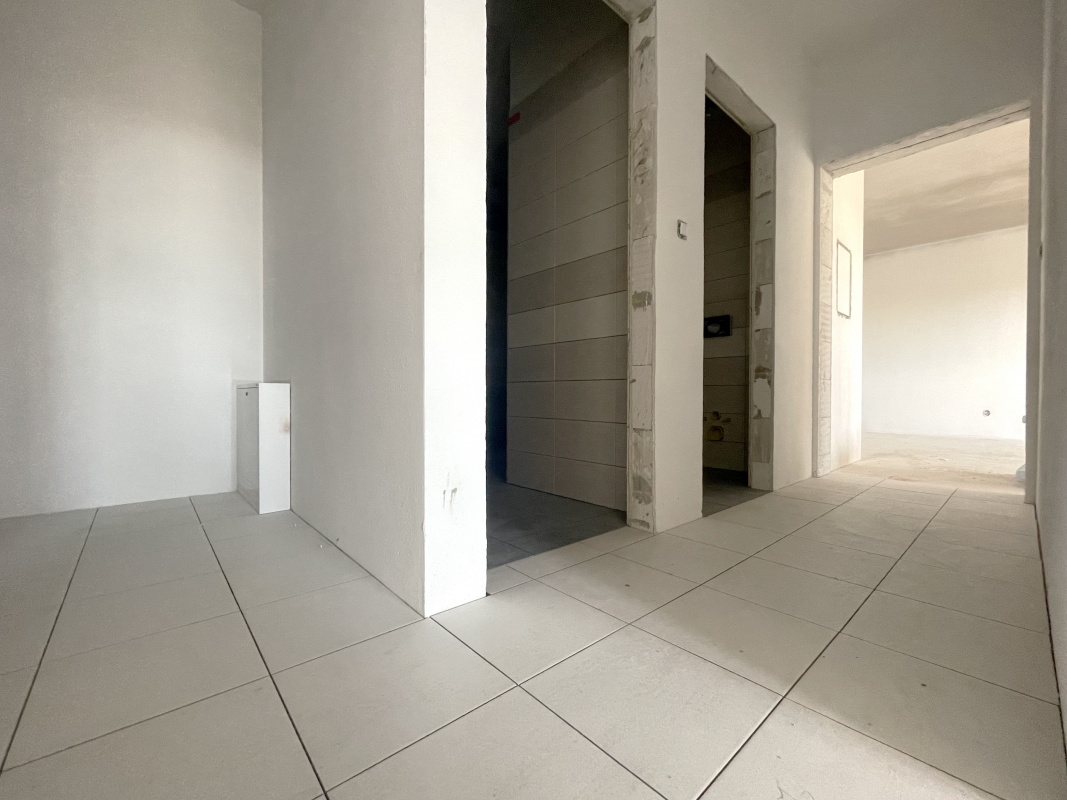

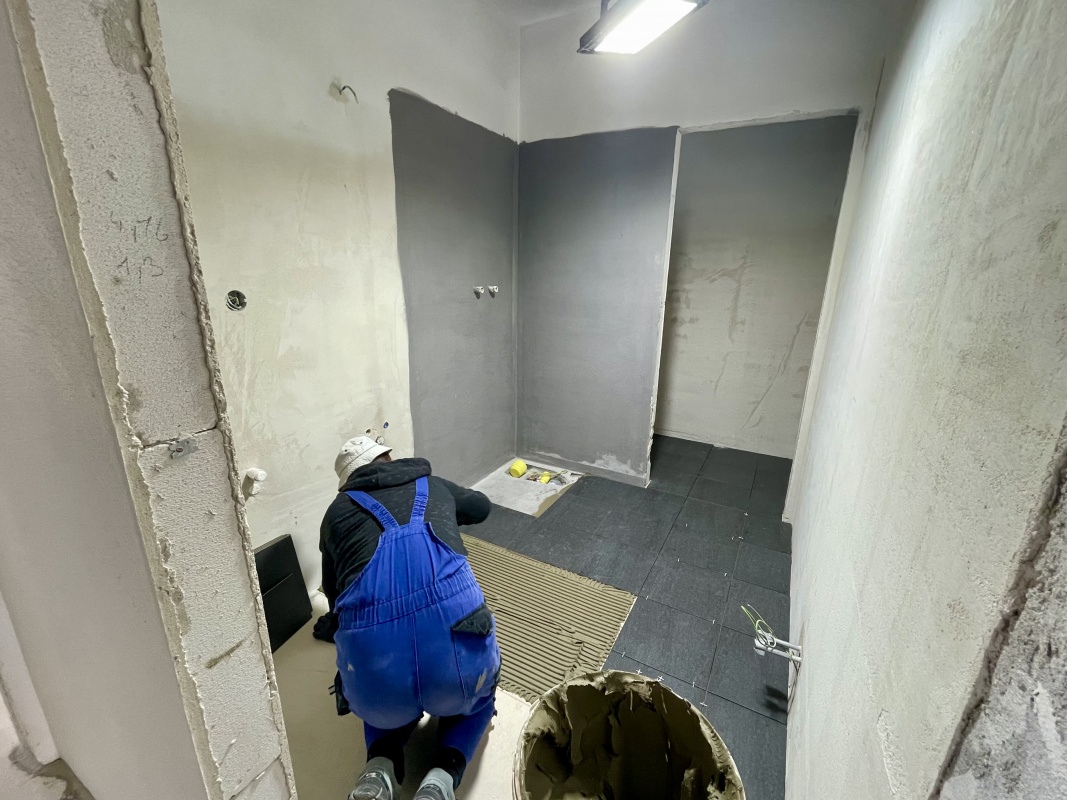

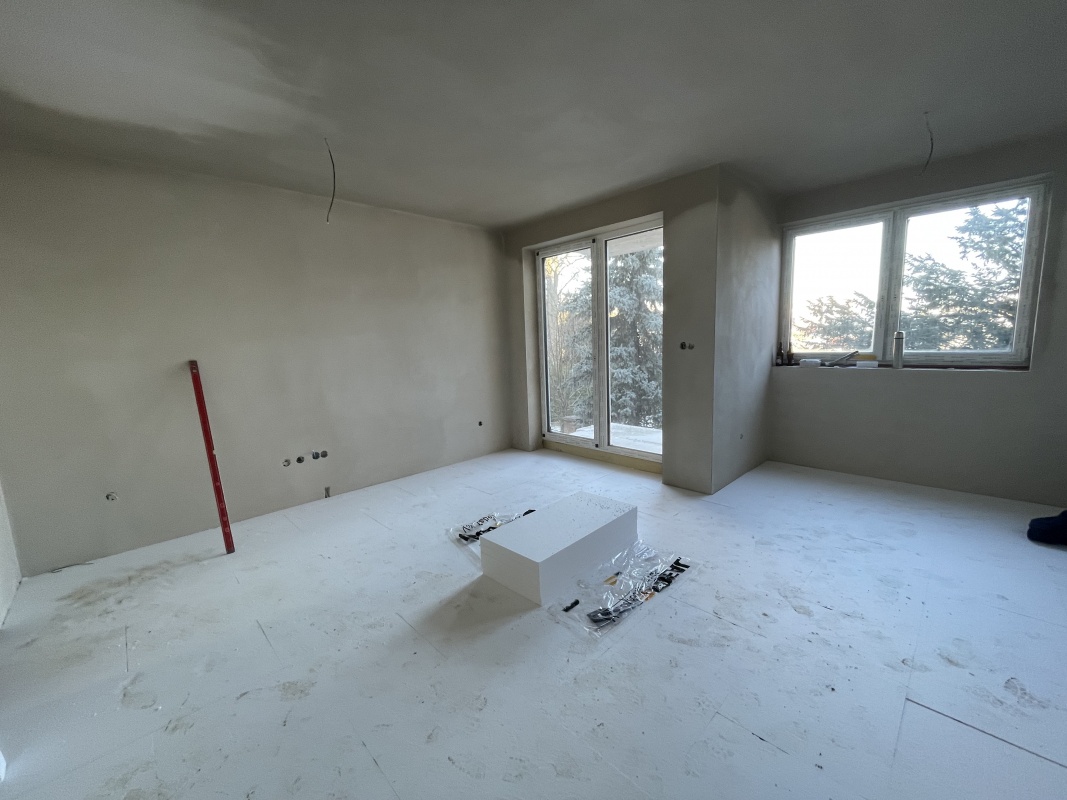

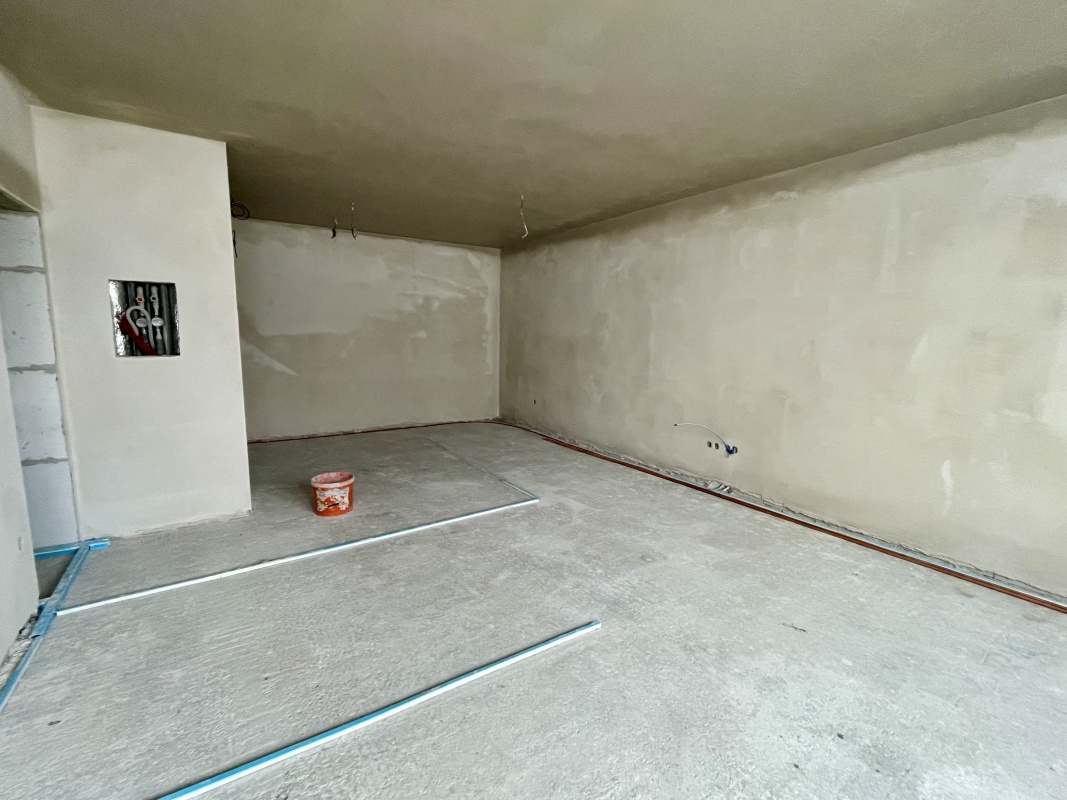

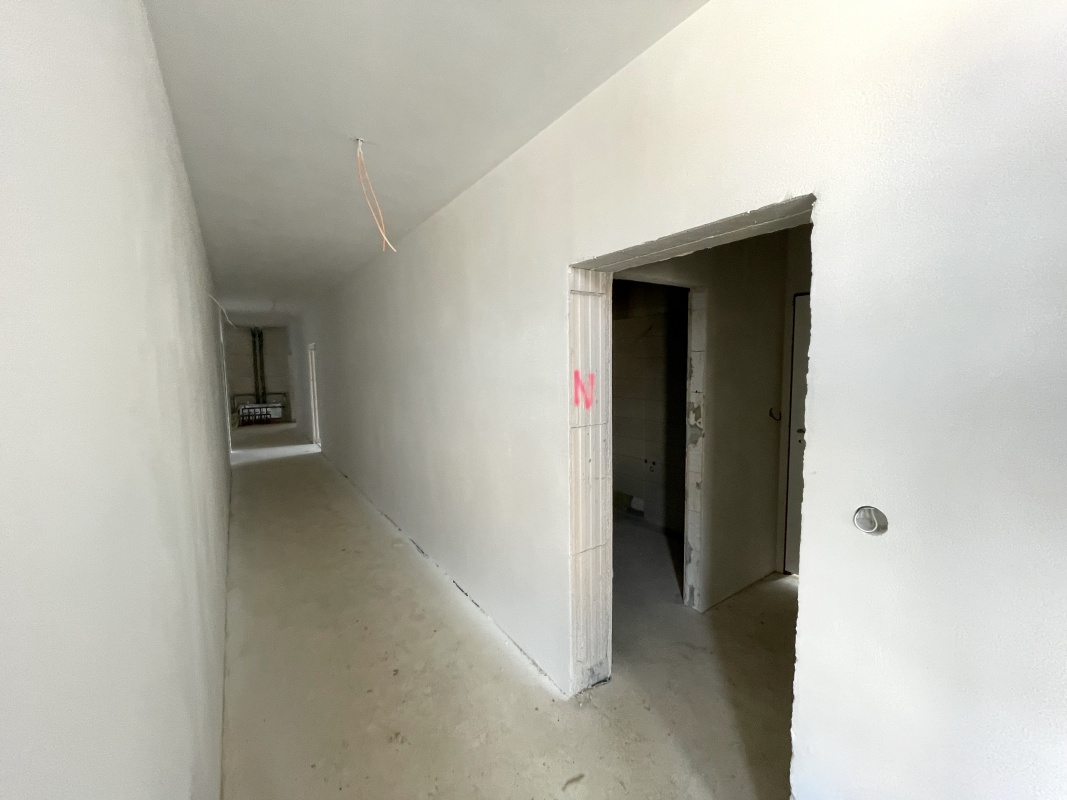

  • Dokončení nenosných příček

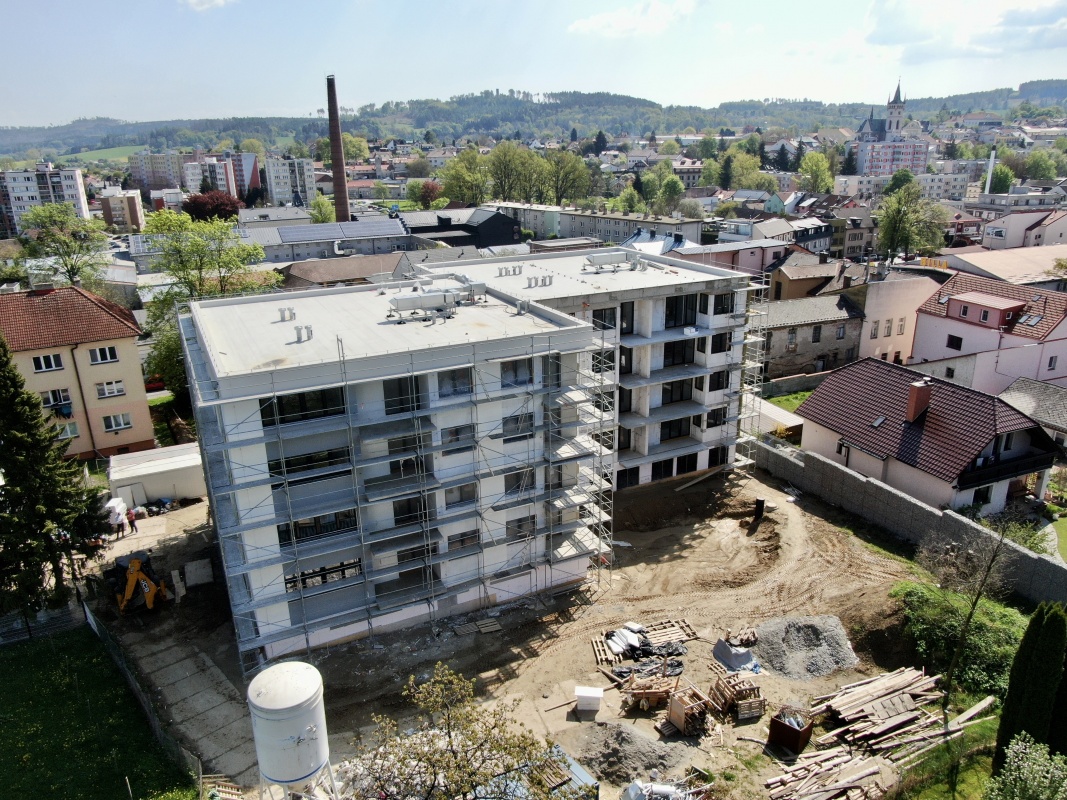

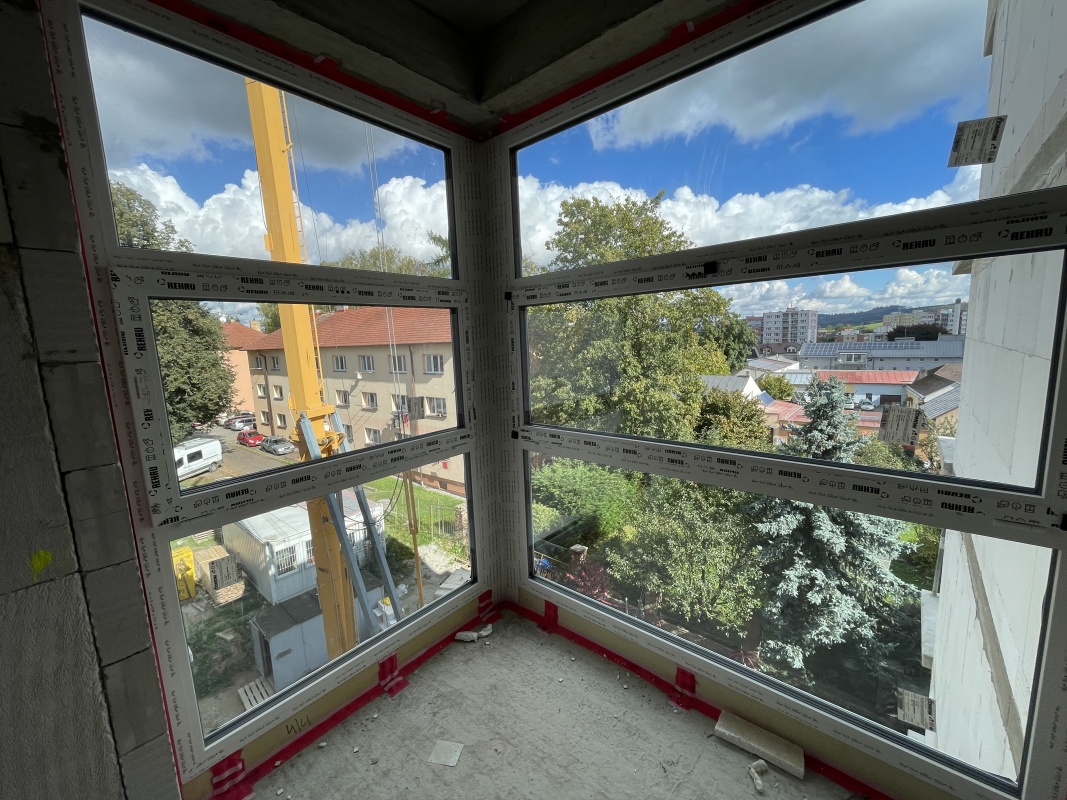

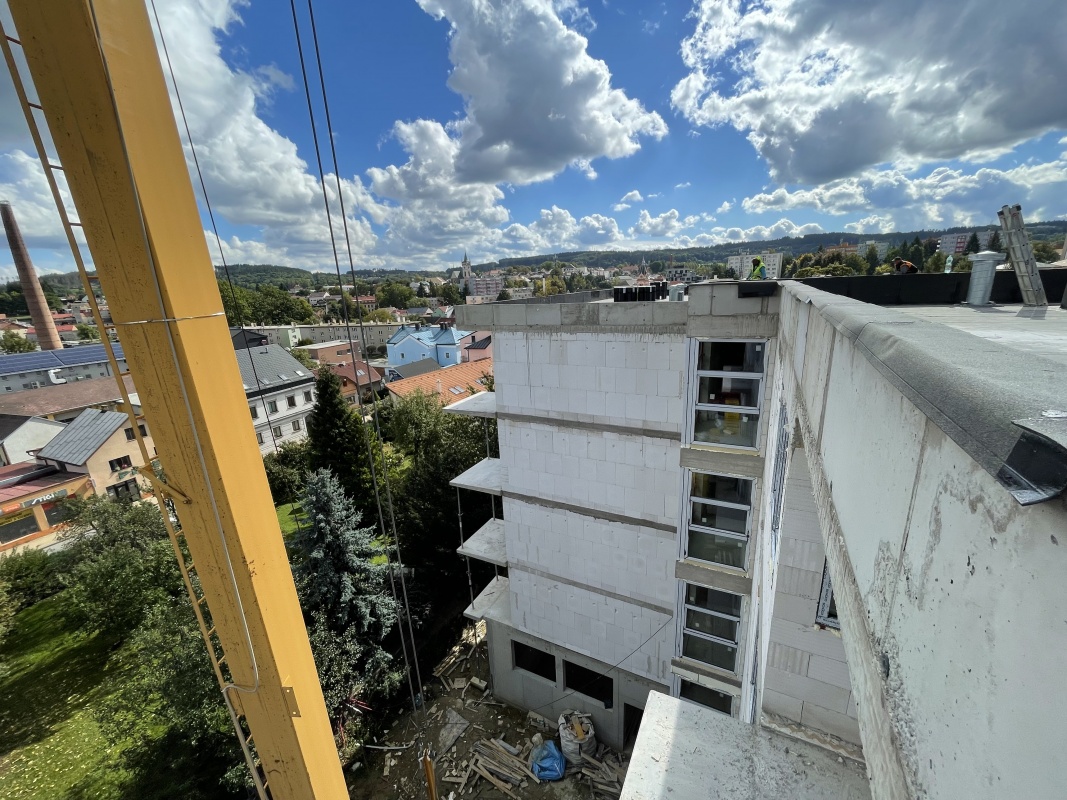

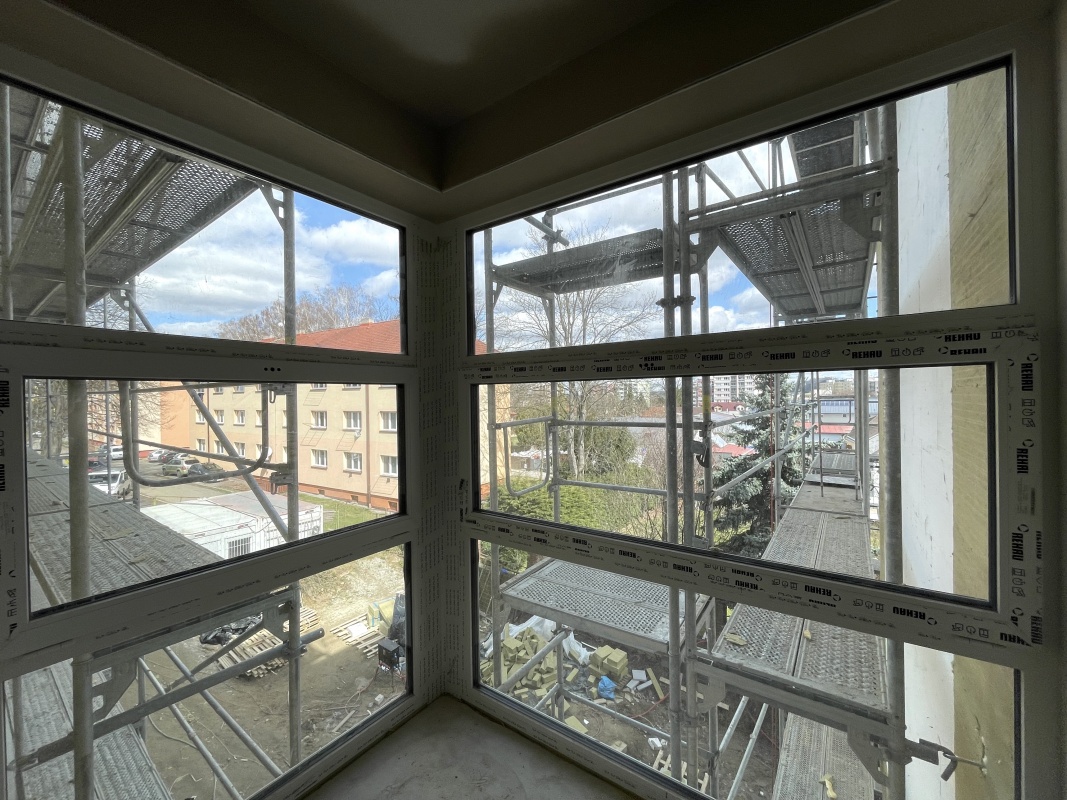

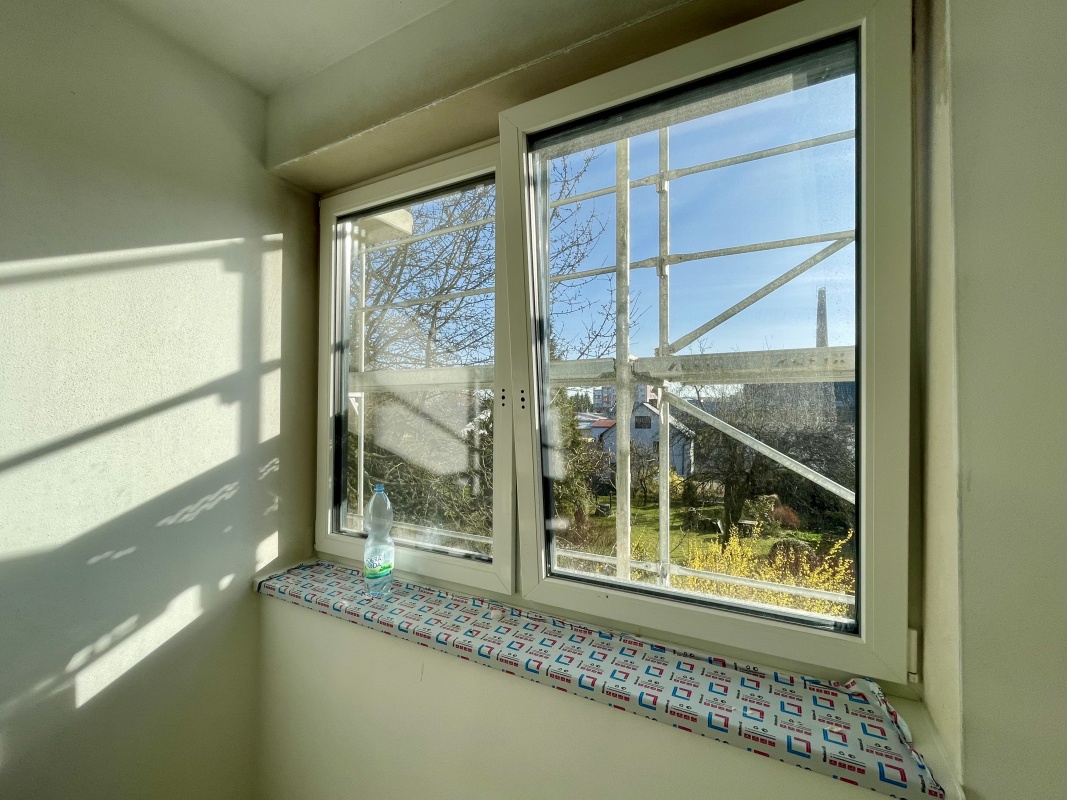

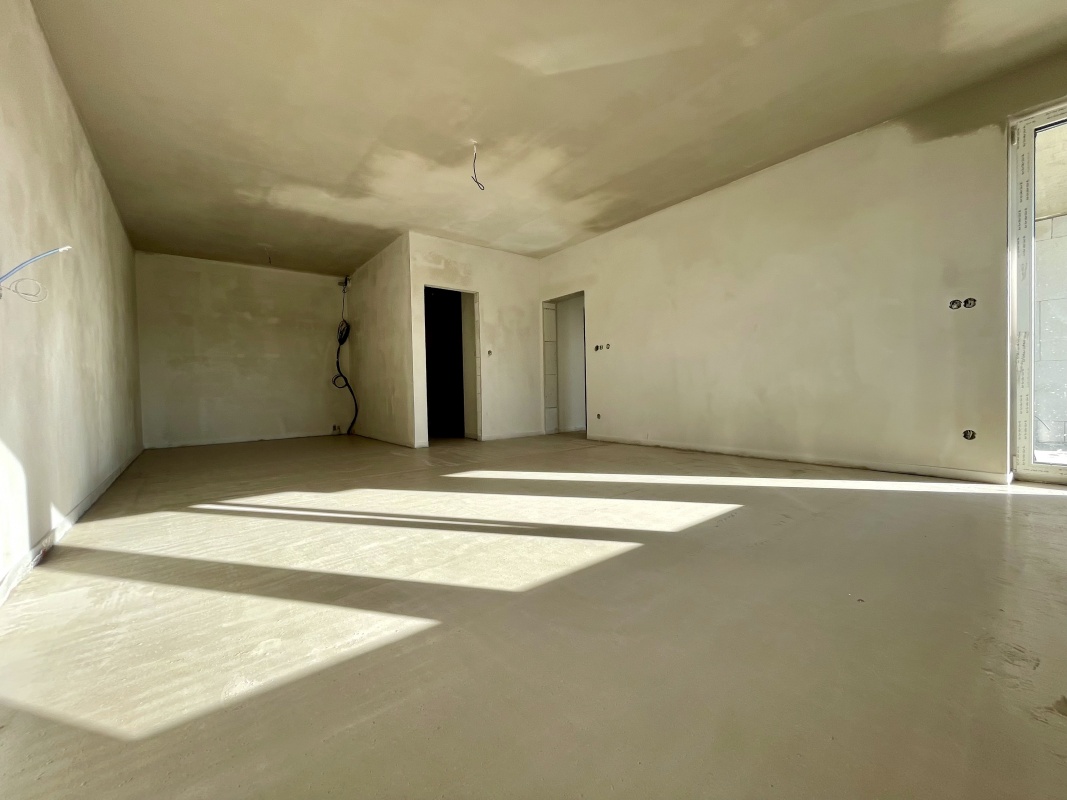

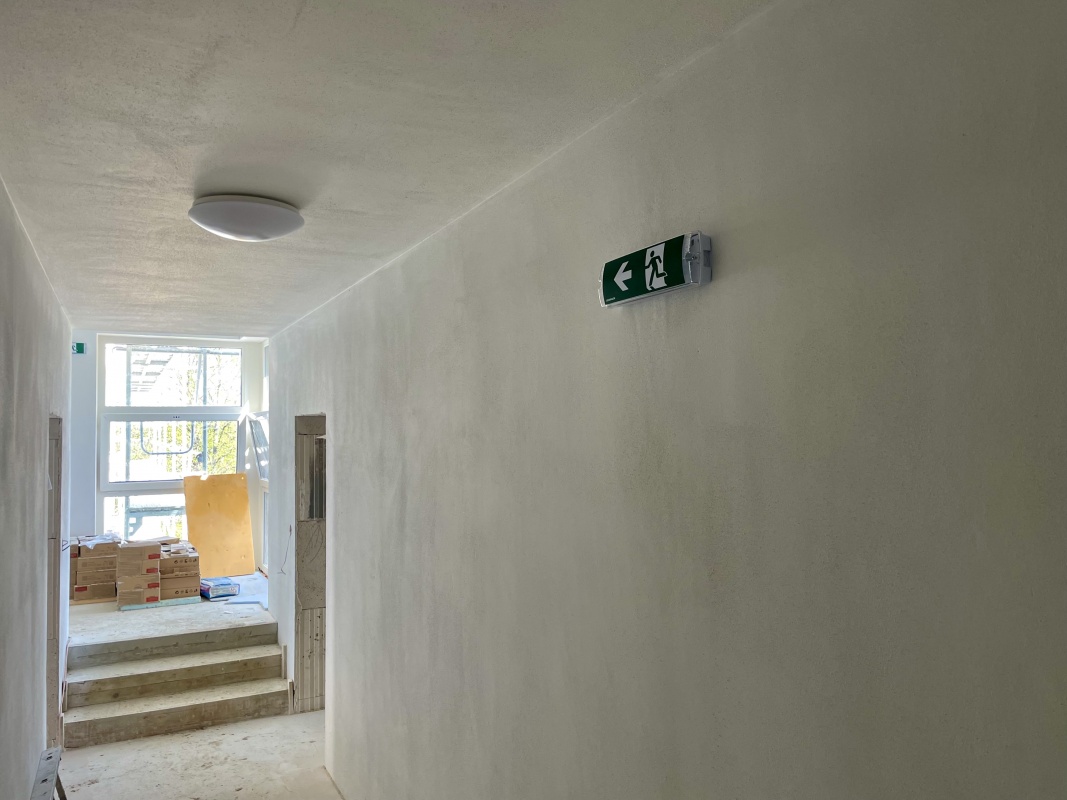

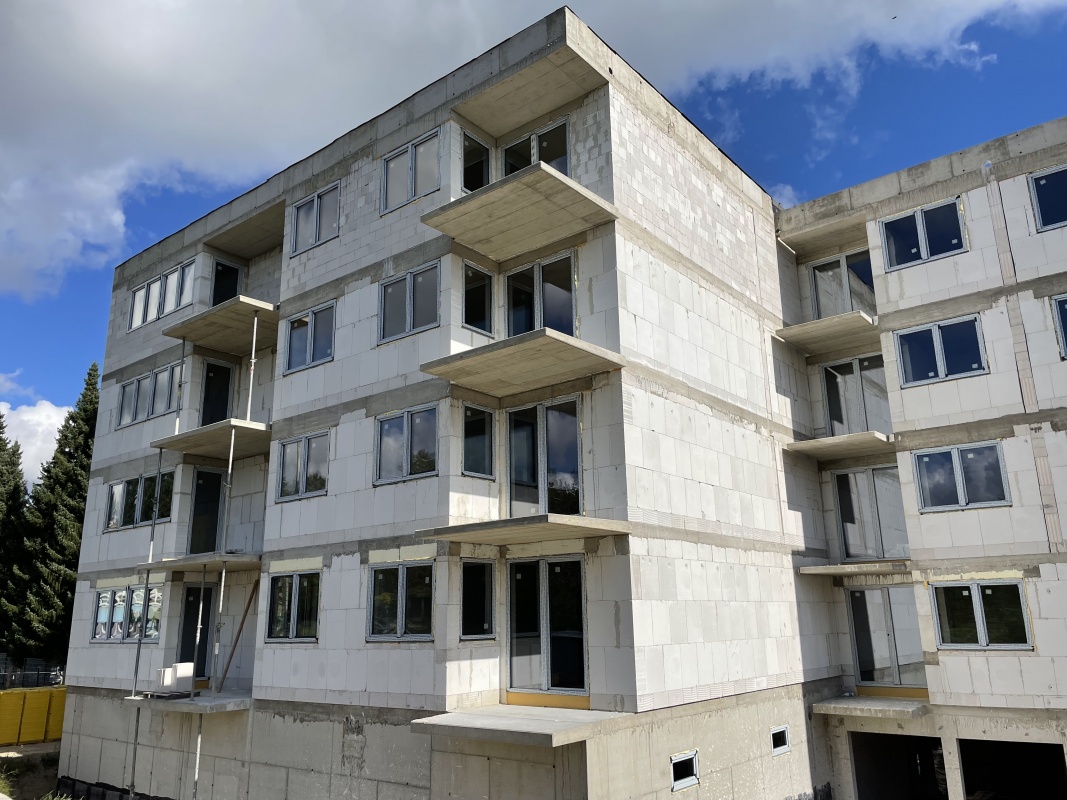

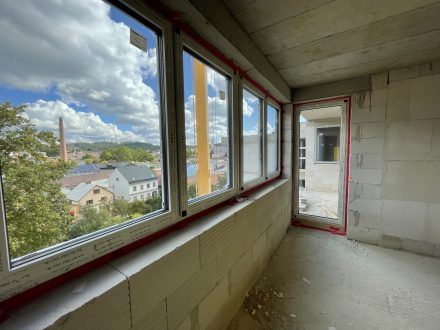

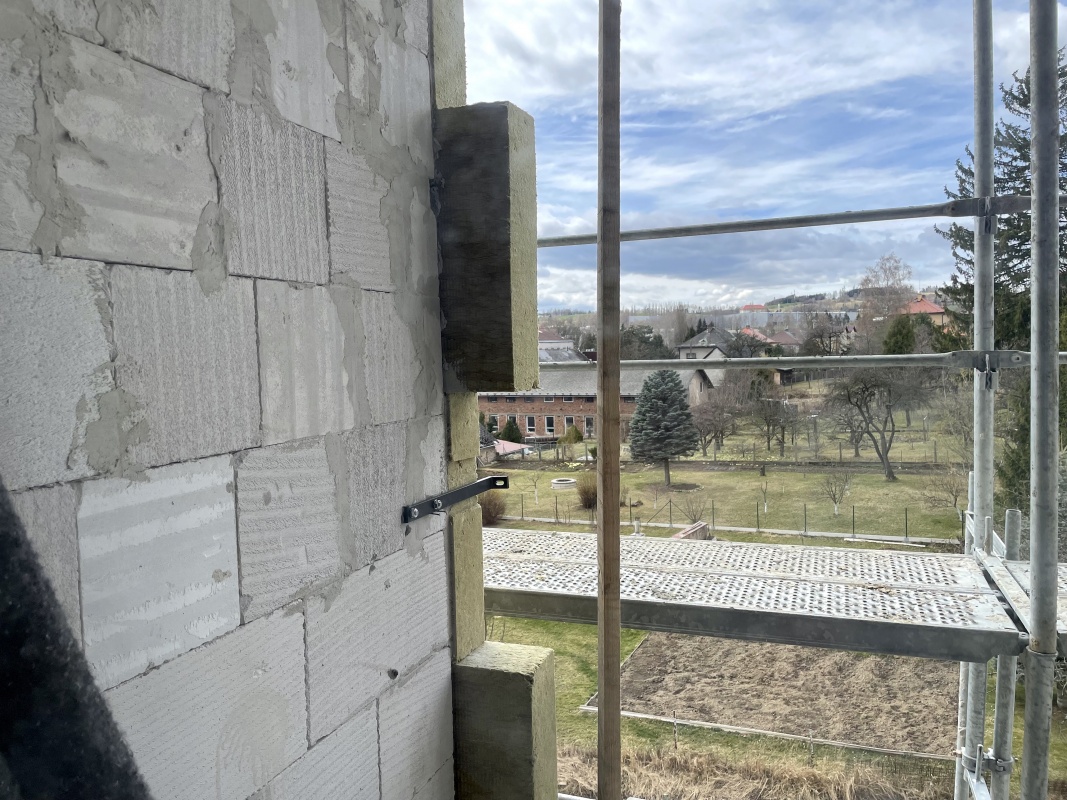

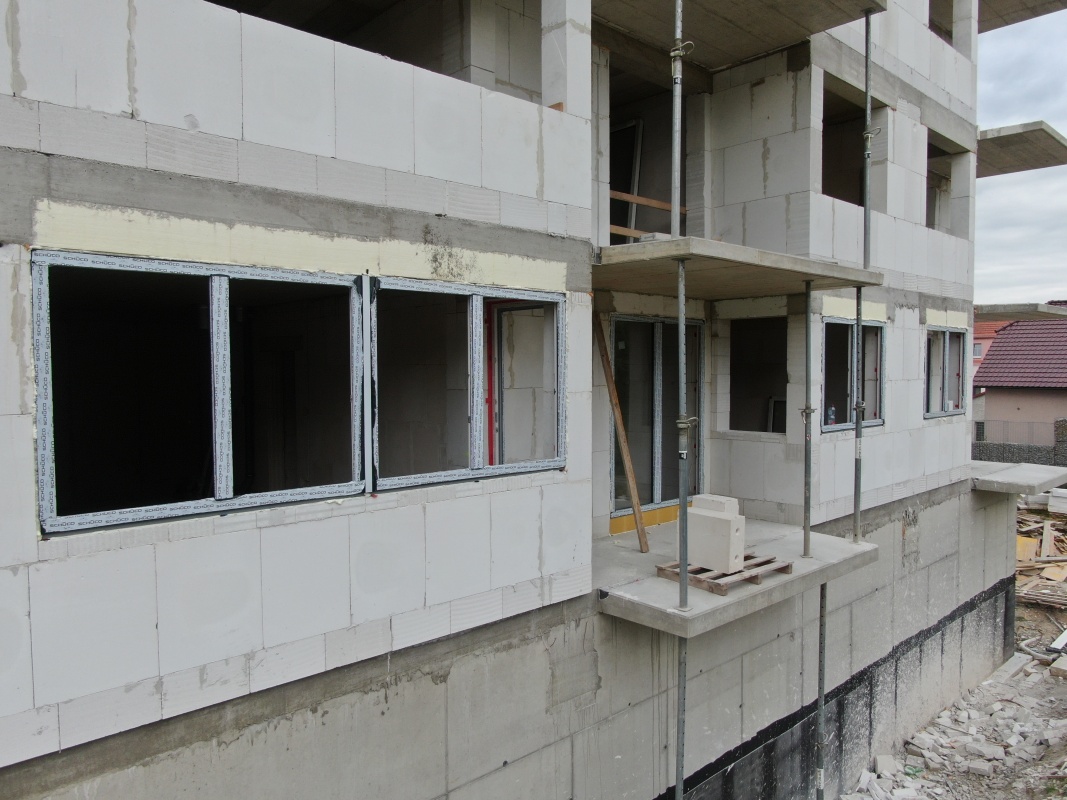

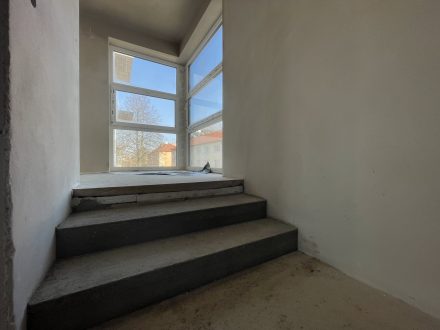

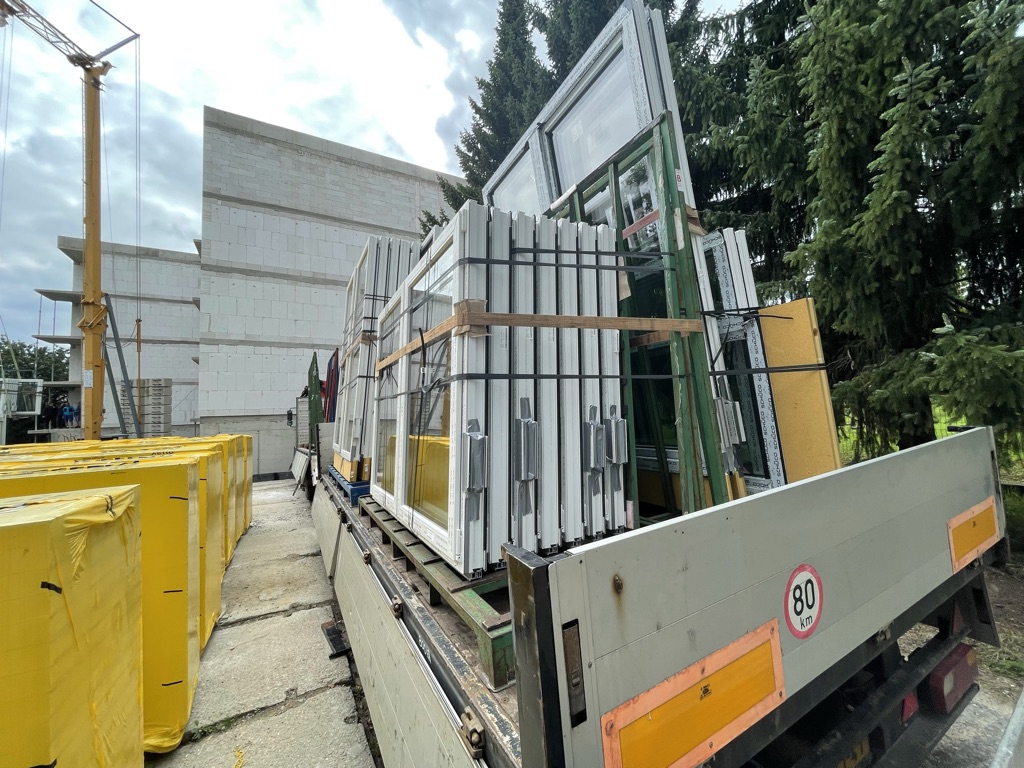

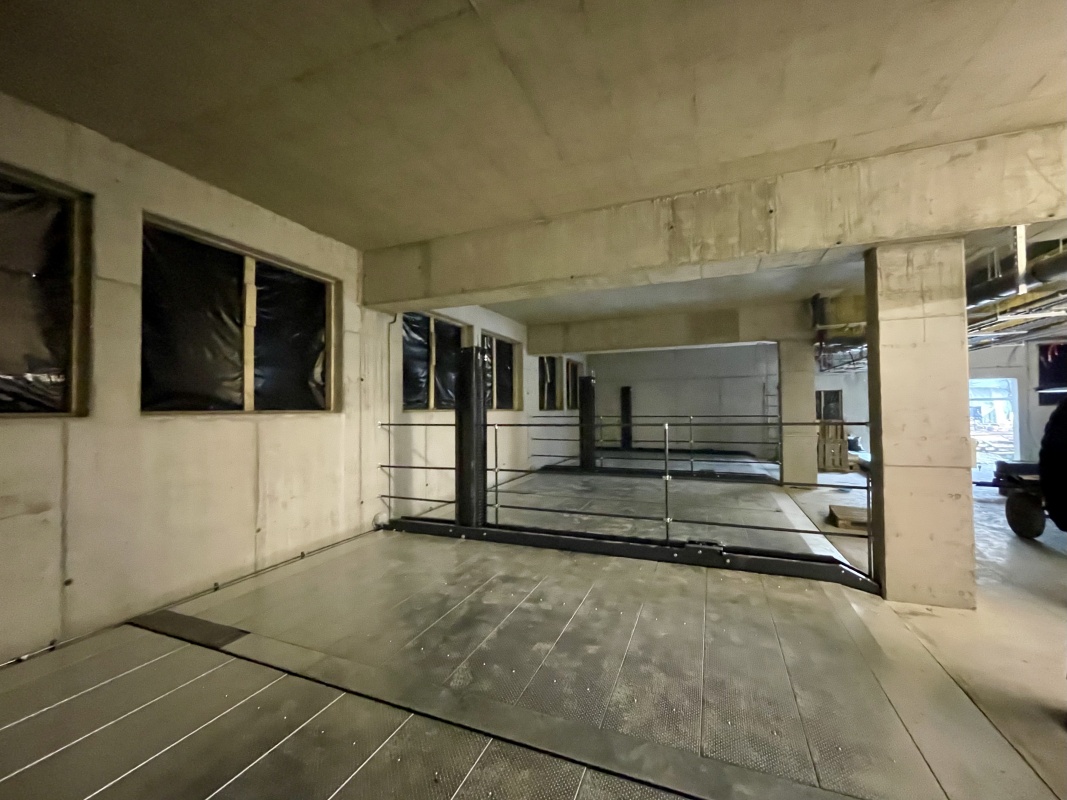

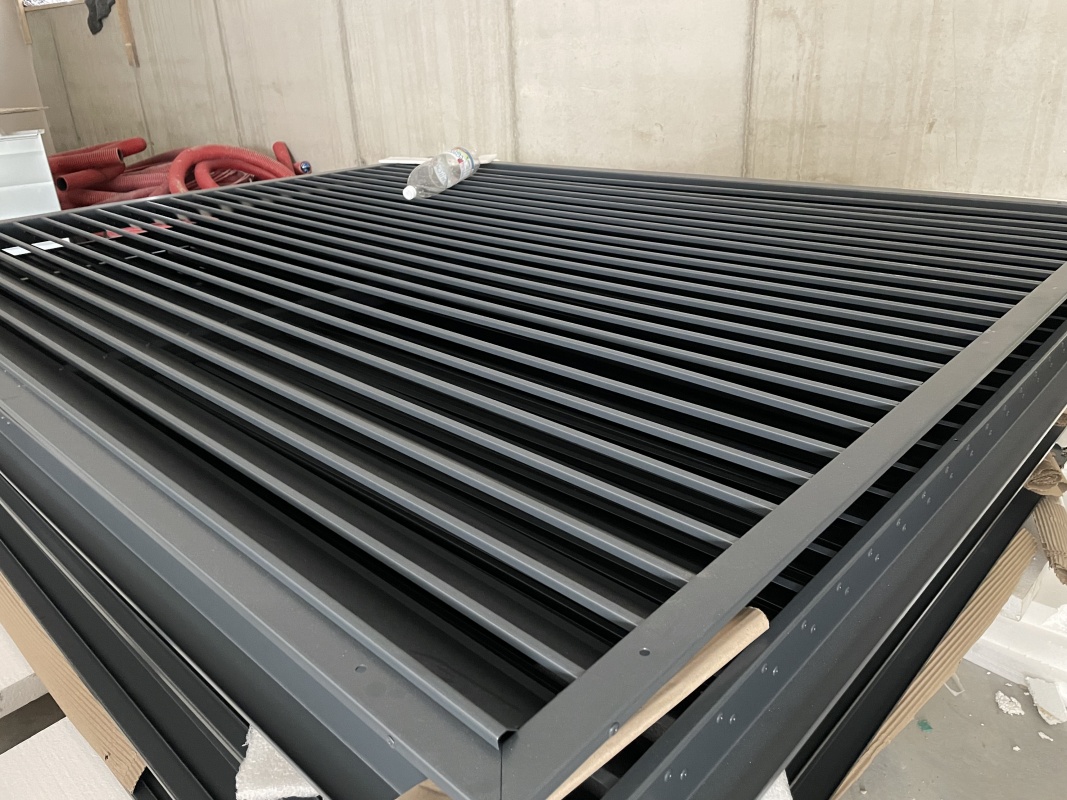

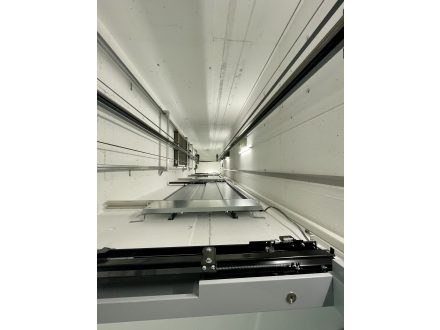

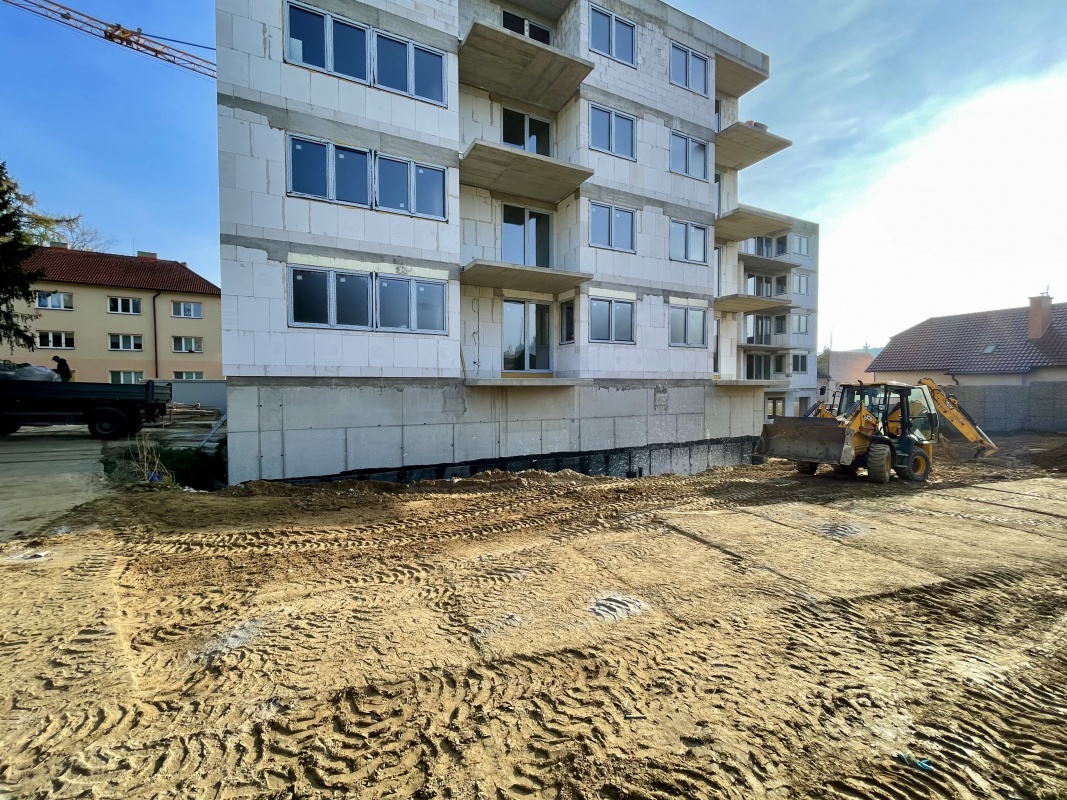

  • Osazení oken

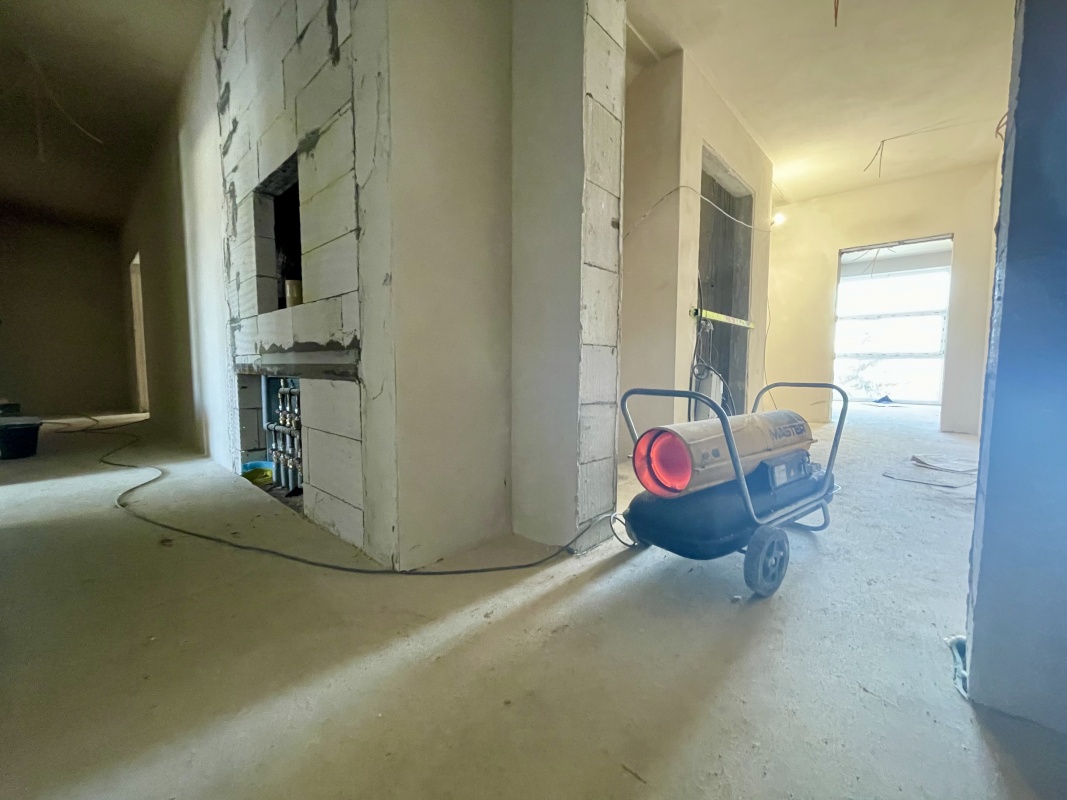

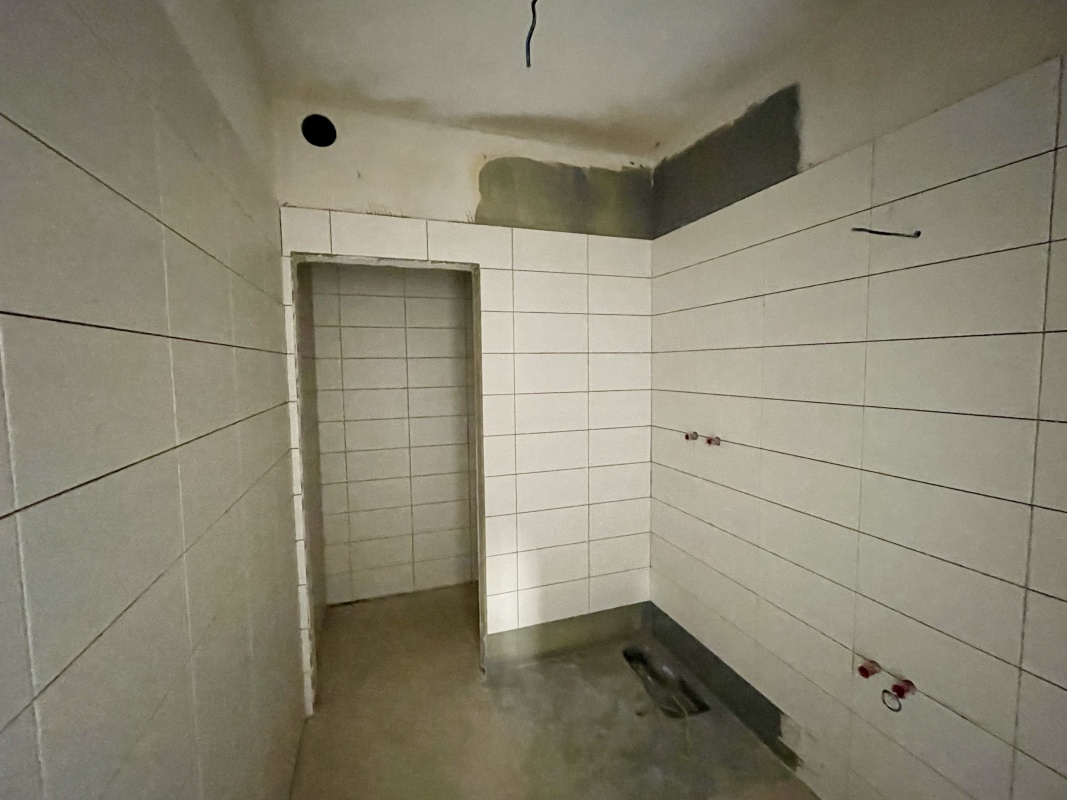

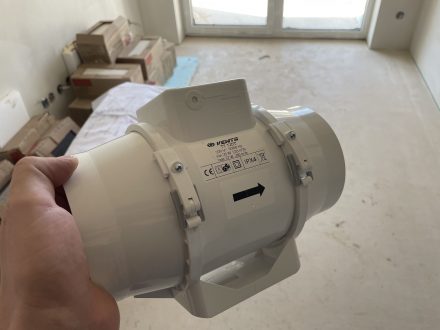

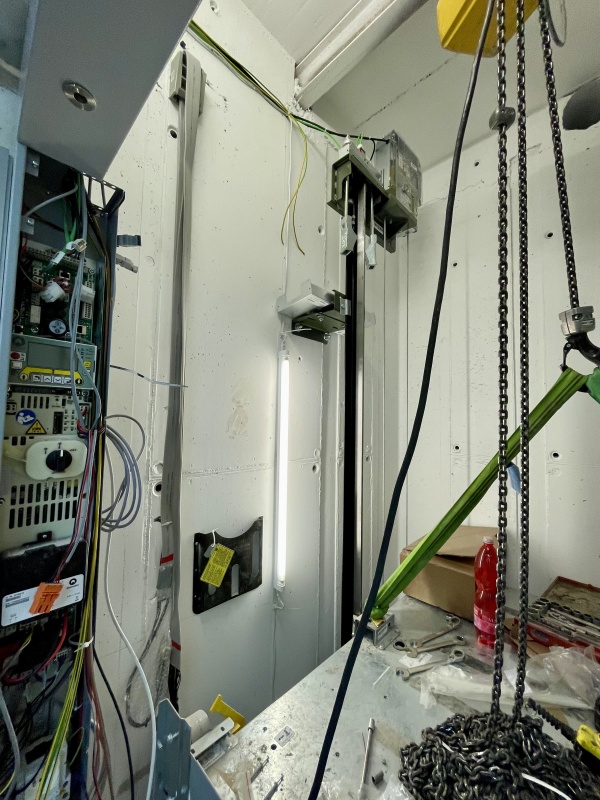

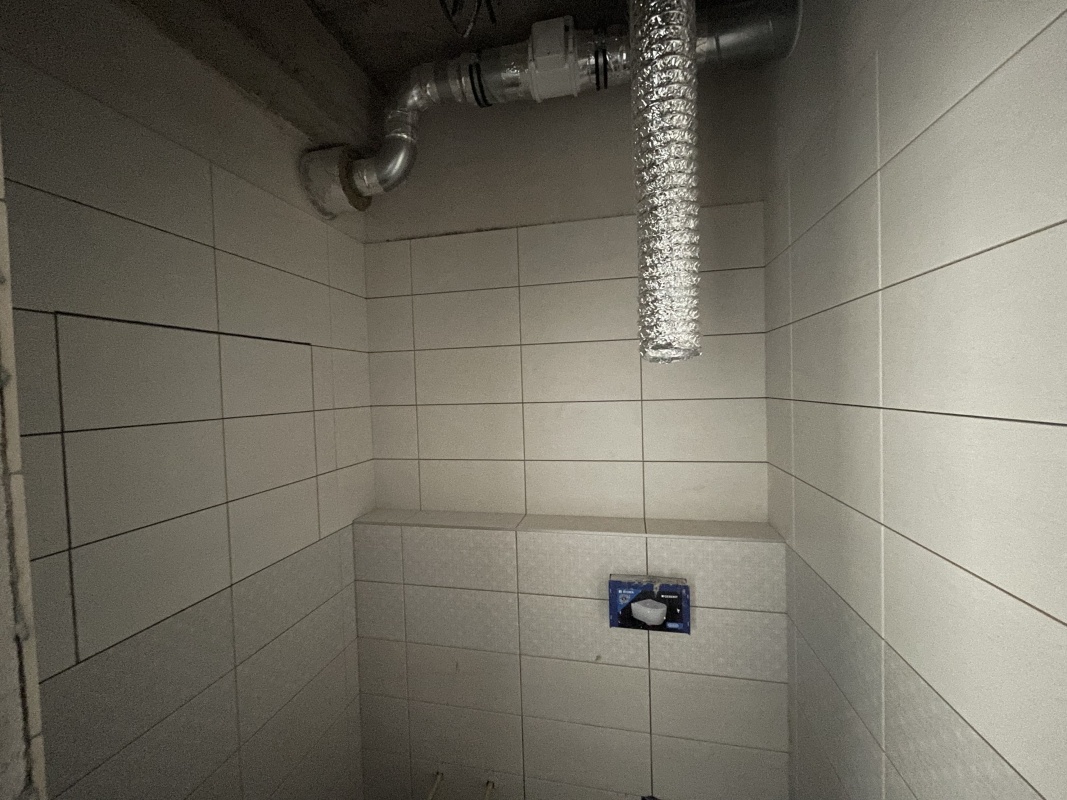

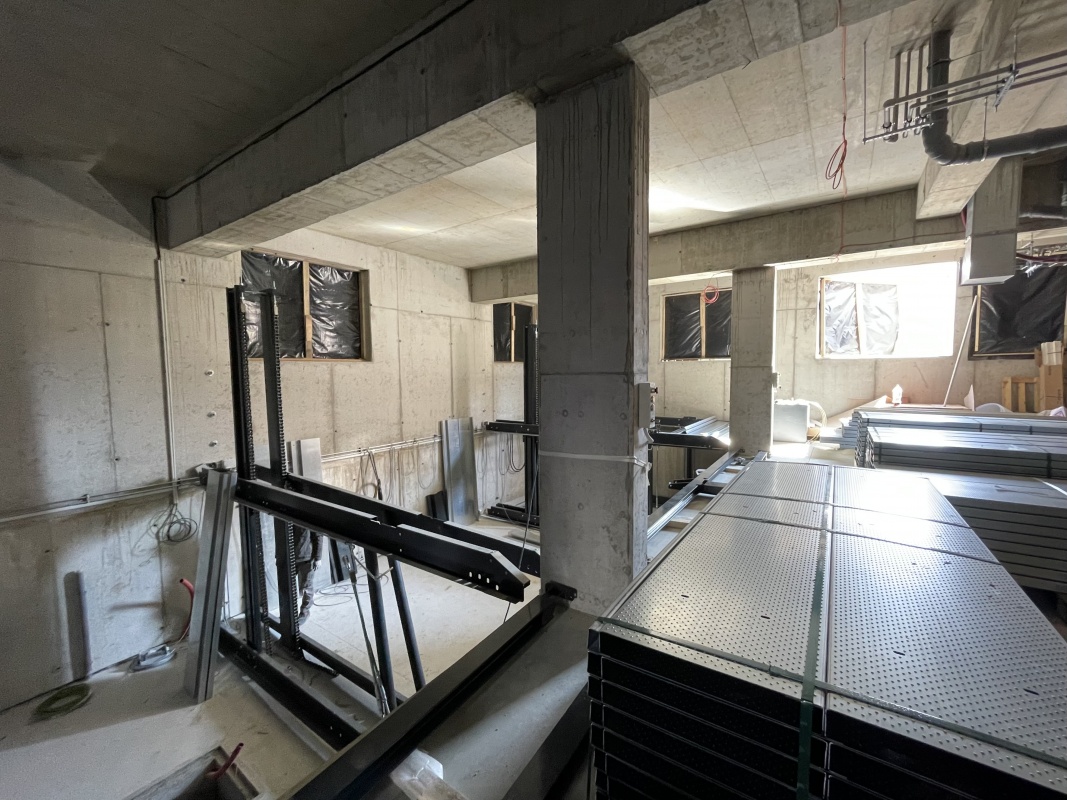

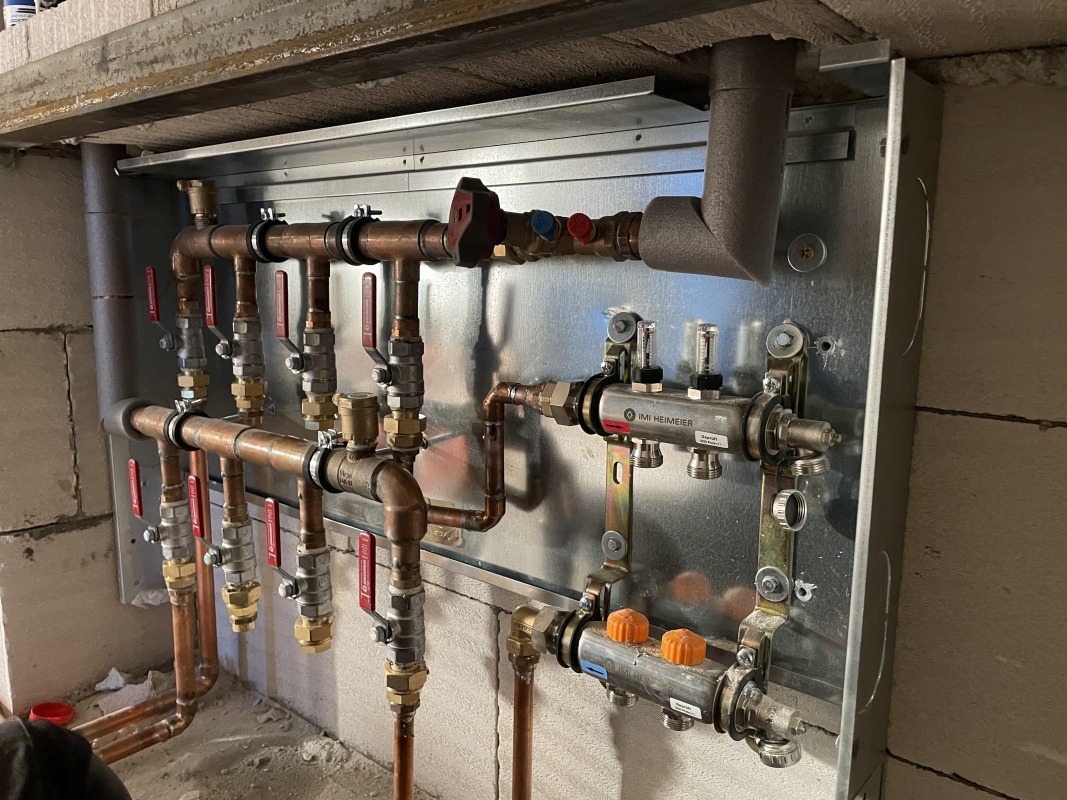

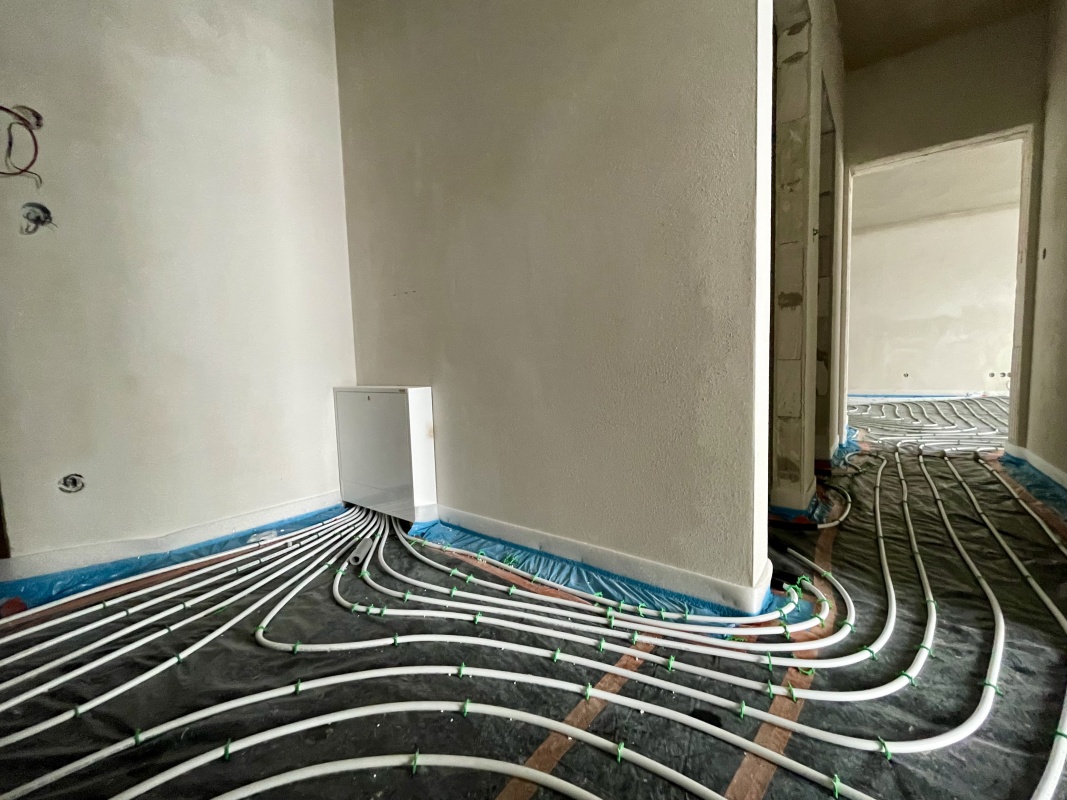

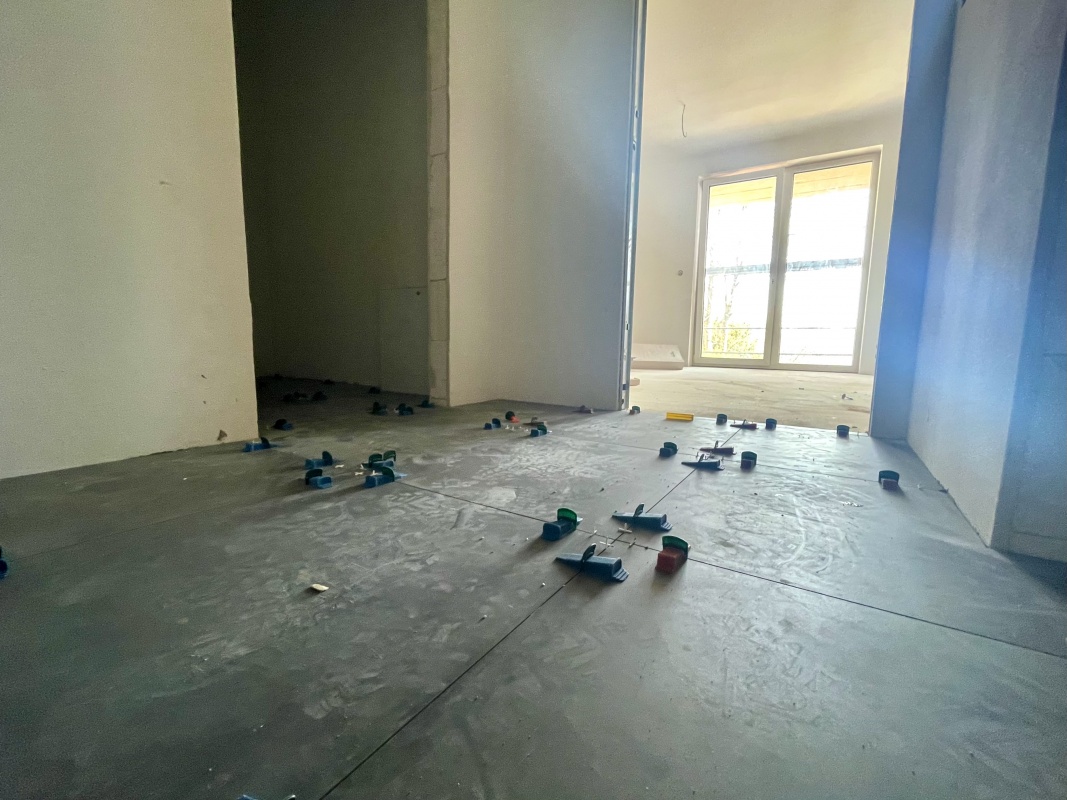

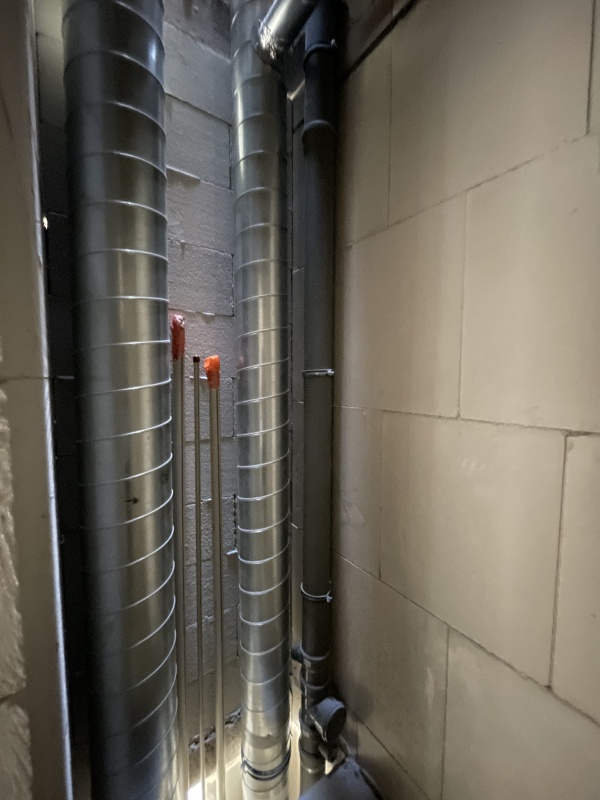

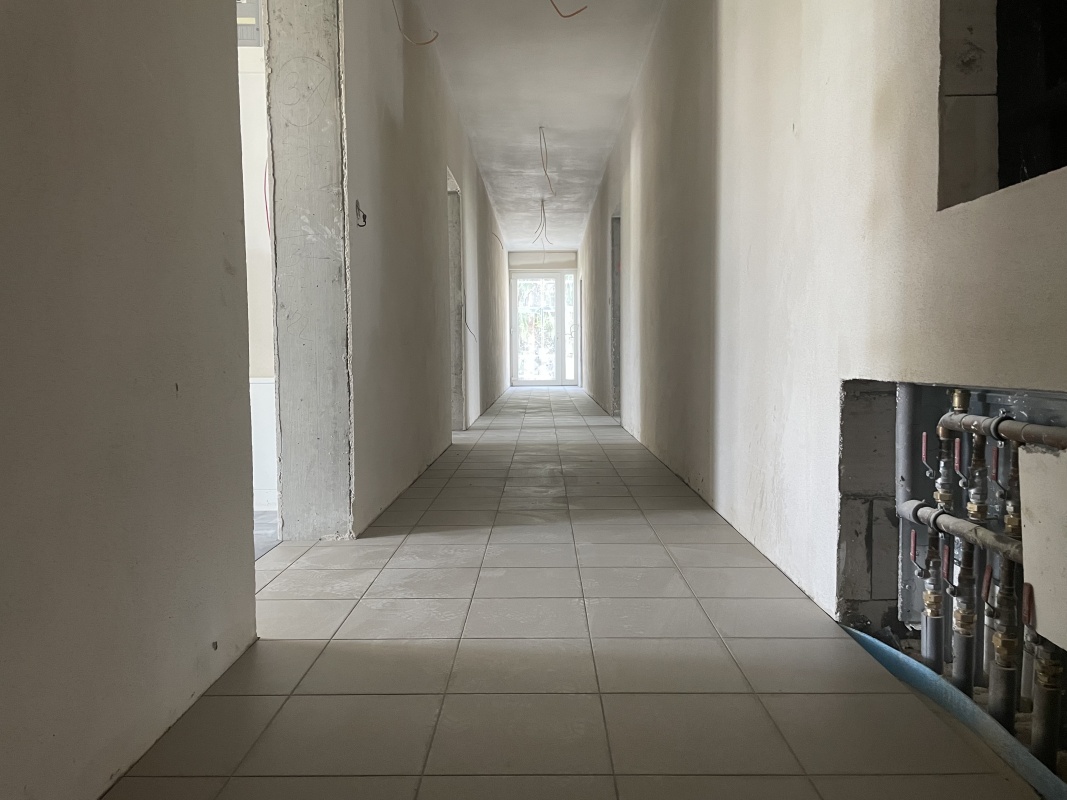

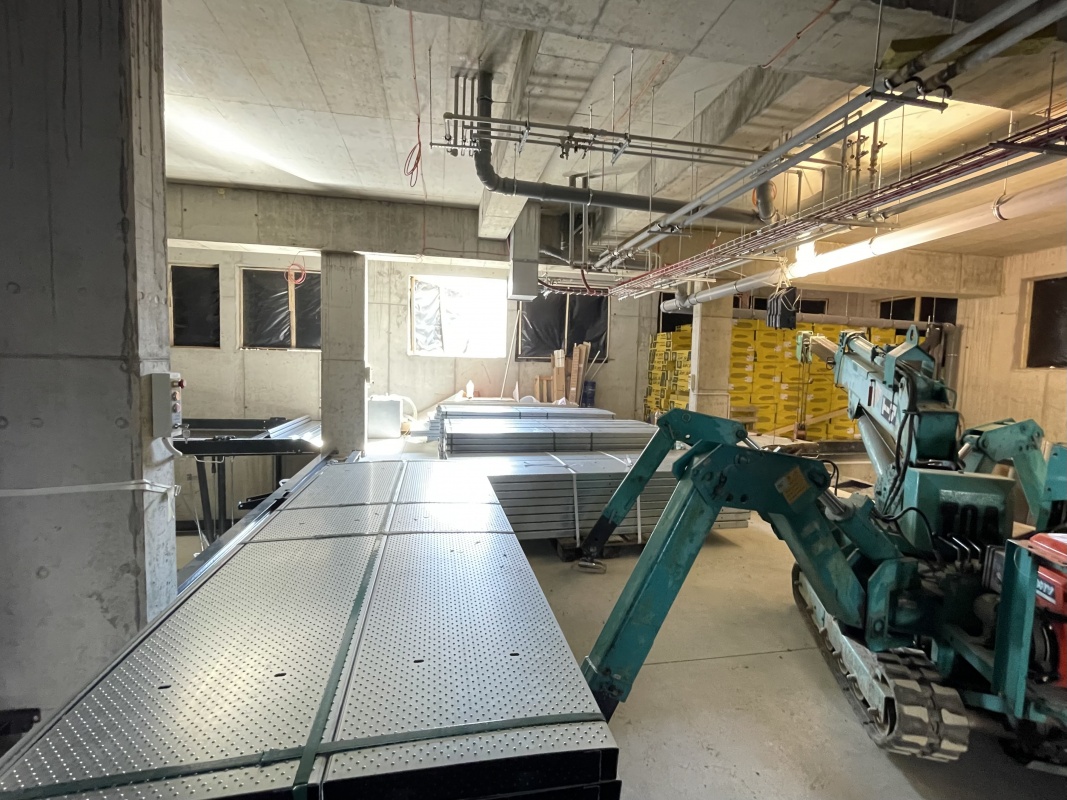

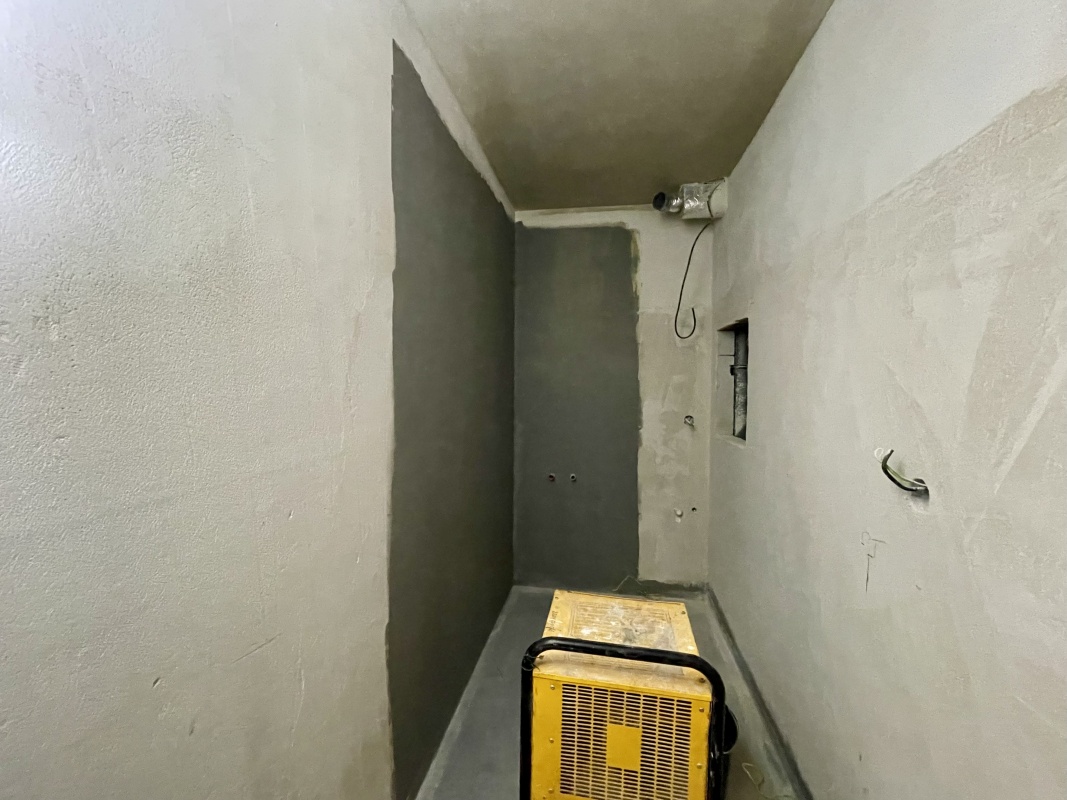

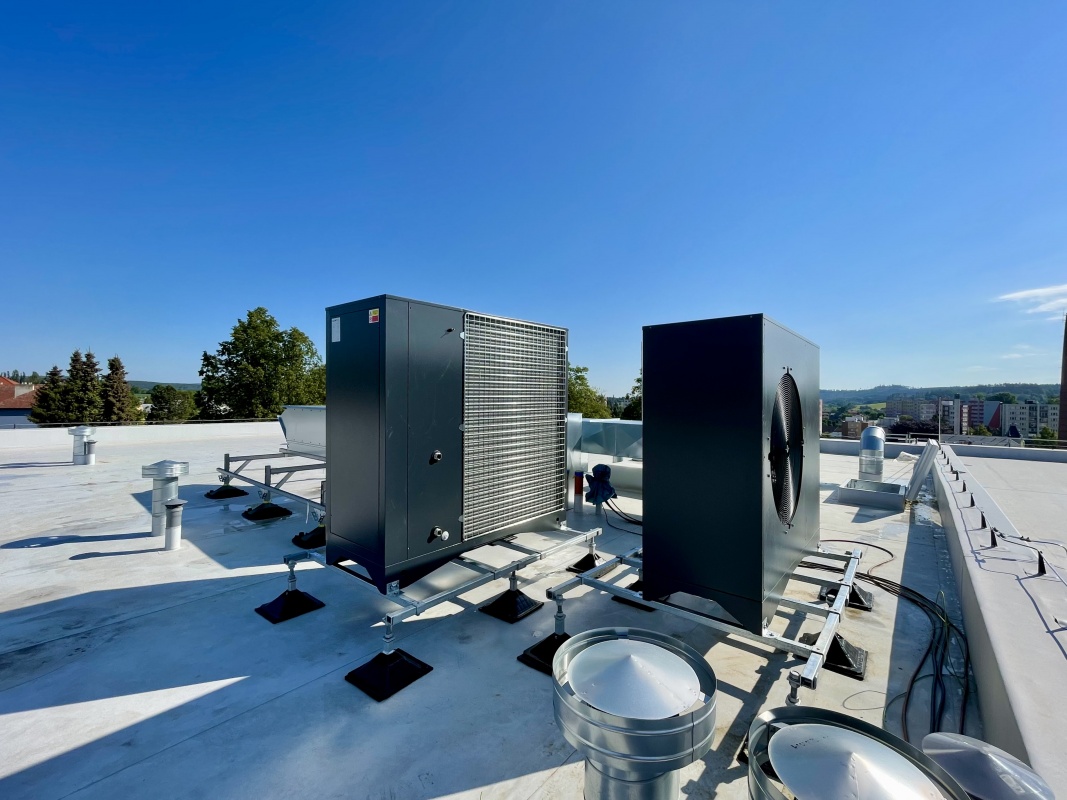

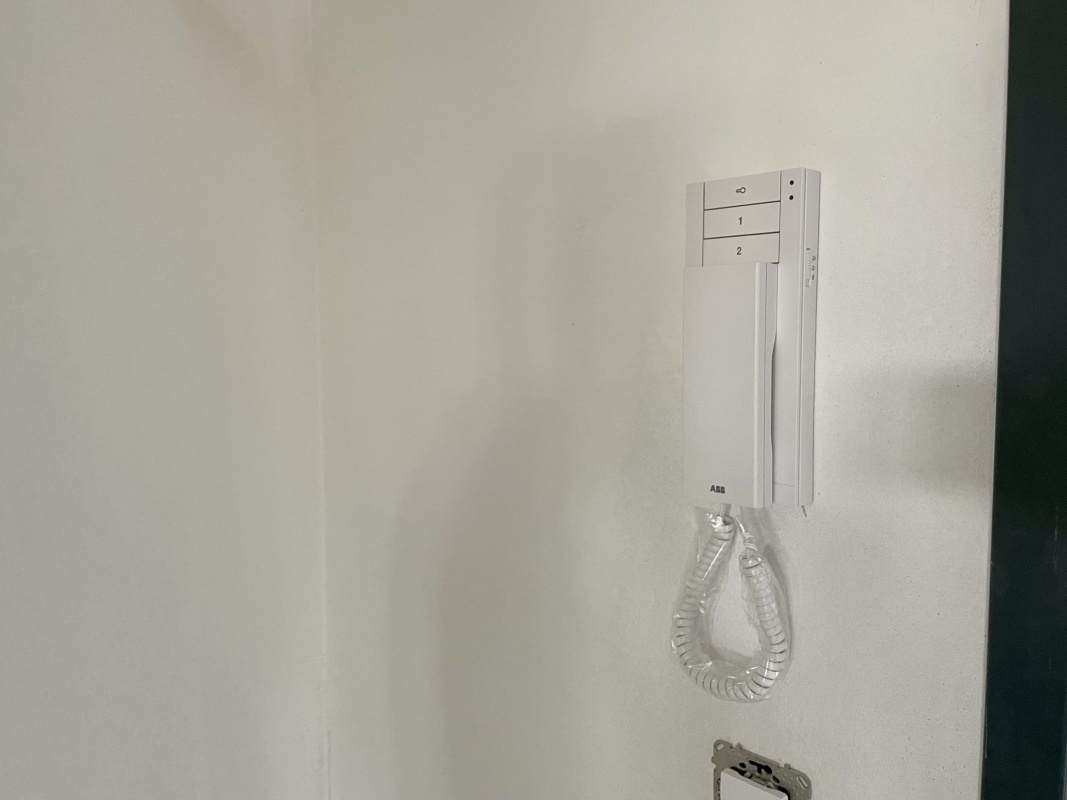

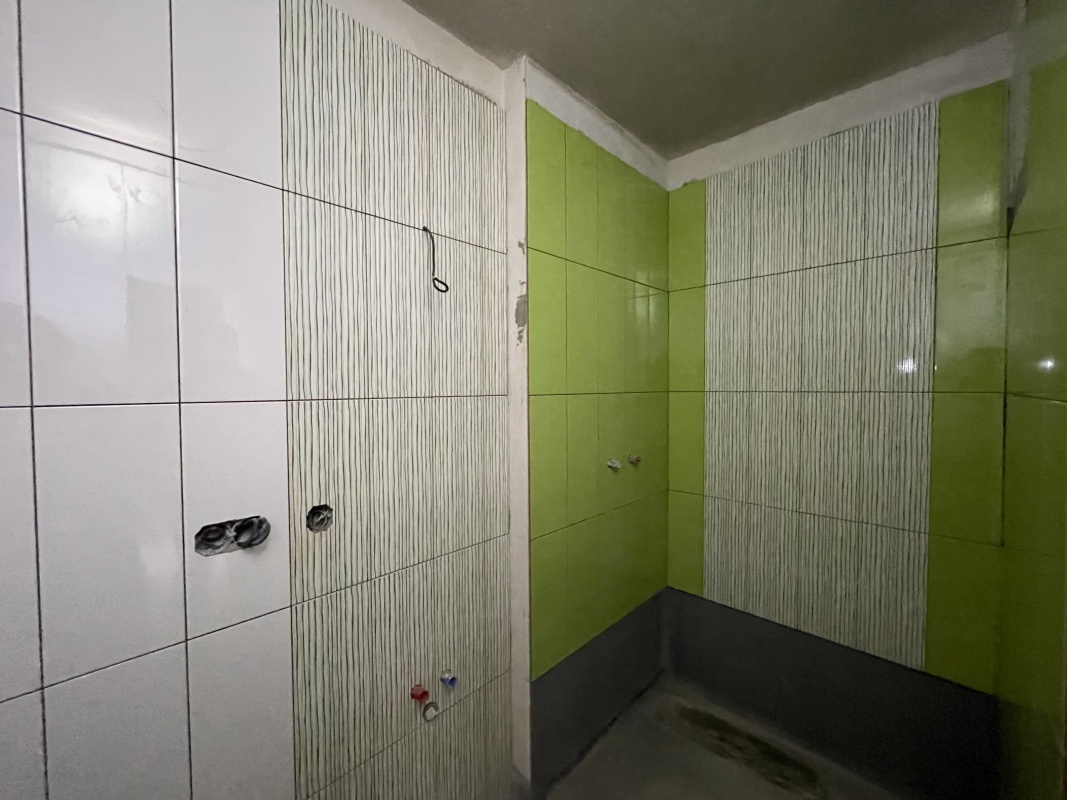

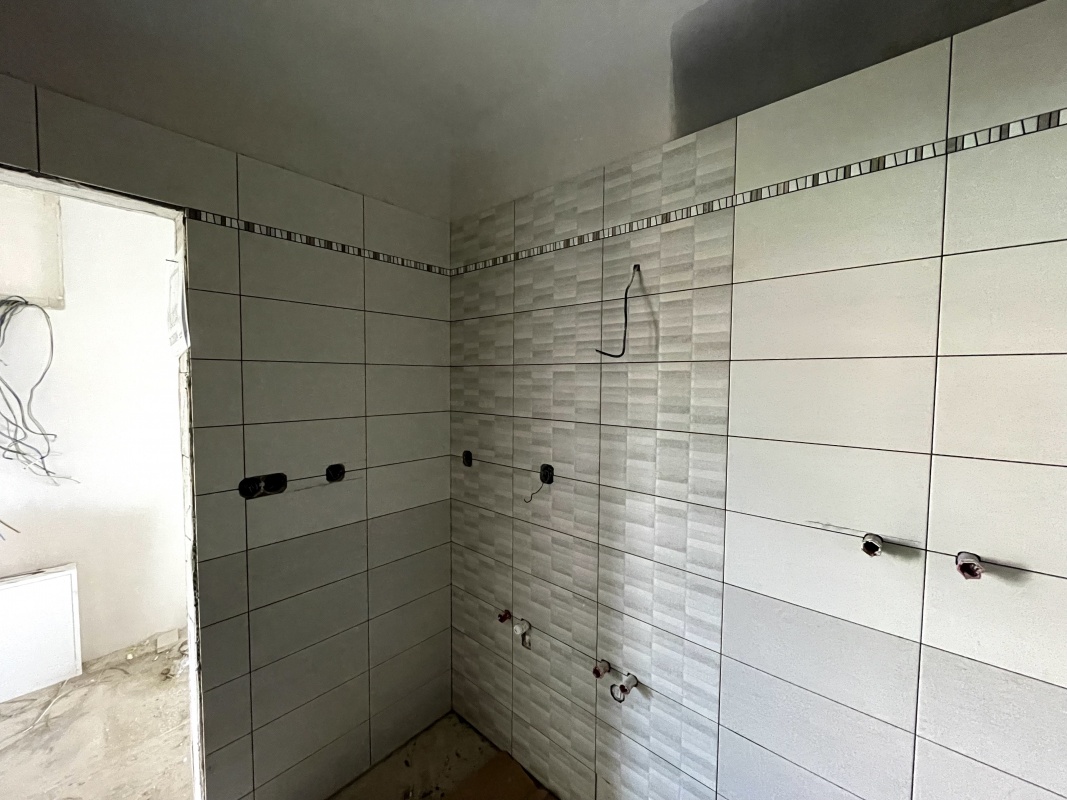

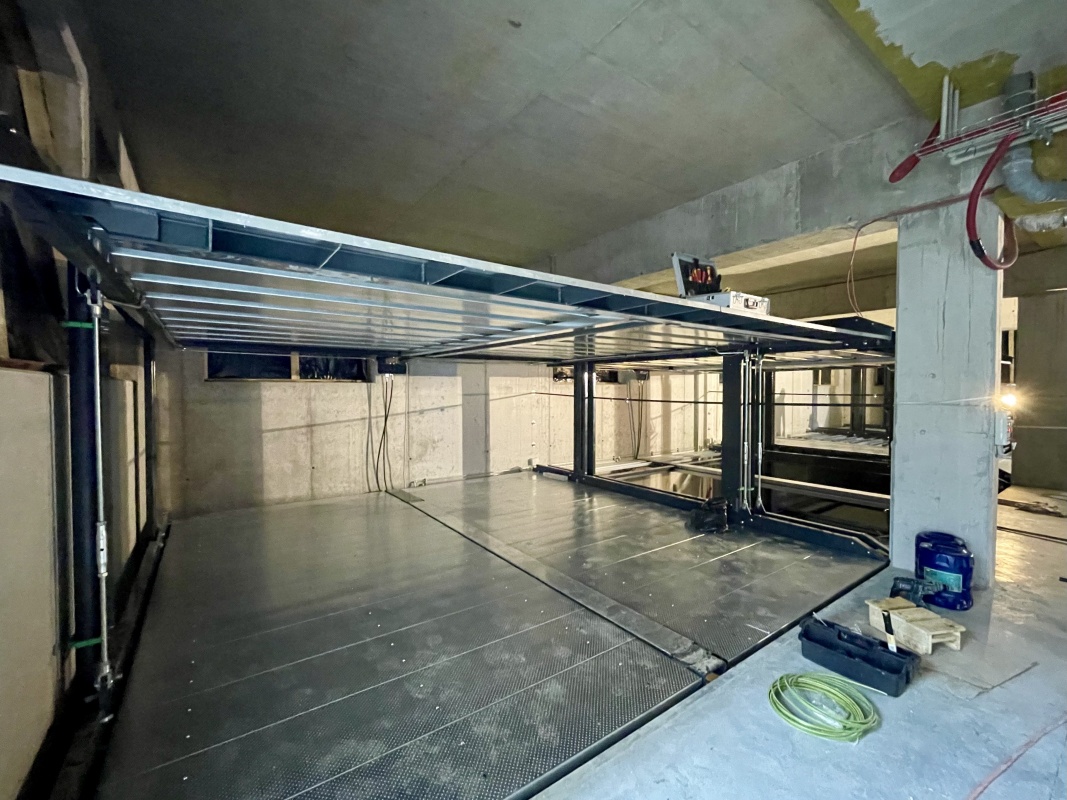

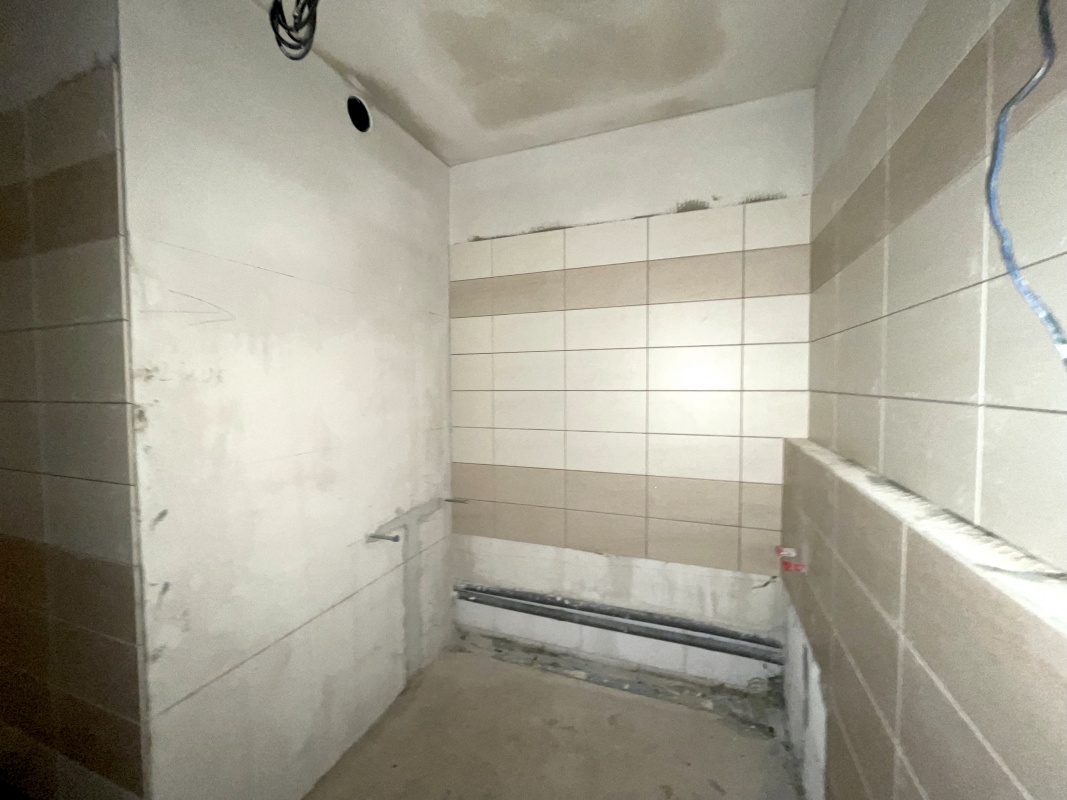

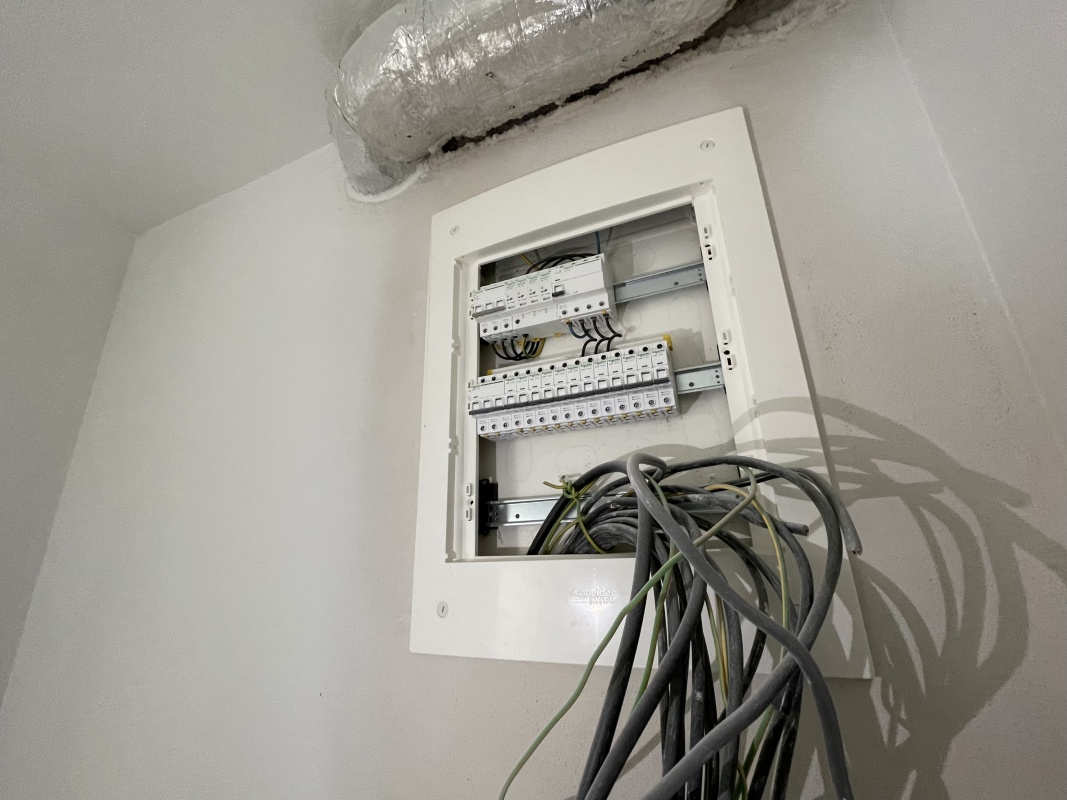

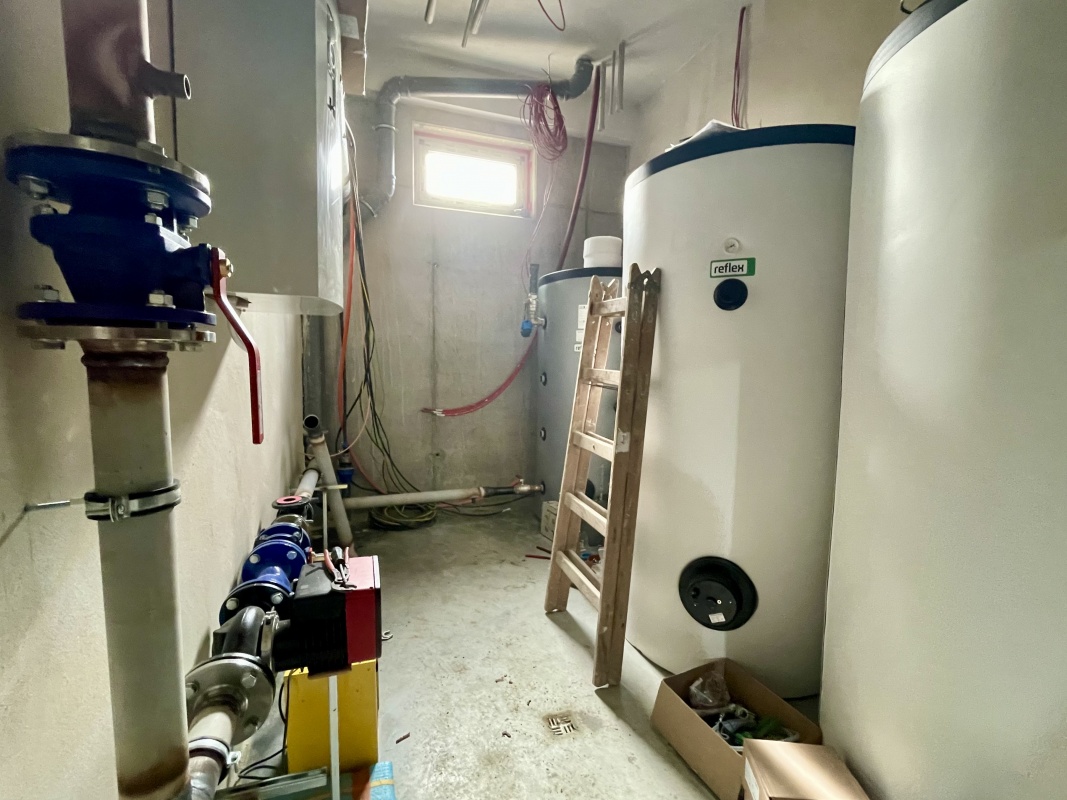

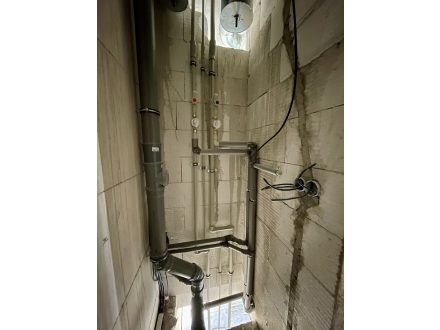

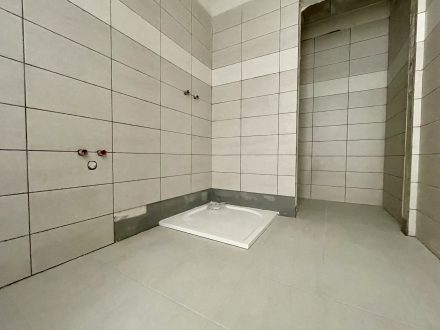

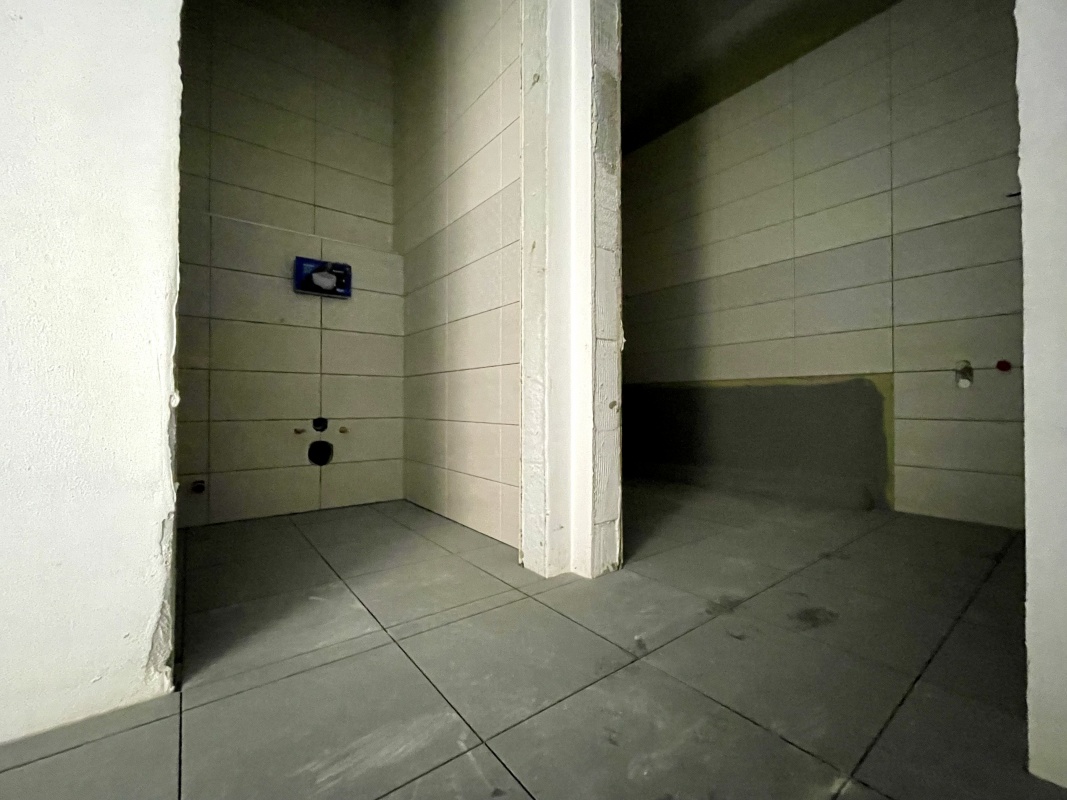

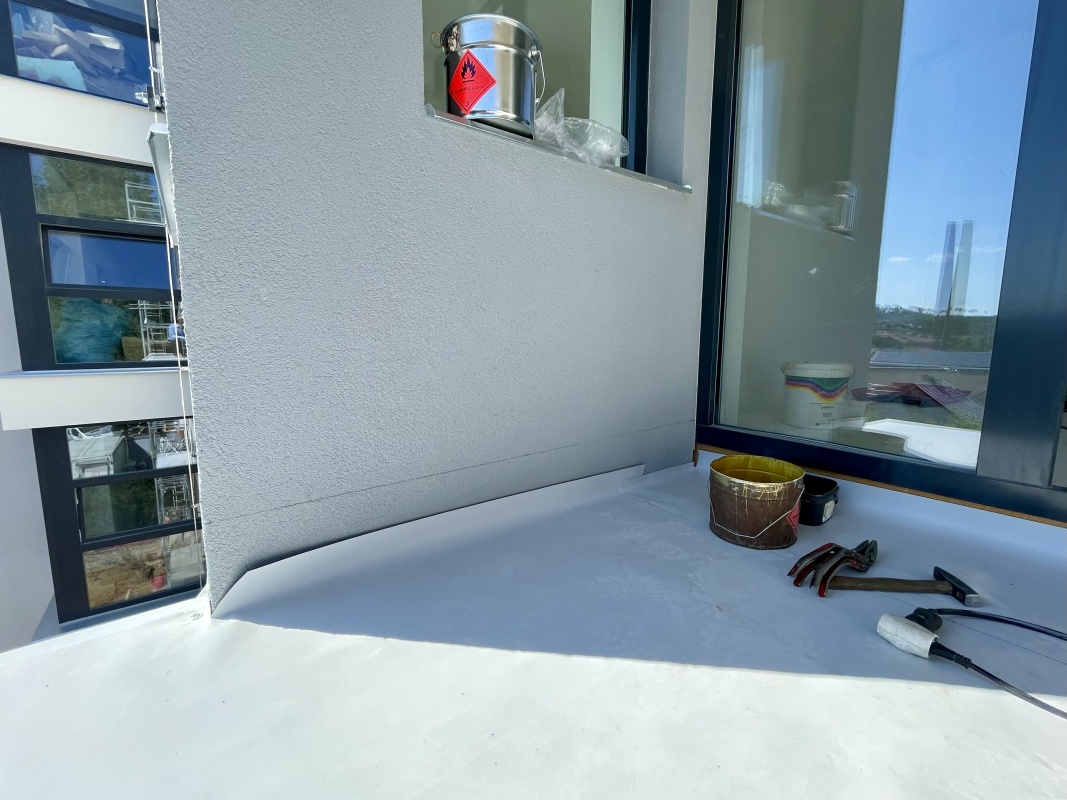

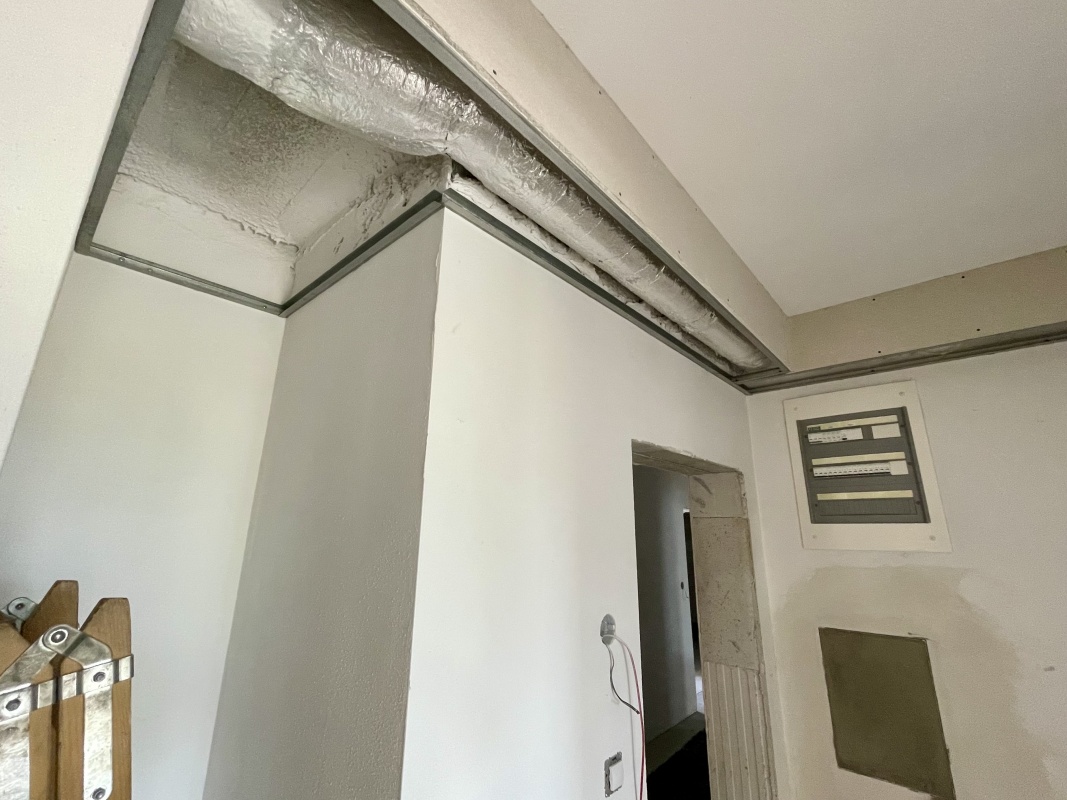

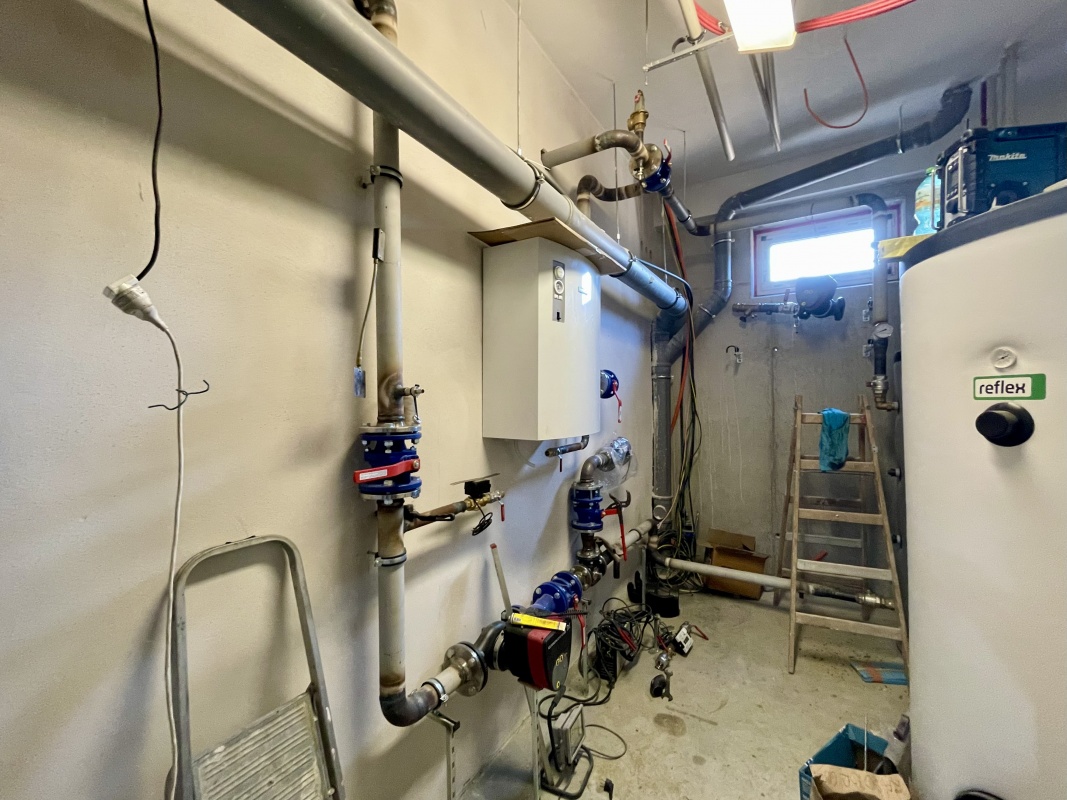

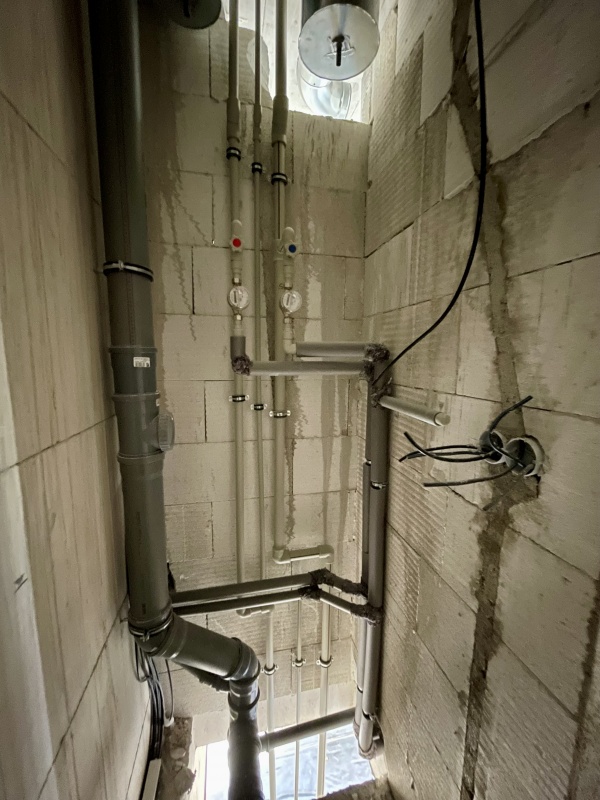

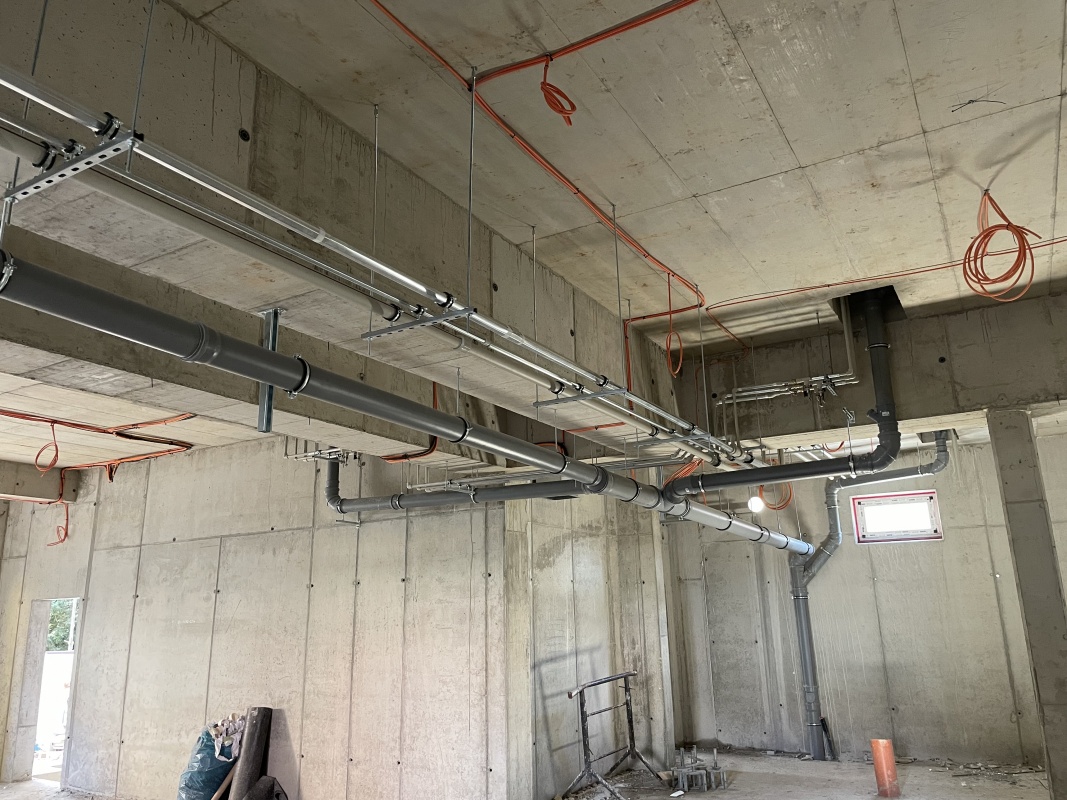

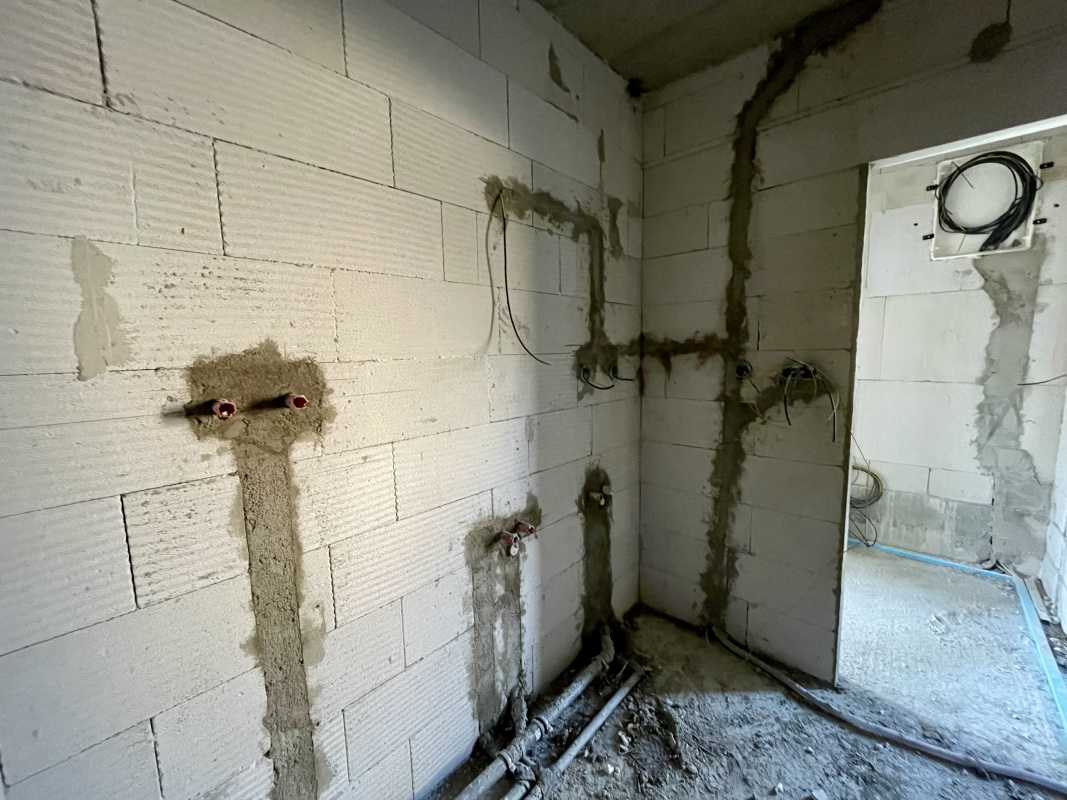

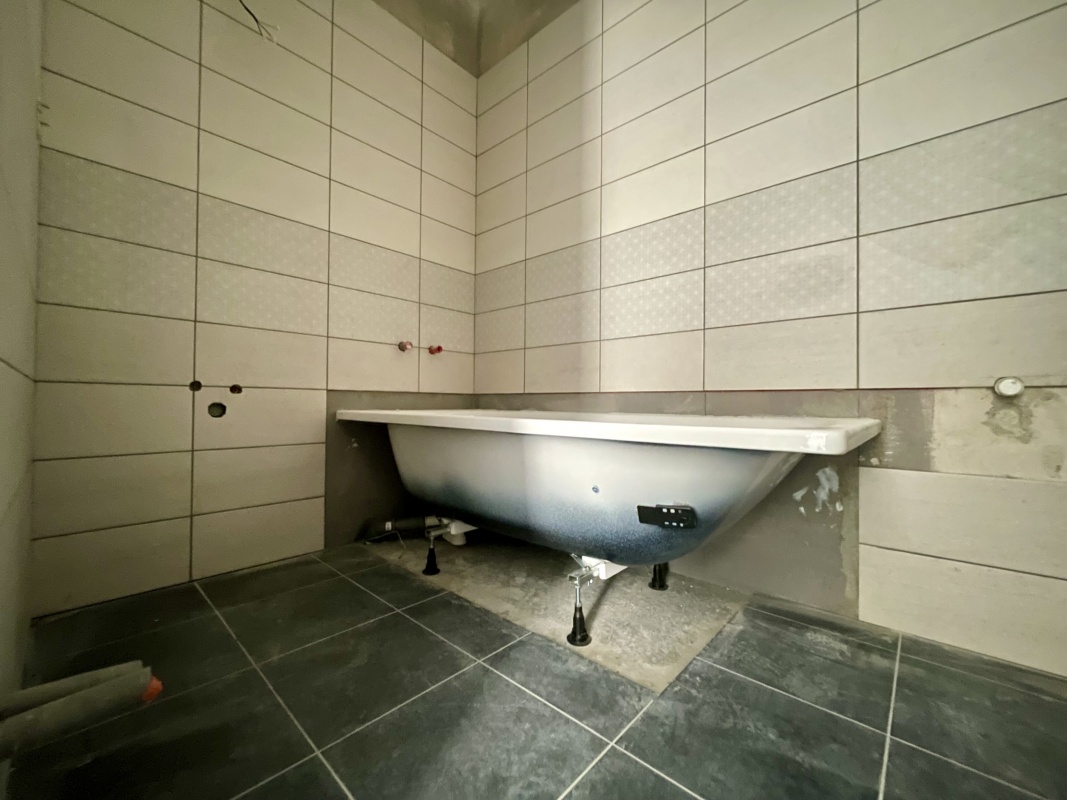

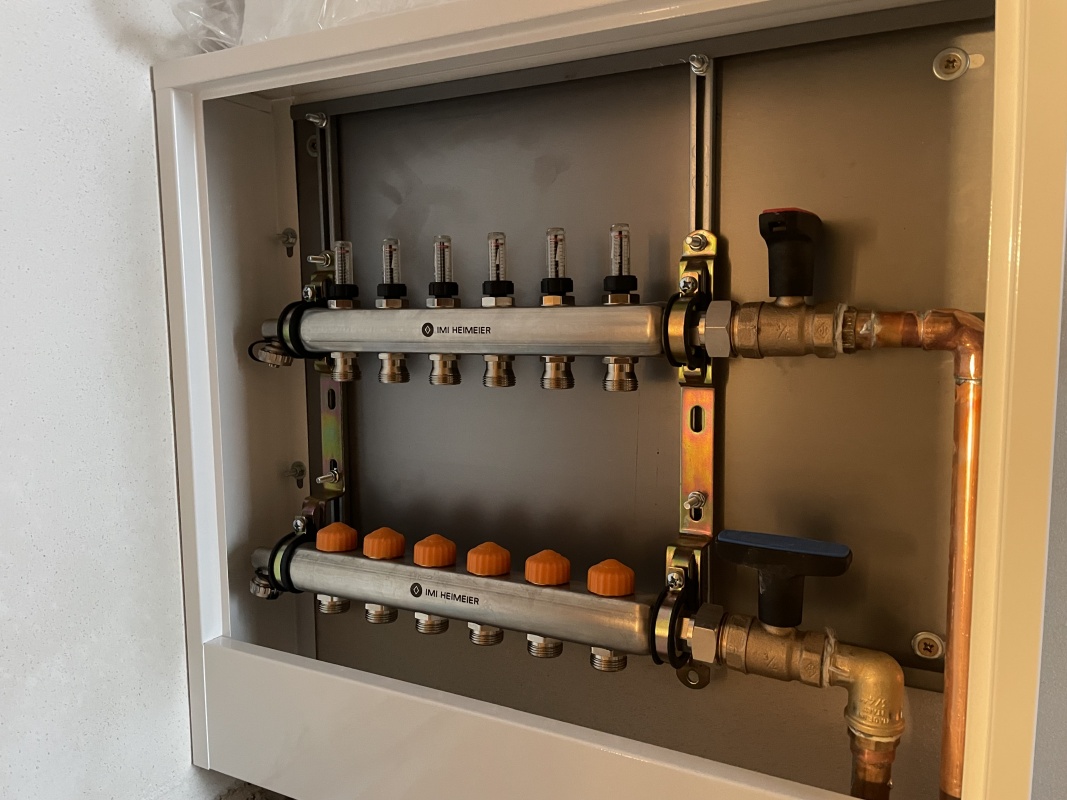

  • Instalace ZTI

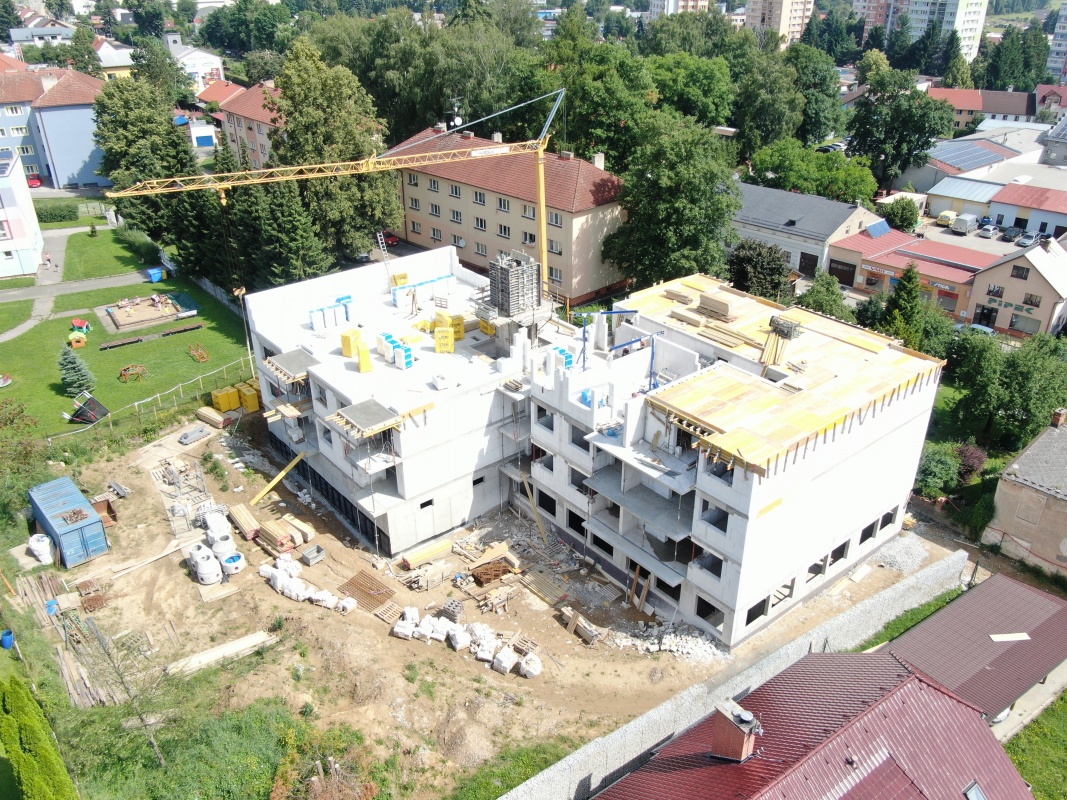

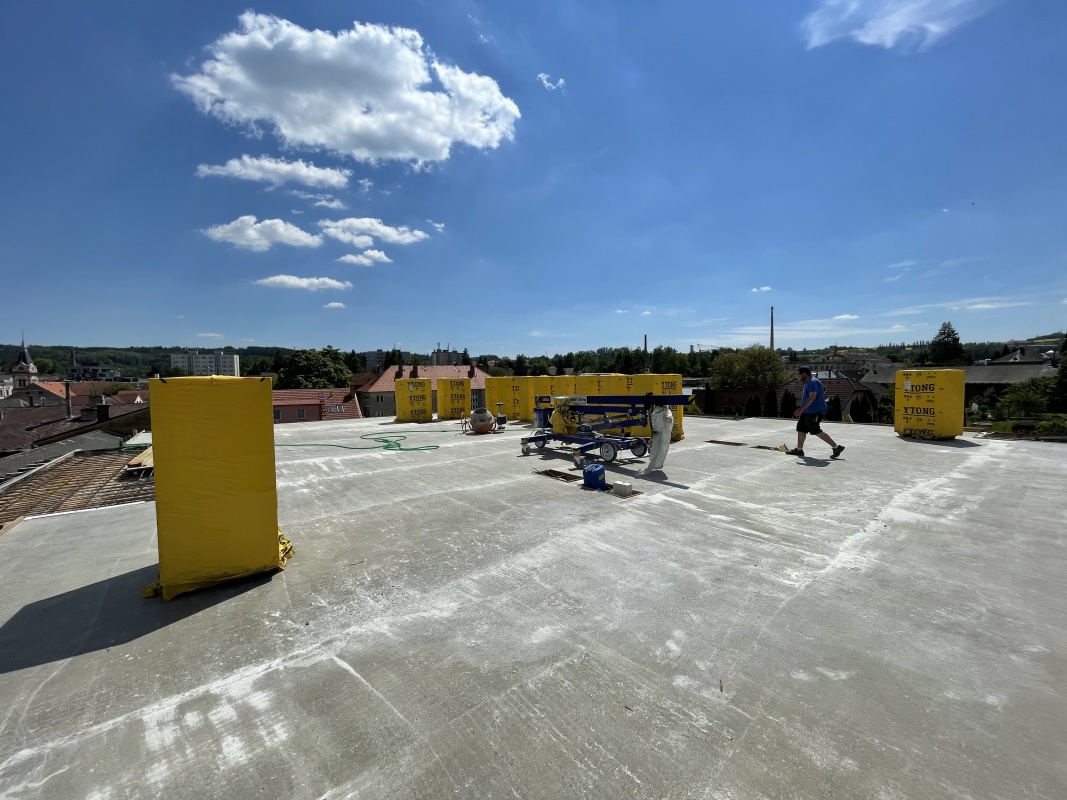

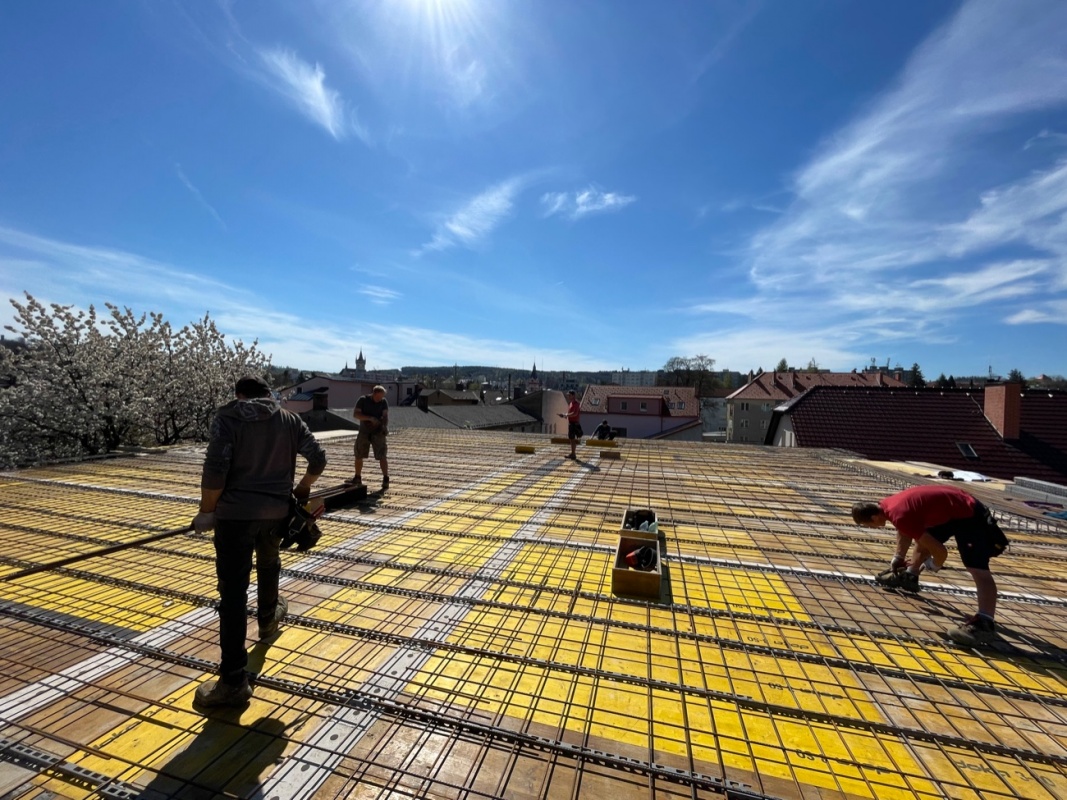

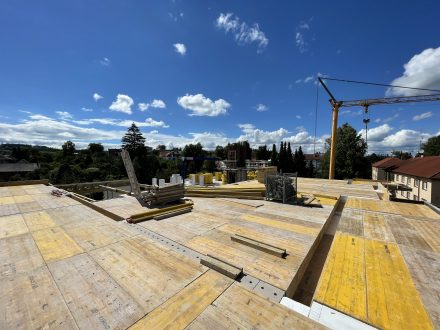

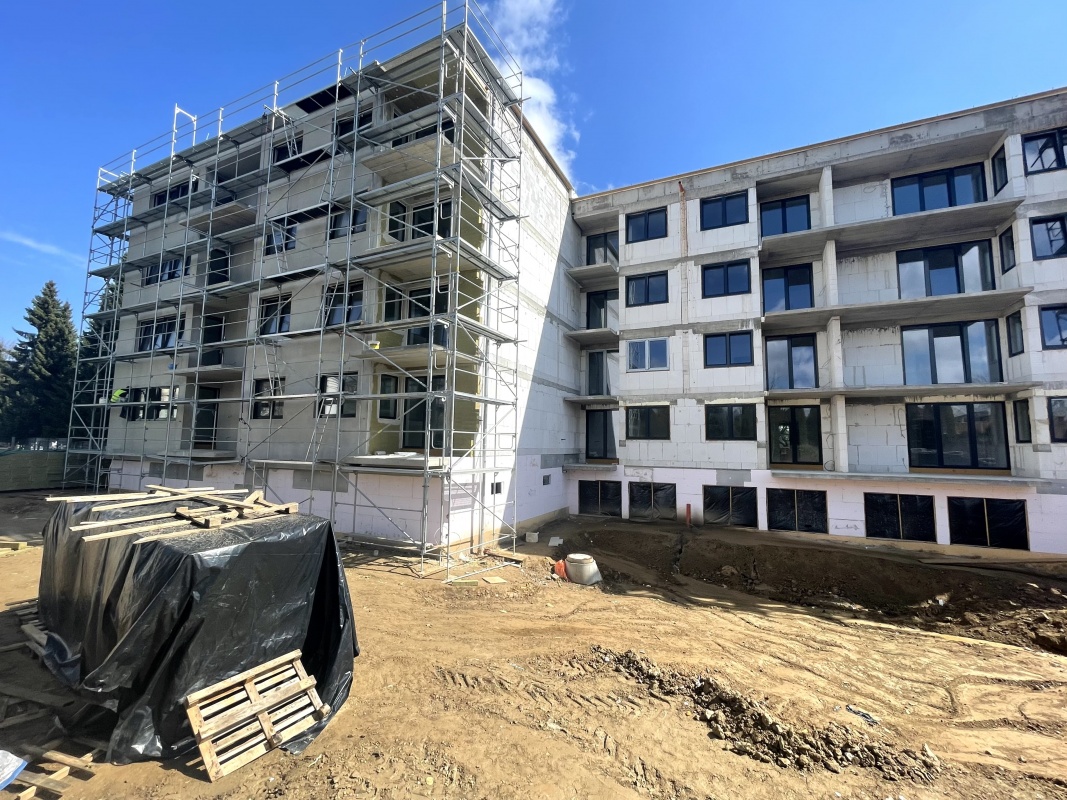

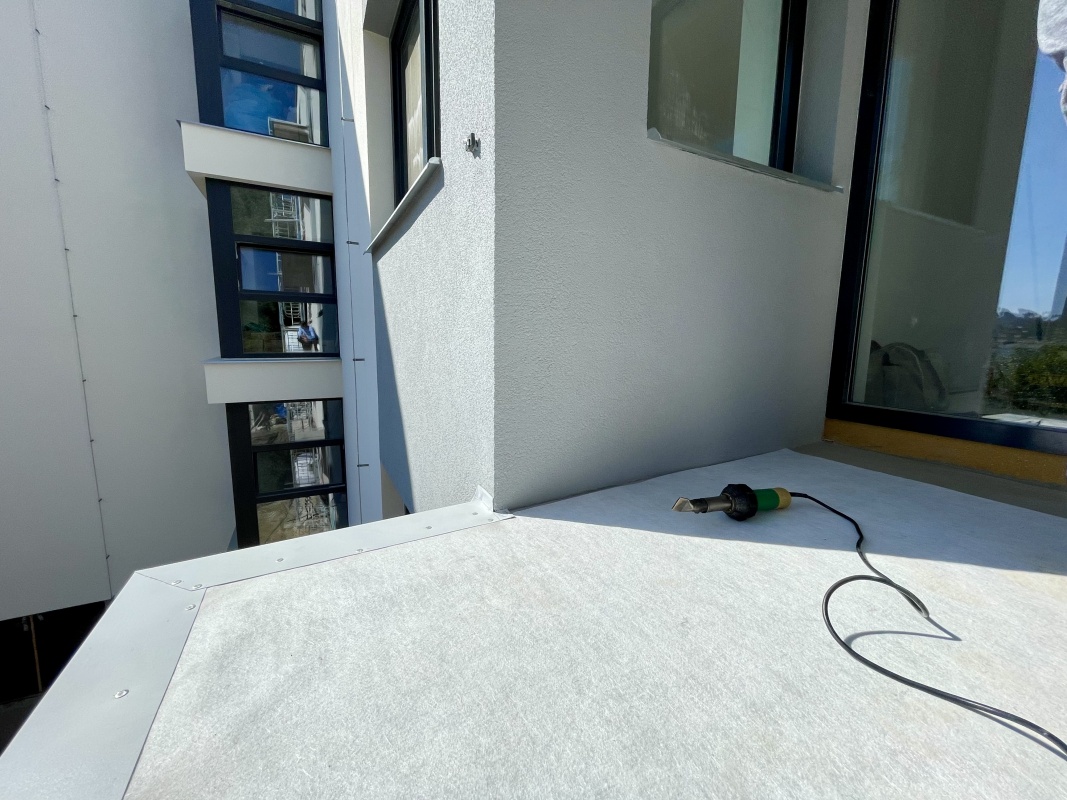

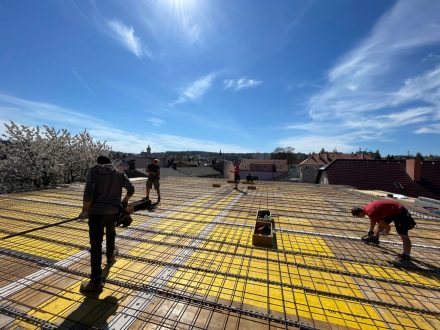

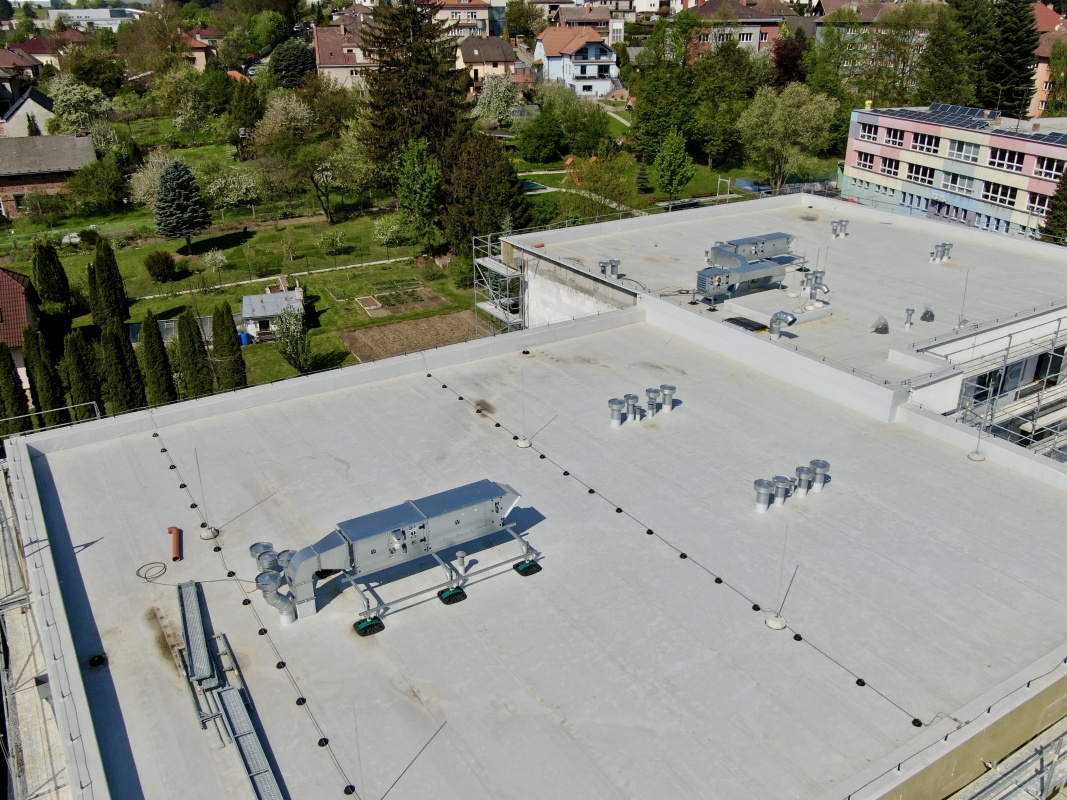

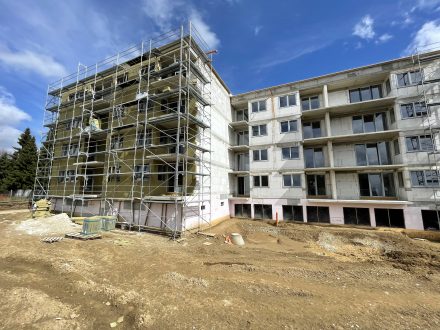

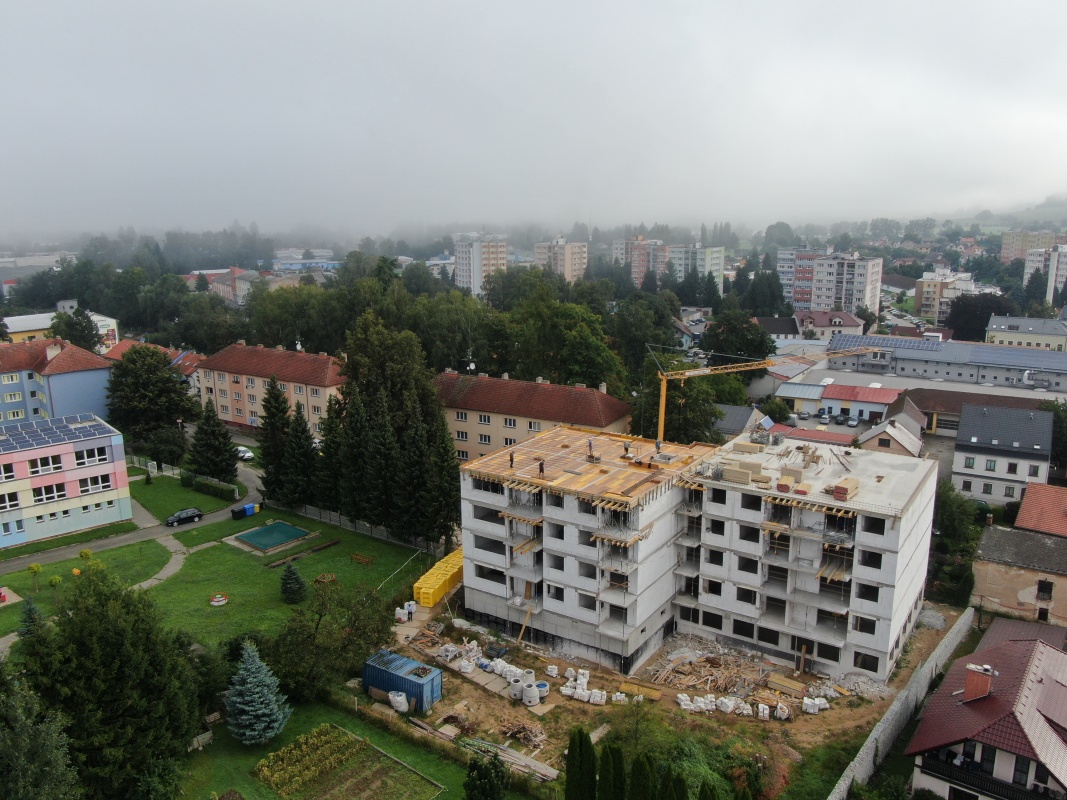

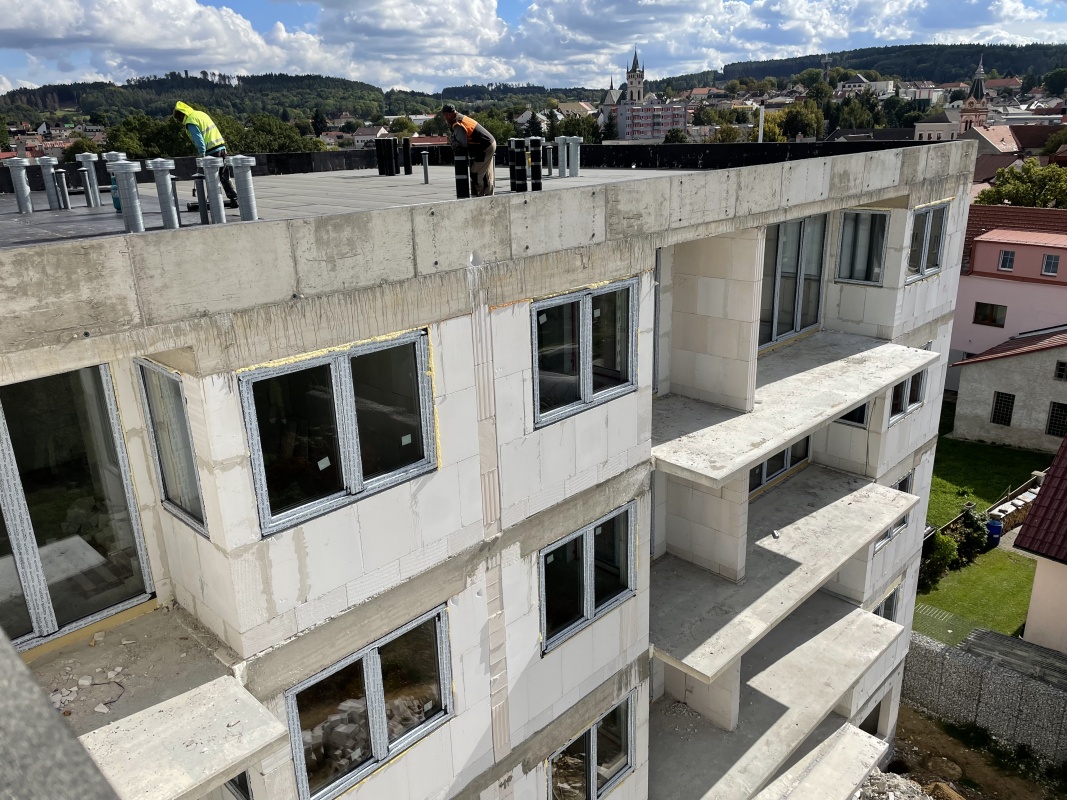

  • Parozábrana střechy

DŮM B

  • Pokračování el. rozvodů - silnoprodud
  • Dokončení nenosných příček
  • Osazení oken
  • Instalace ZTI
  • Parozábrana střechy

SRPEN 2021

DŮM A

  • Zahájení el. rozvodů - silnoprodud

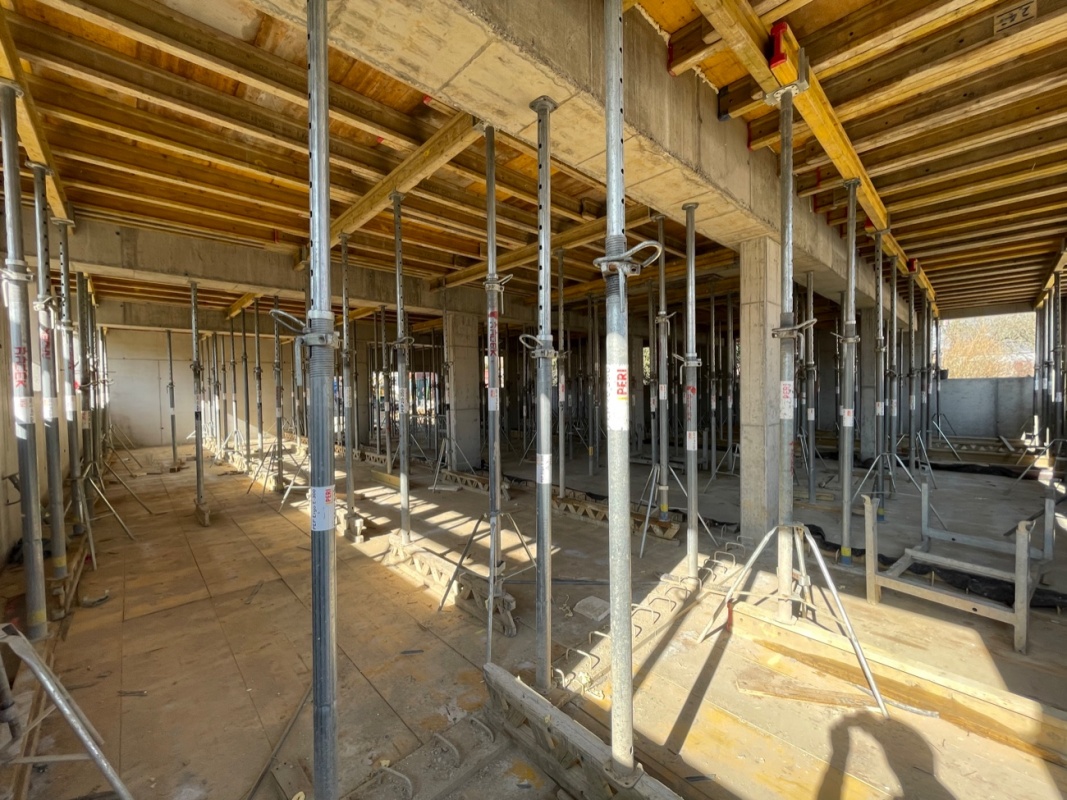

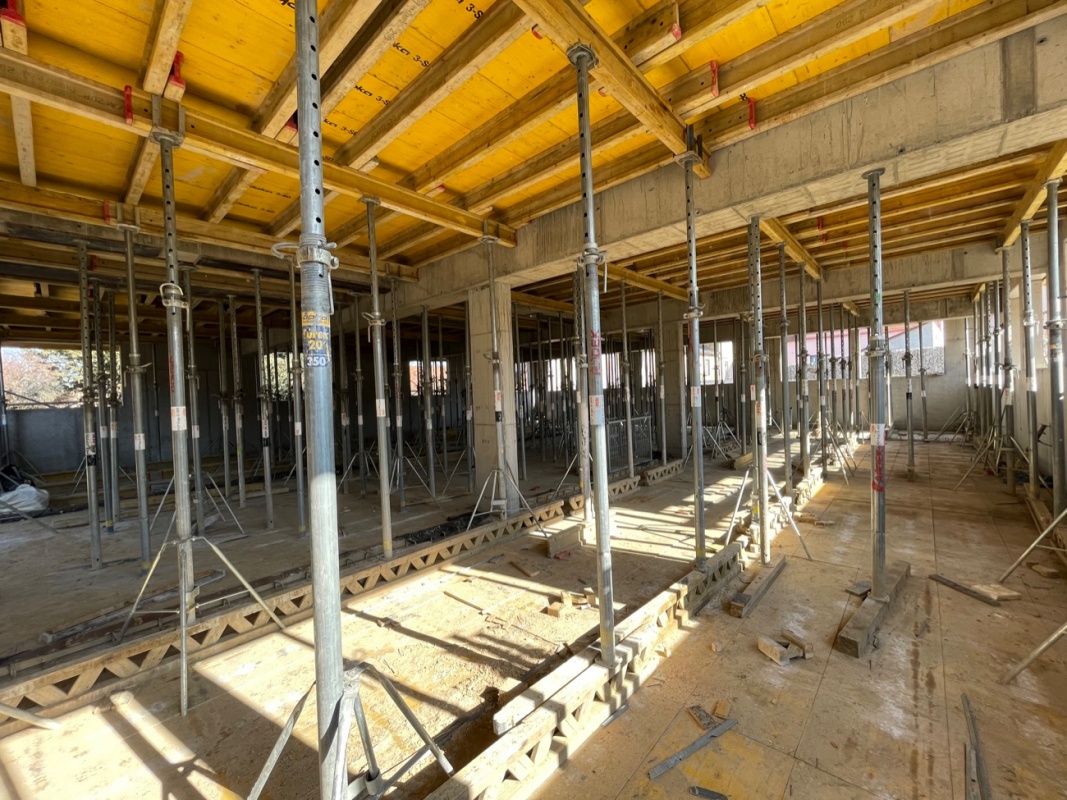

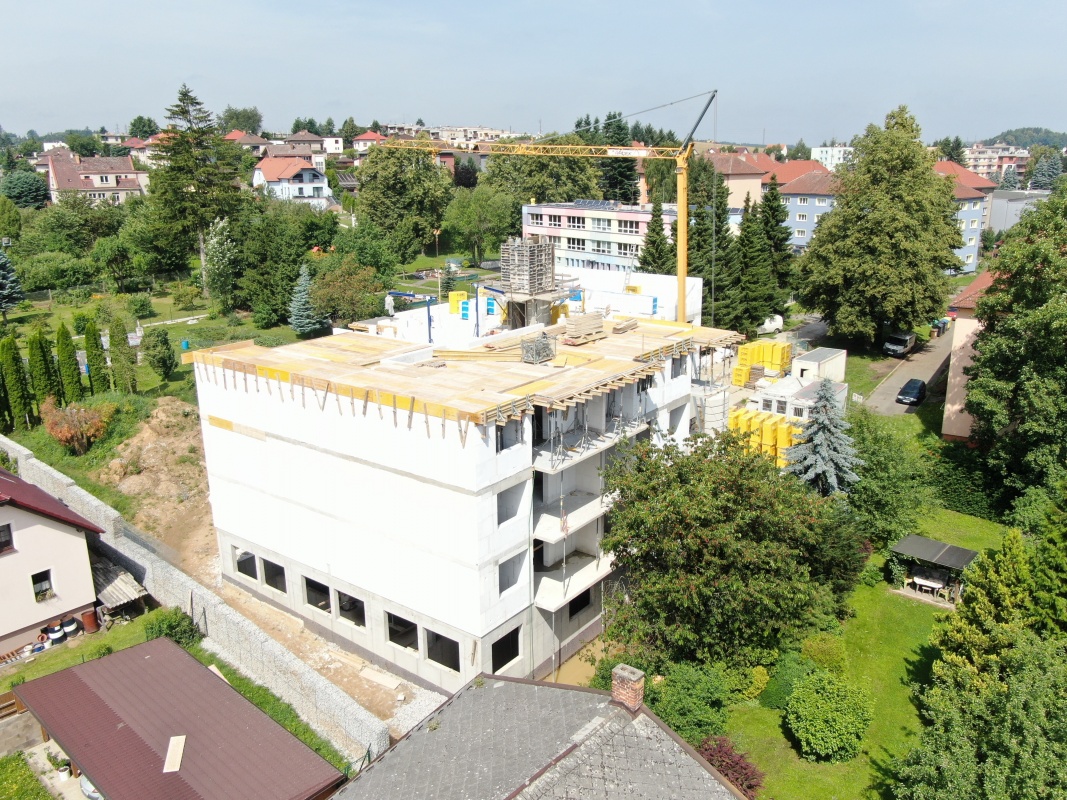

  • Dokončení vodorovných konstrukcí 3NP/4NP

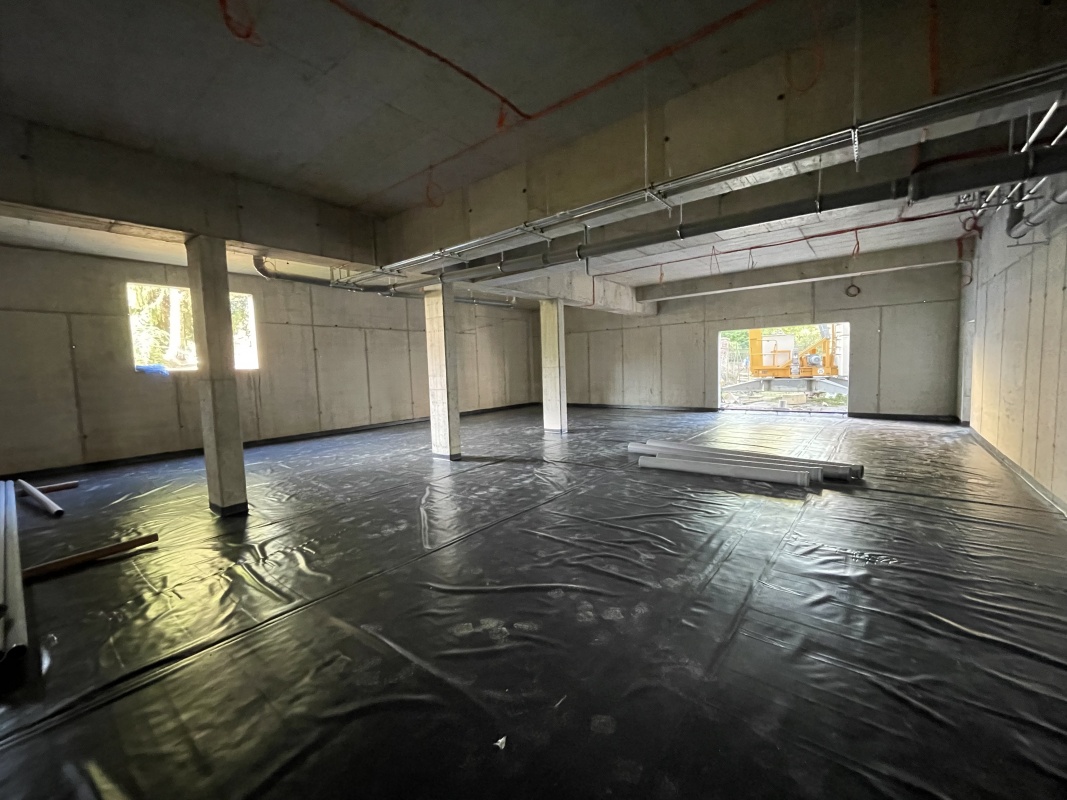

  • Dokončení svislých konstrukcí 4NP

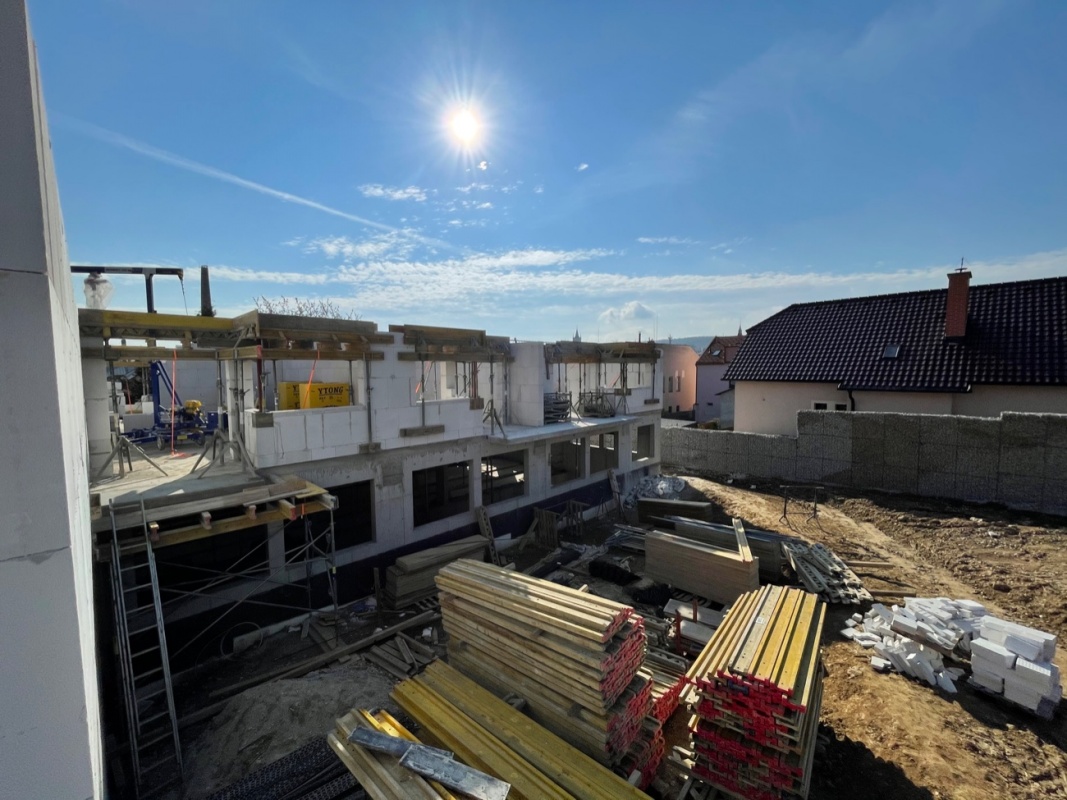

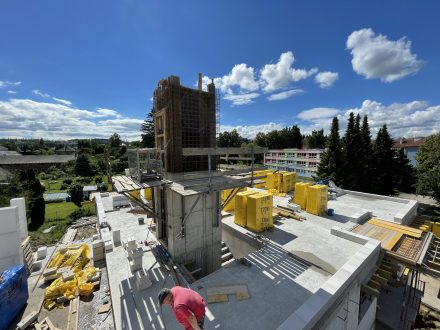

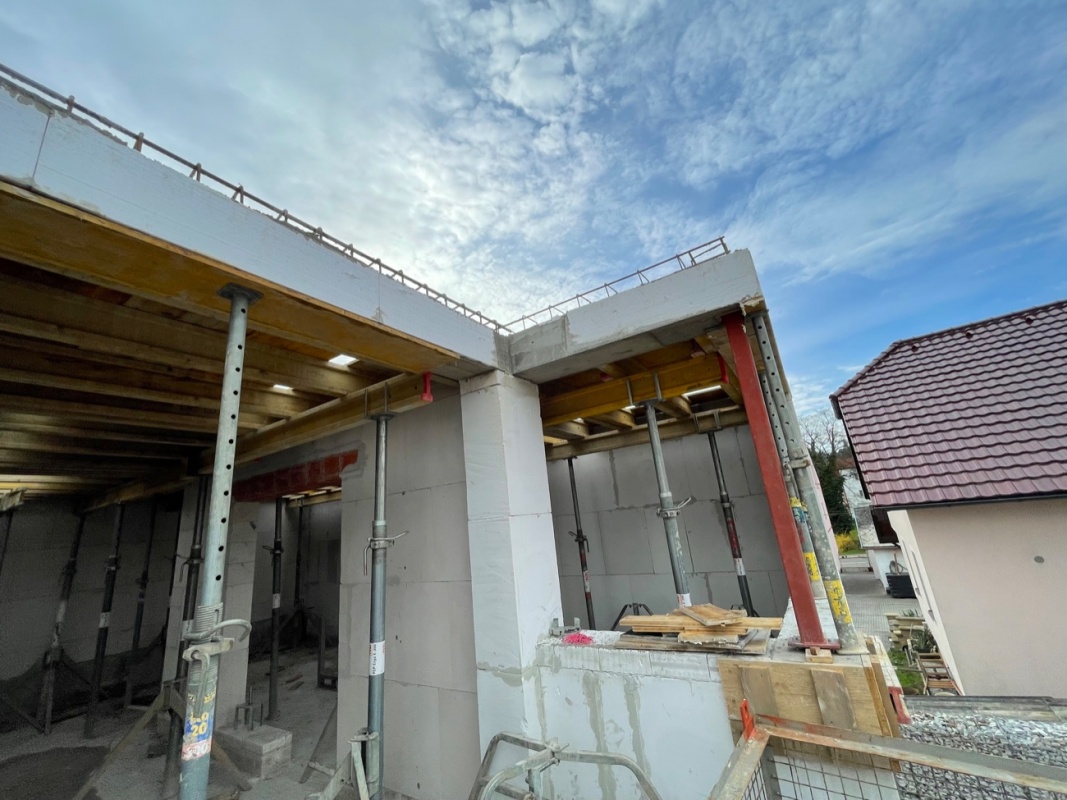

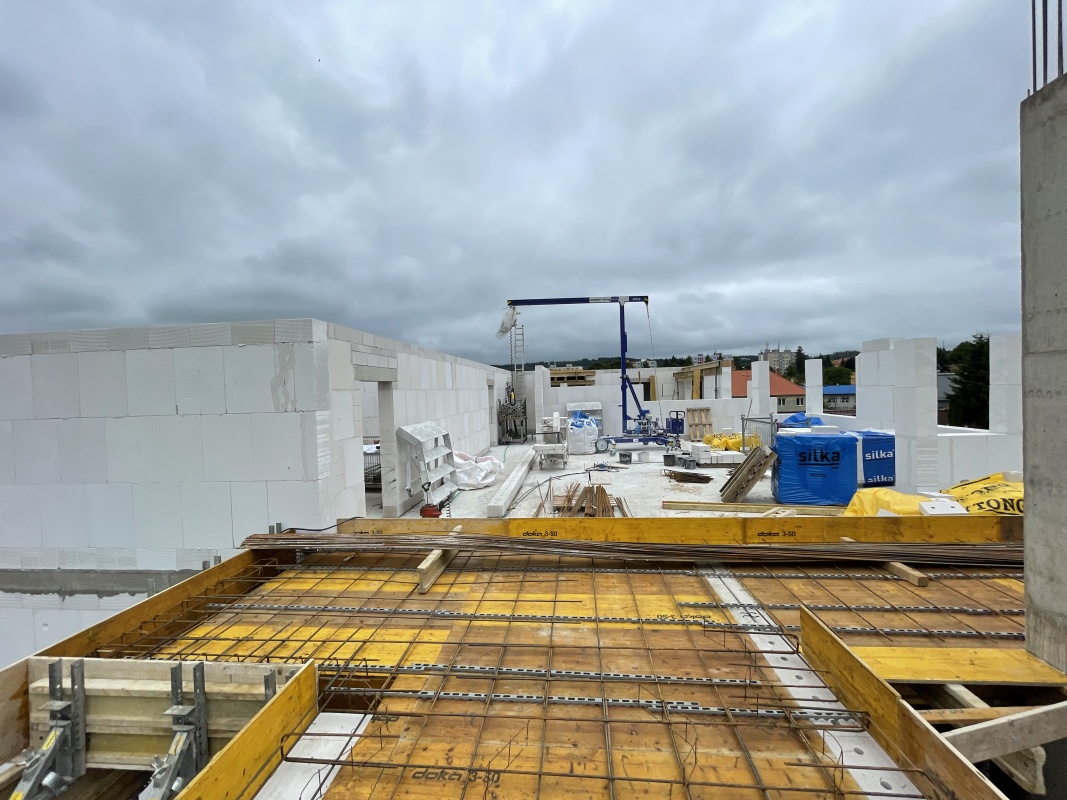

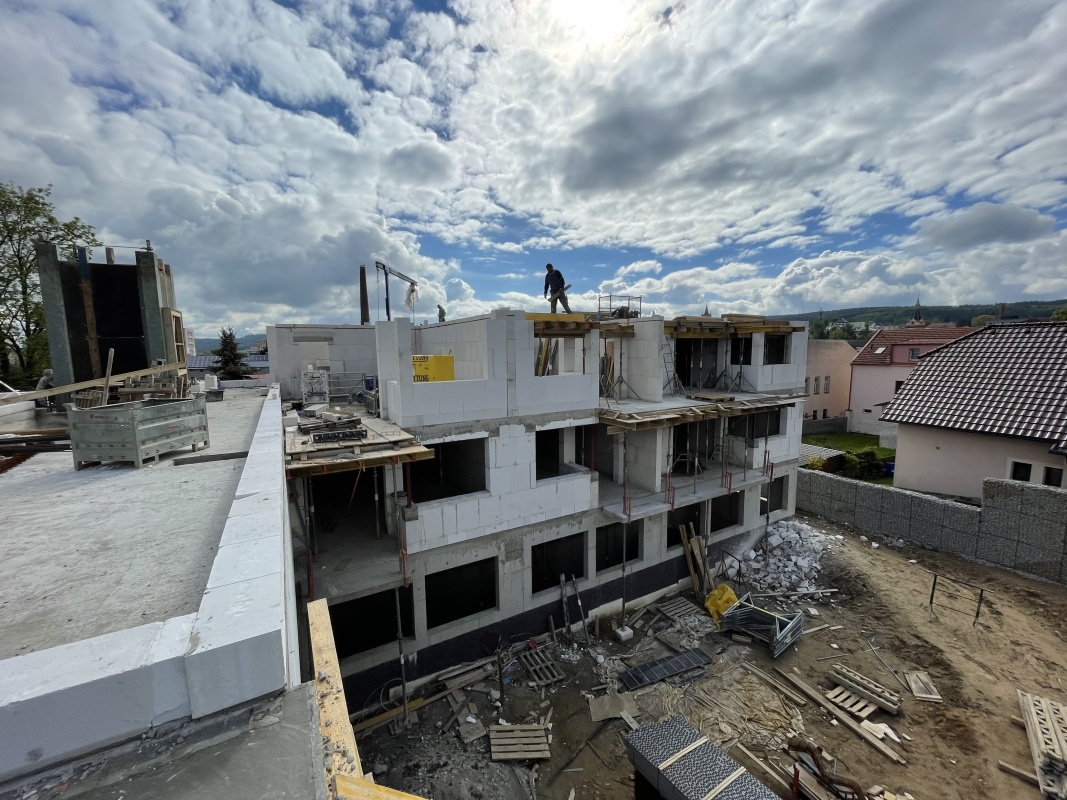

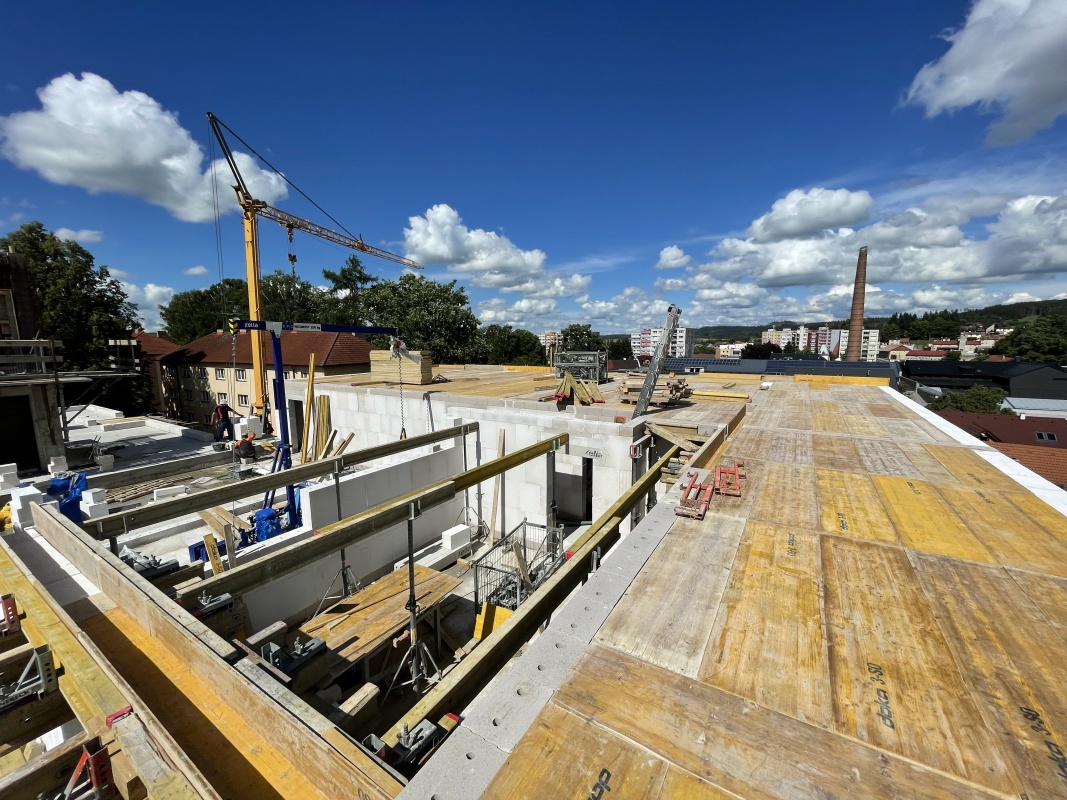

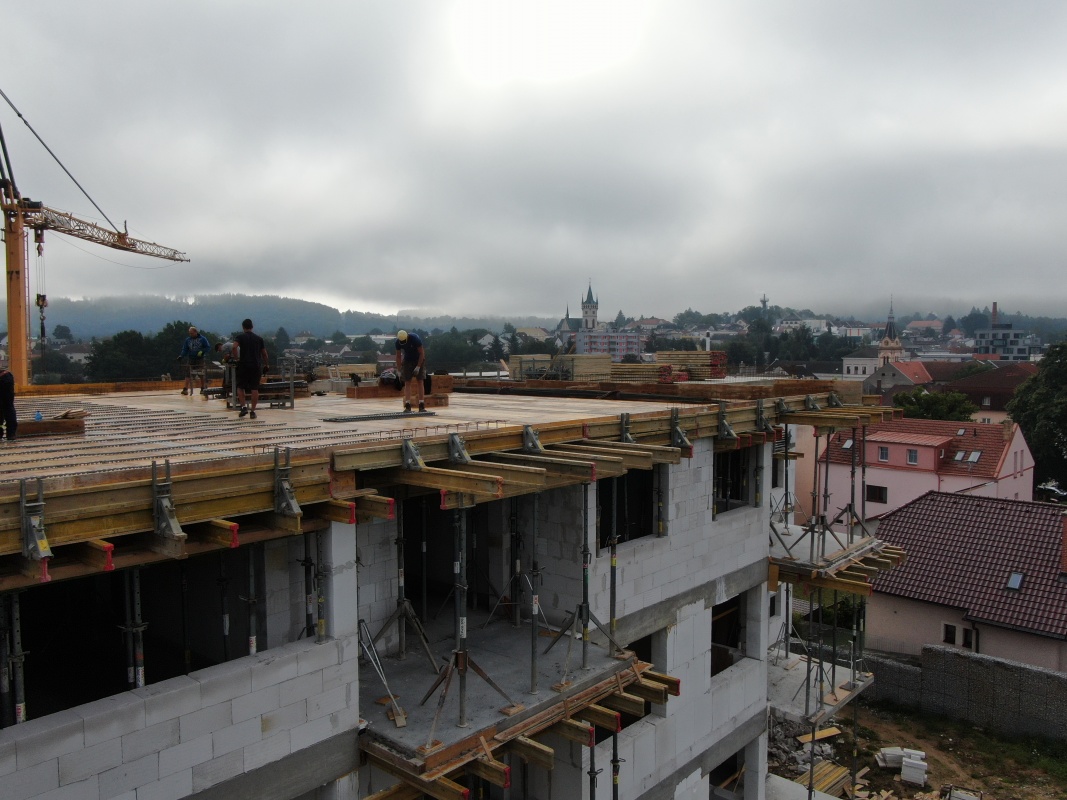

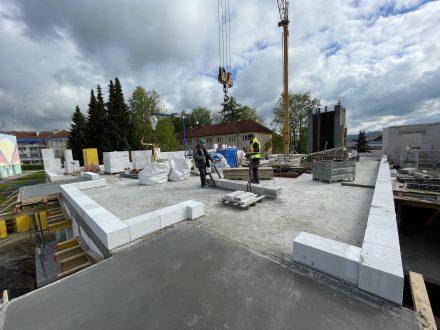

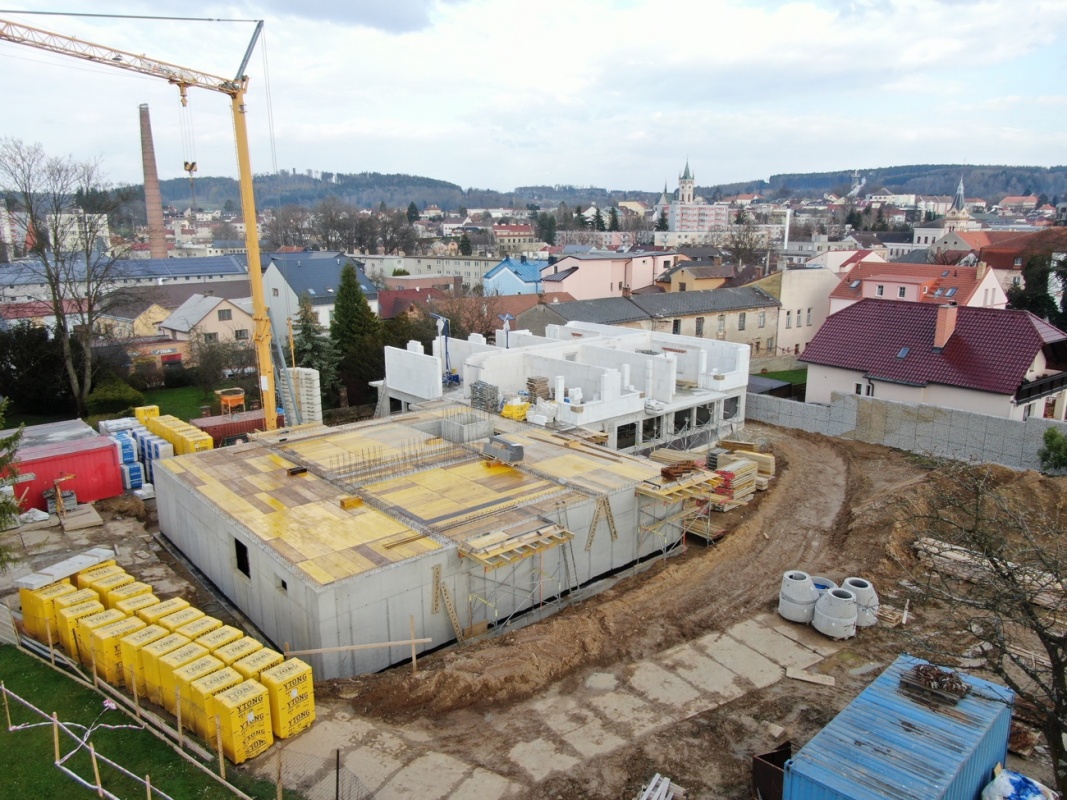

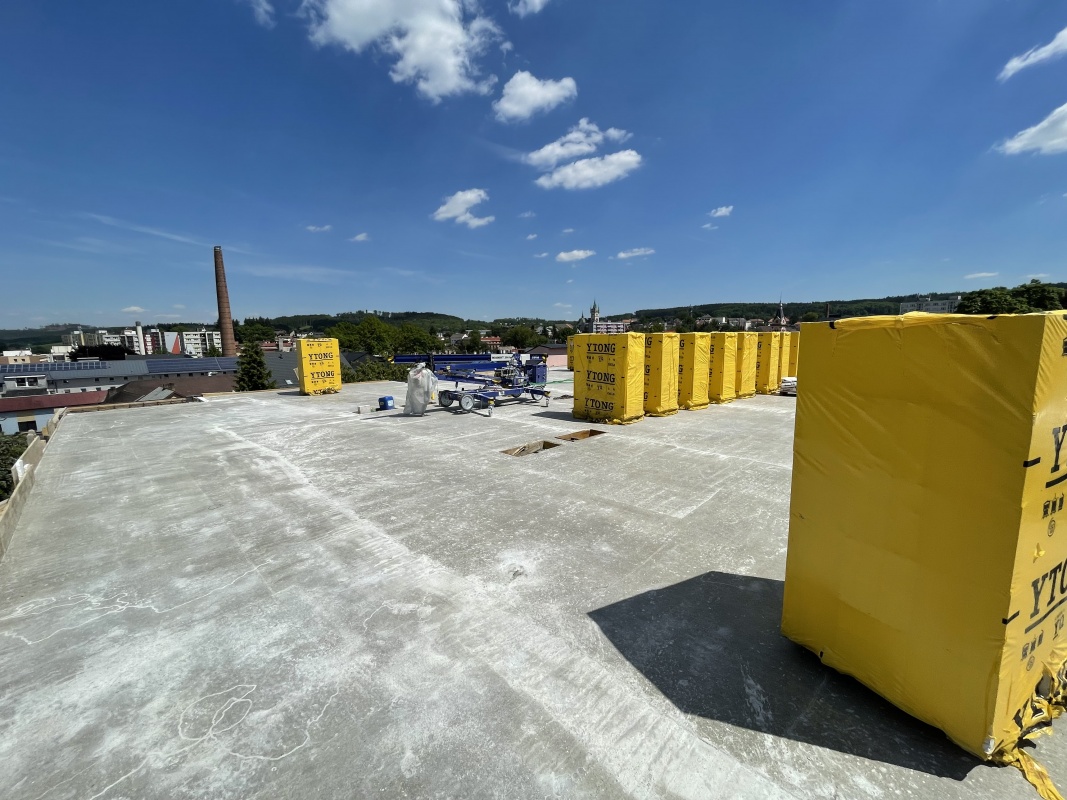

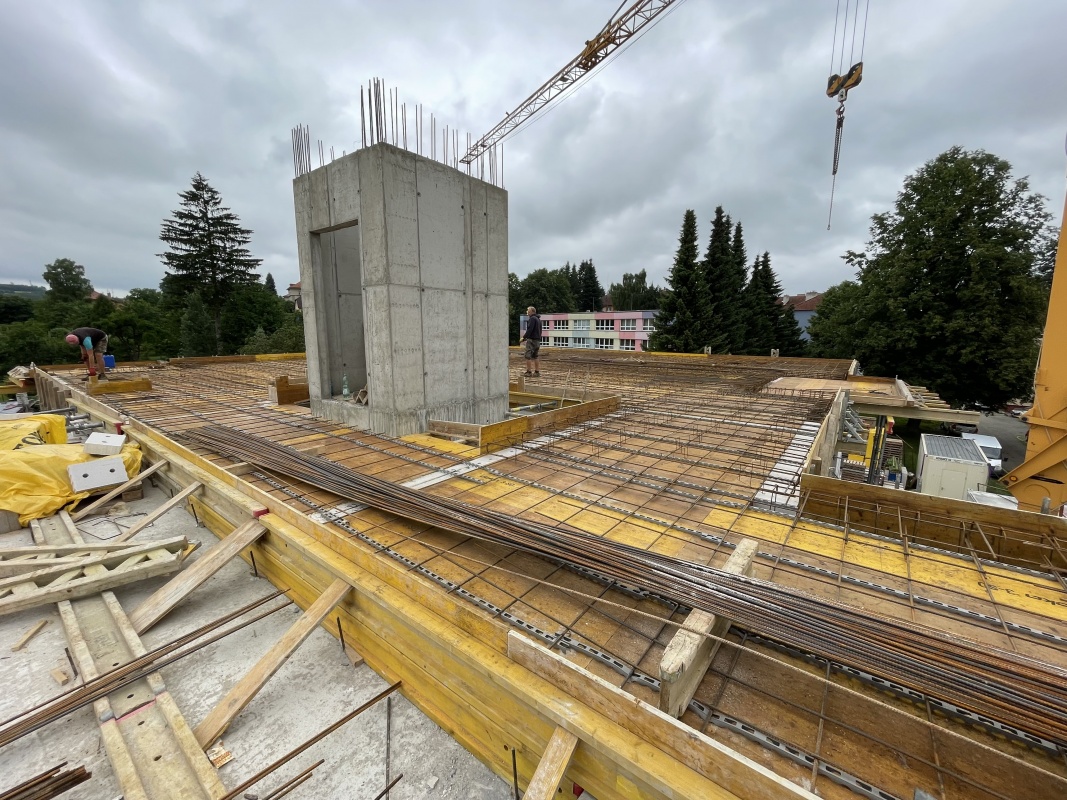

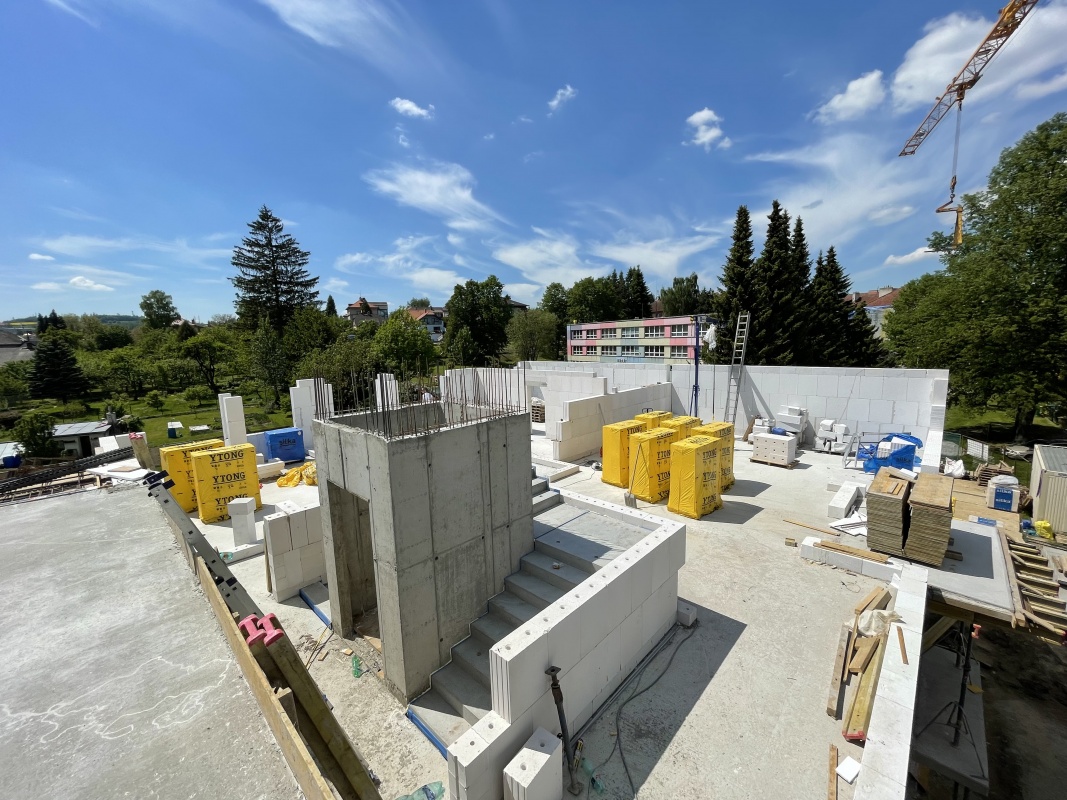

  • Dokončení vodorovných konstrukcí 4NP - střecha

DŮM B

    • Zahájení el. rozvodů - silnoprodud
    • Dokončení vodorovných konstrukcí 3NP/4NP
    • Dokončení svislých konstrukcí 4NP

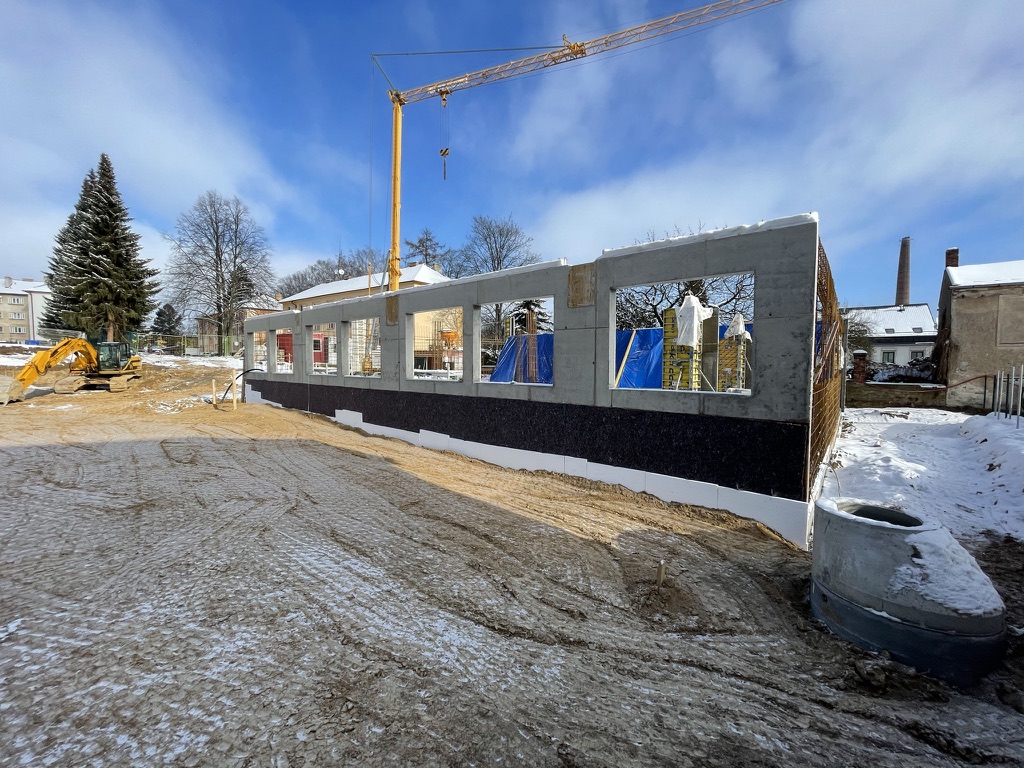

    • Dokončení vodorovných konstrukcí 4NP - střecha
    • zahájení betonáže - atik

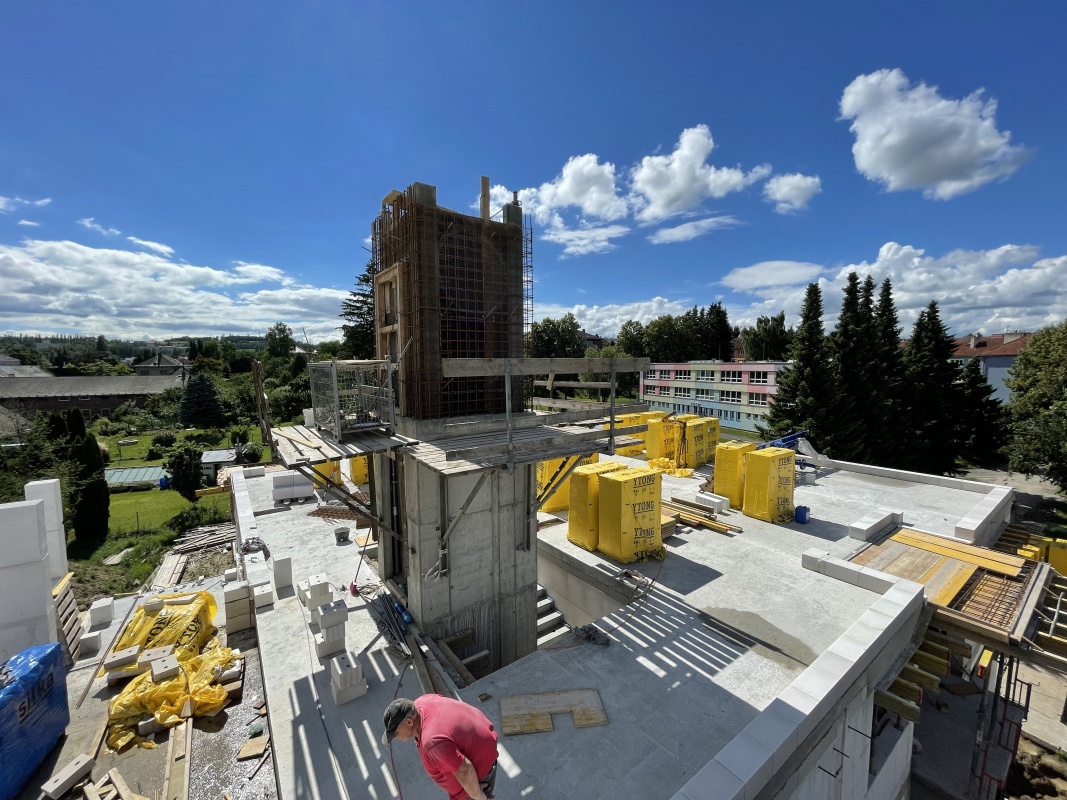

ČERVENEC 2021

DŮM A

  • Dokončení vodorovných konstrukcí 2NP/3NP
  • Zahájení svislých konstrukcí 3NP
  • Zahájení vodorovných konstrukci 3NP/4NP

DŮM B

  • Dokončení svislých konstrukcí 3NP
  • Dokončení vodorovných konstrukci 3NP/4NP
  • Zahájení svislých konstrukci 4NP

ČERVEN 2021

DŮM A

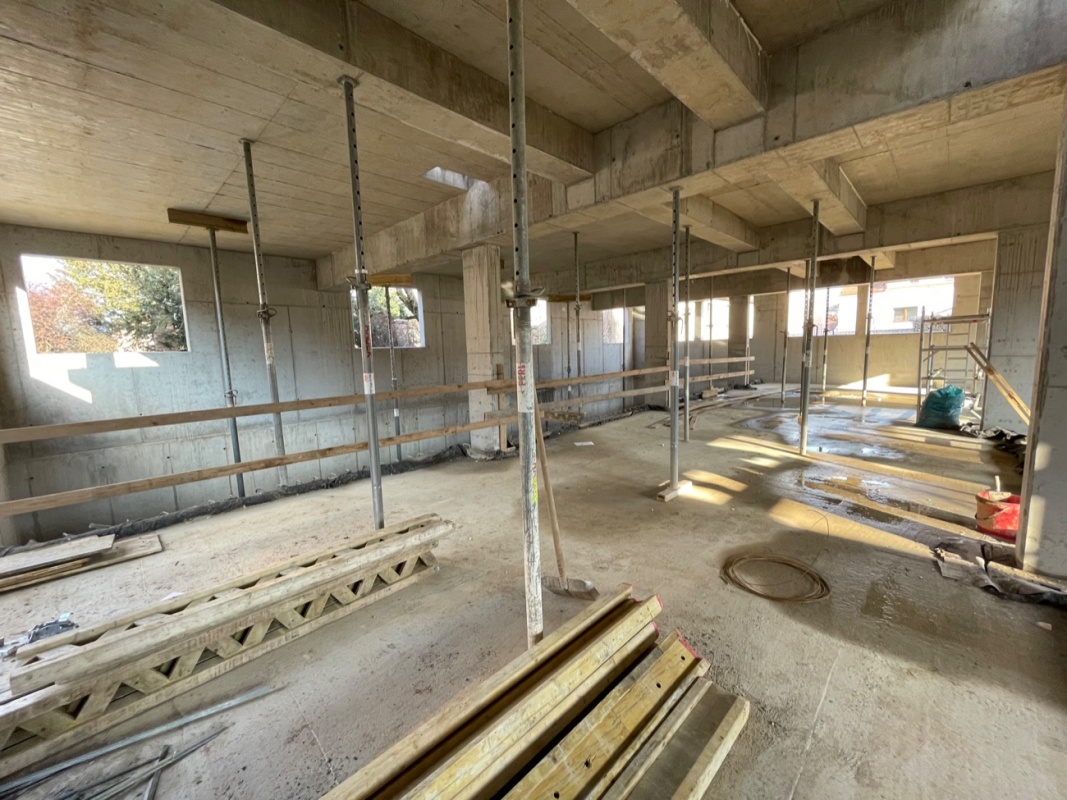

  • Dokončení svislých konstrukcí 2NP
  • Dokončení vodorovných konstrukcí 2NP/3NP
  • Zahájení svislých konstrukcí 3NP

DŮM B

  • dokončení vodorovných konstrukcí 2NP/3NP
  • zahájení svislých konstrukcí 3NP

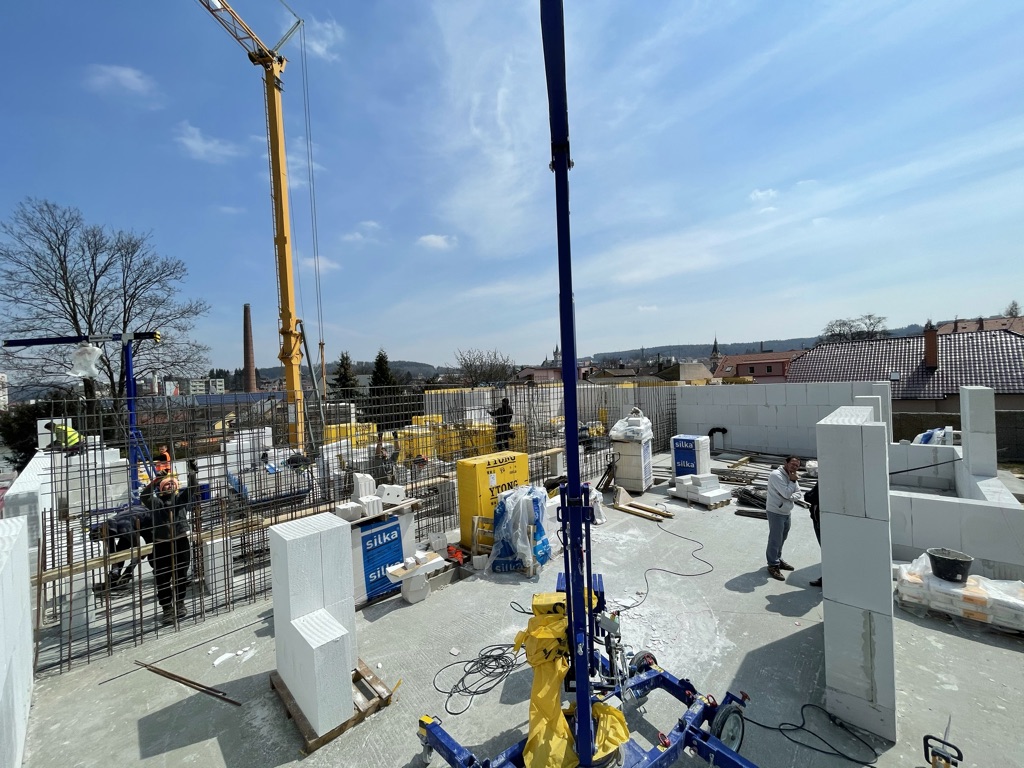

KVĚTEN 2021

DŮM A

  • Dokončení svislých konstrukcí 1NP
  • zahájení vodorovných konstrukcí 1NP/2NP

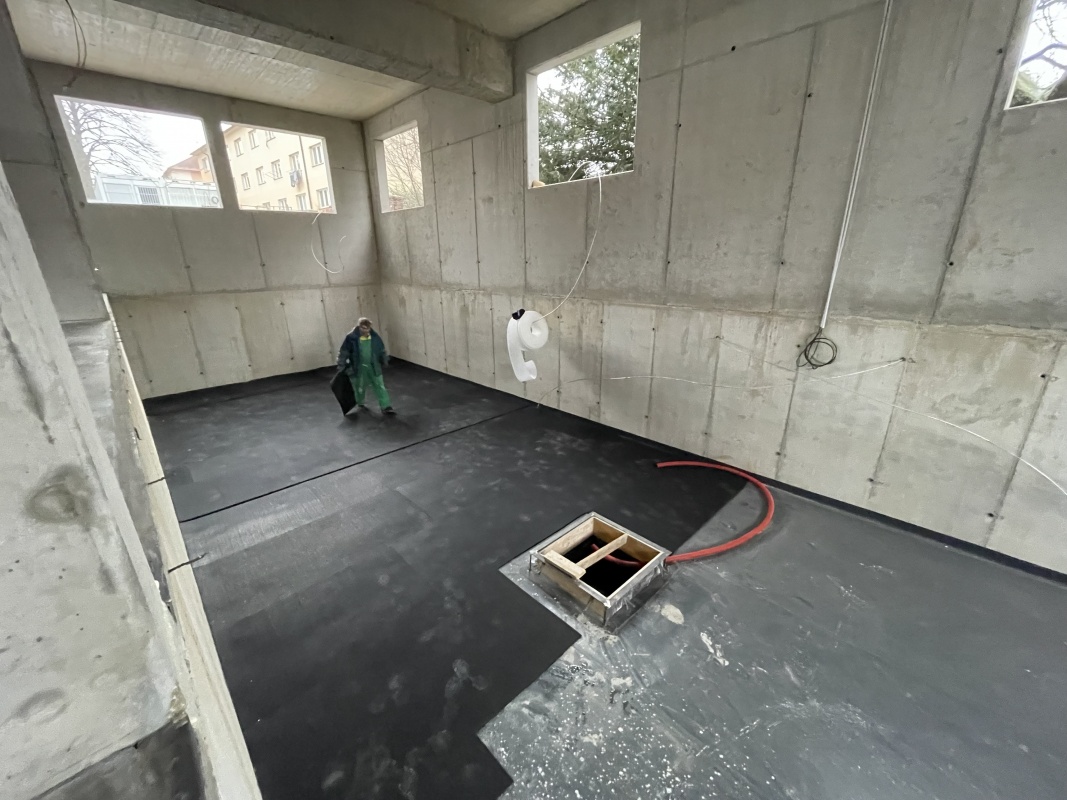

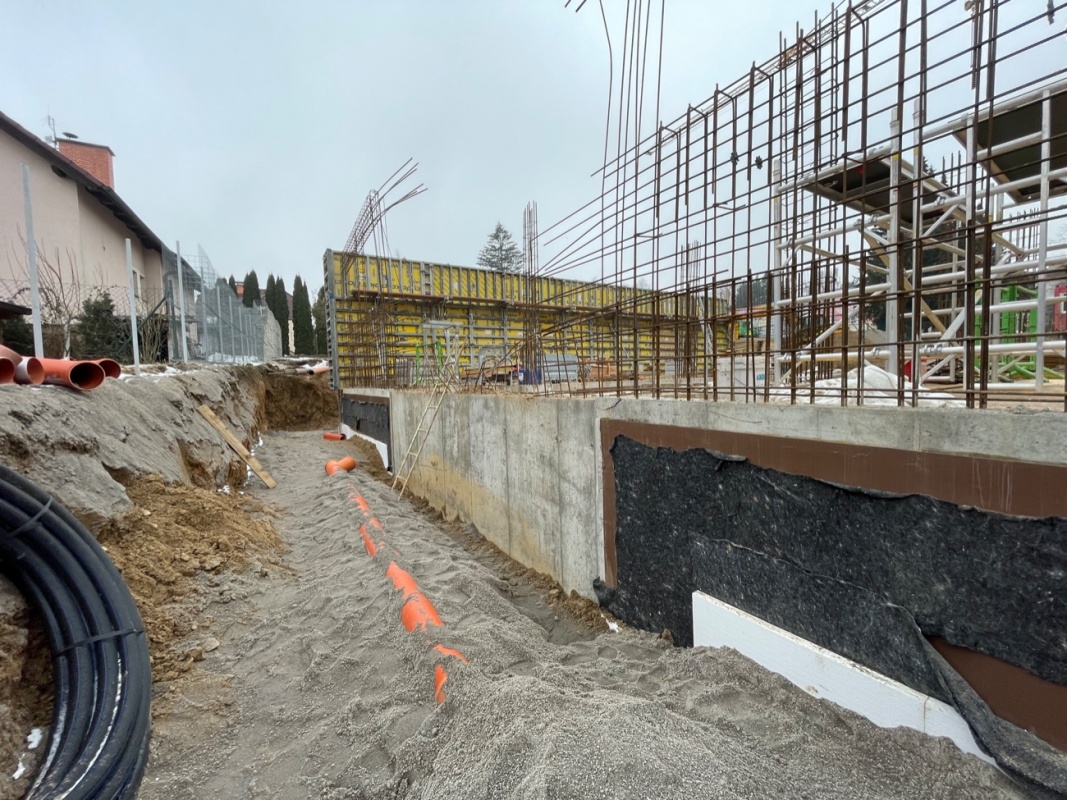

  • Dokončení izolace spodní stavby

DŮM B

  • dokončení vodorovných konstrukcí 1NP/2NP
  • zahájení svislých konstrukcí 2NP

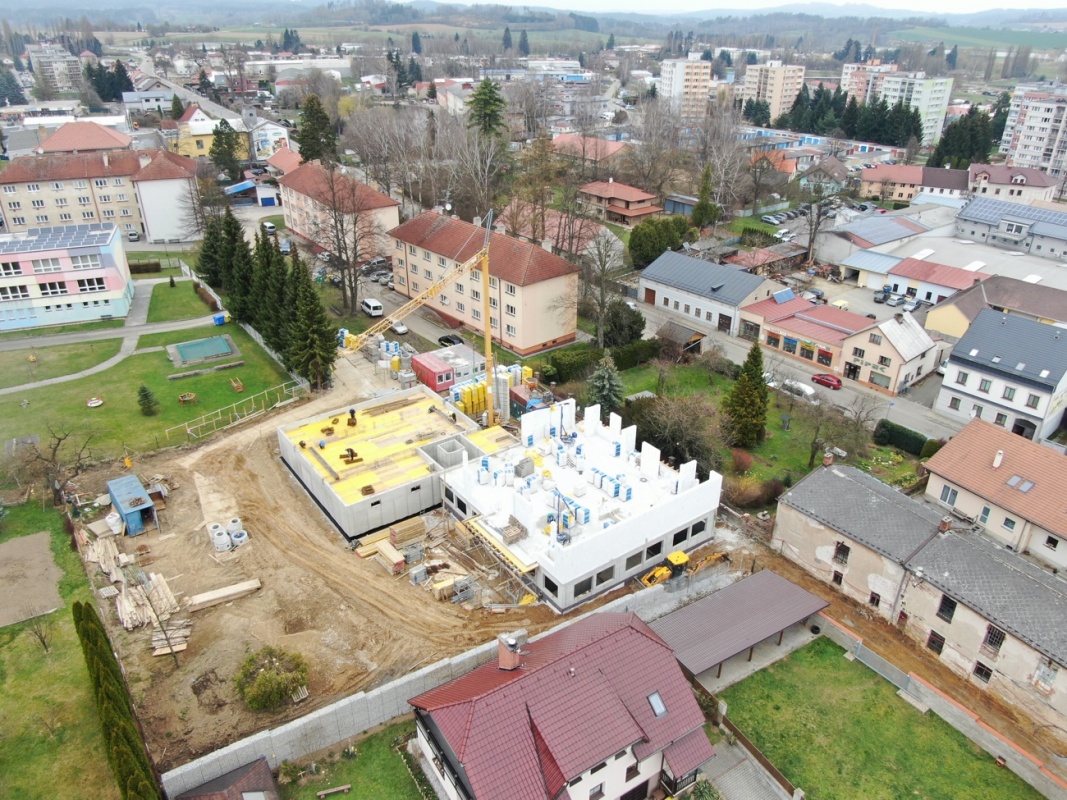

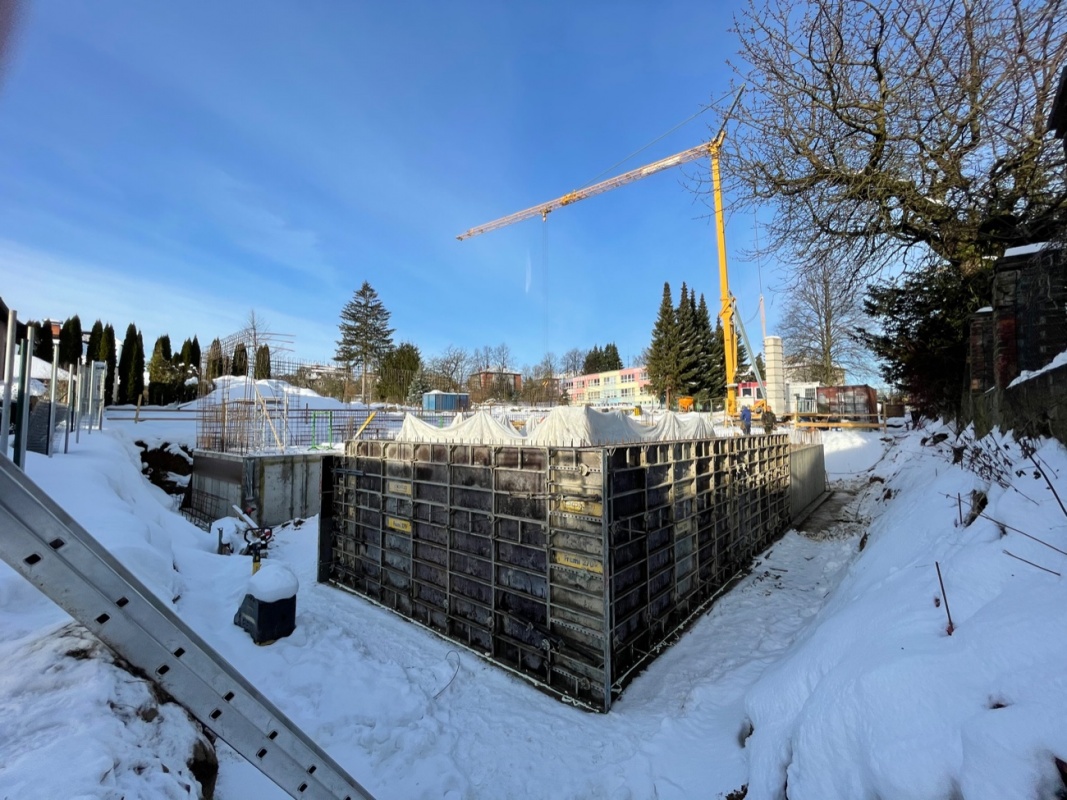

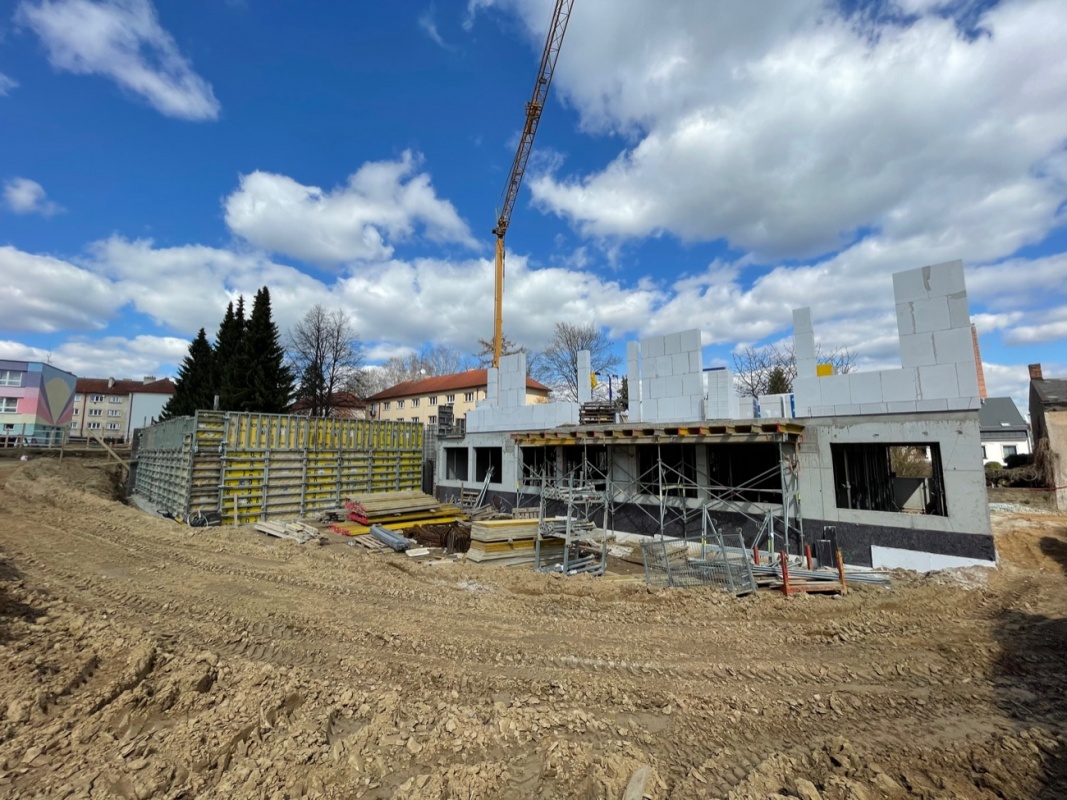

DUBEN 2021

DŮM A

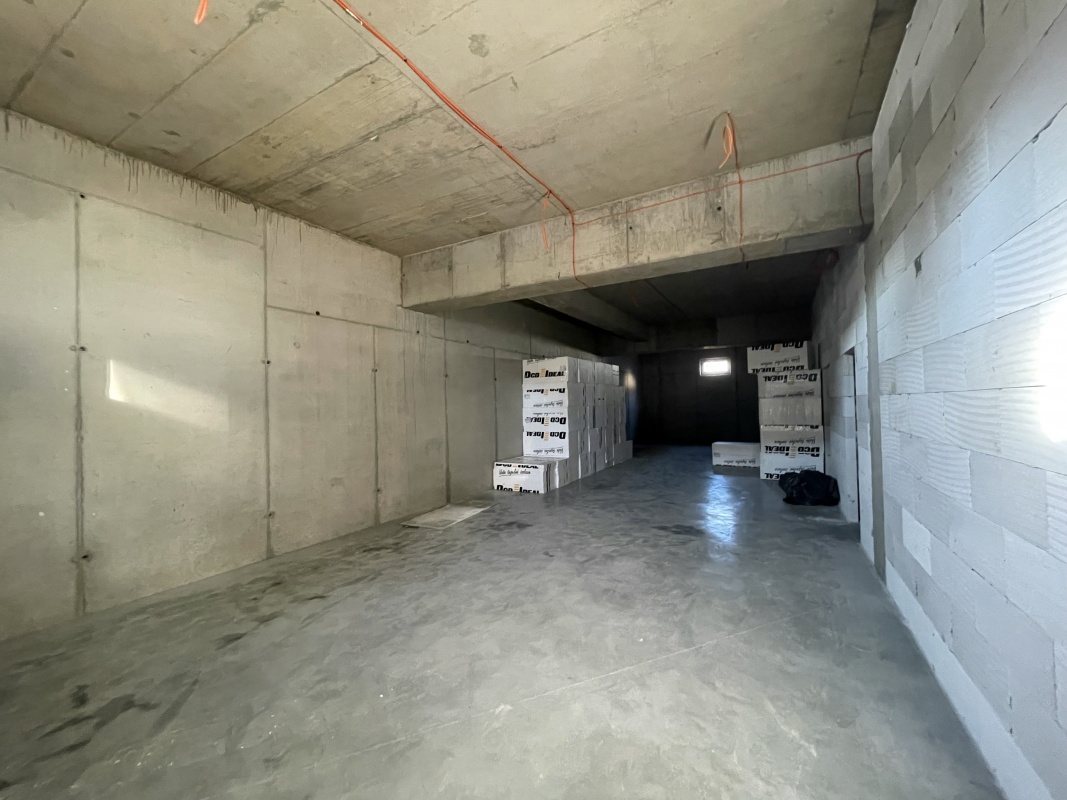

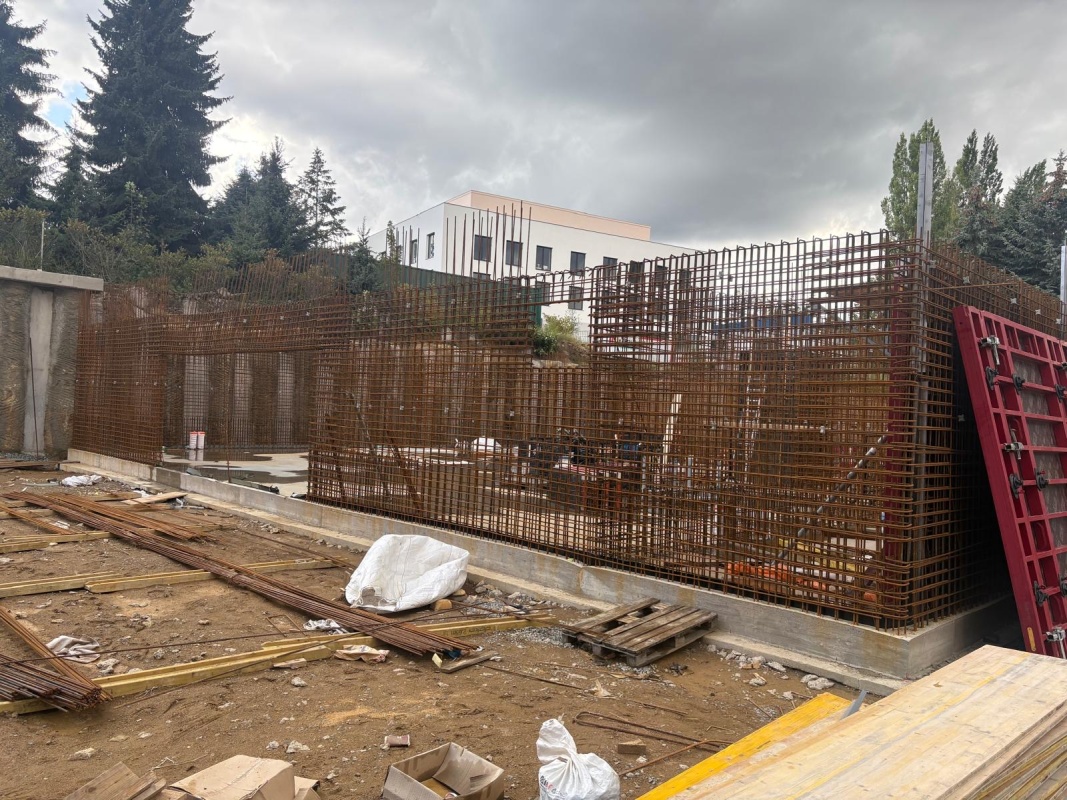

  • Dokončení svislých konstrukcí 1PP

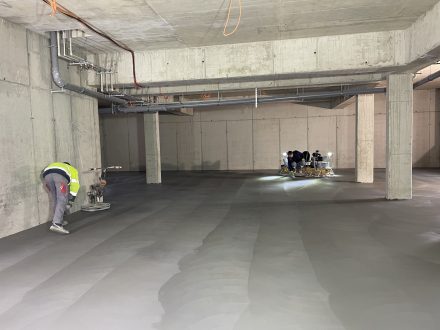

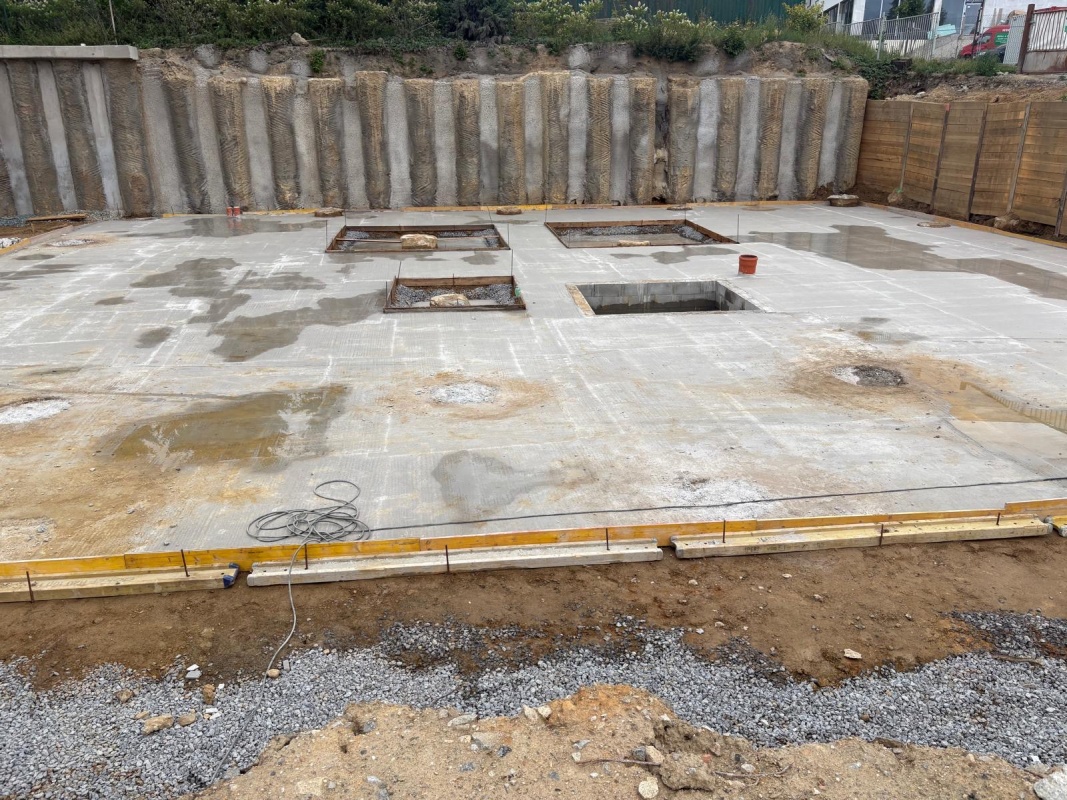

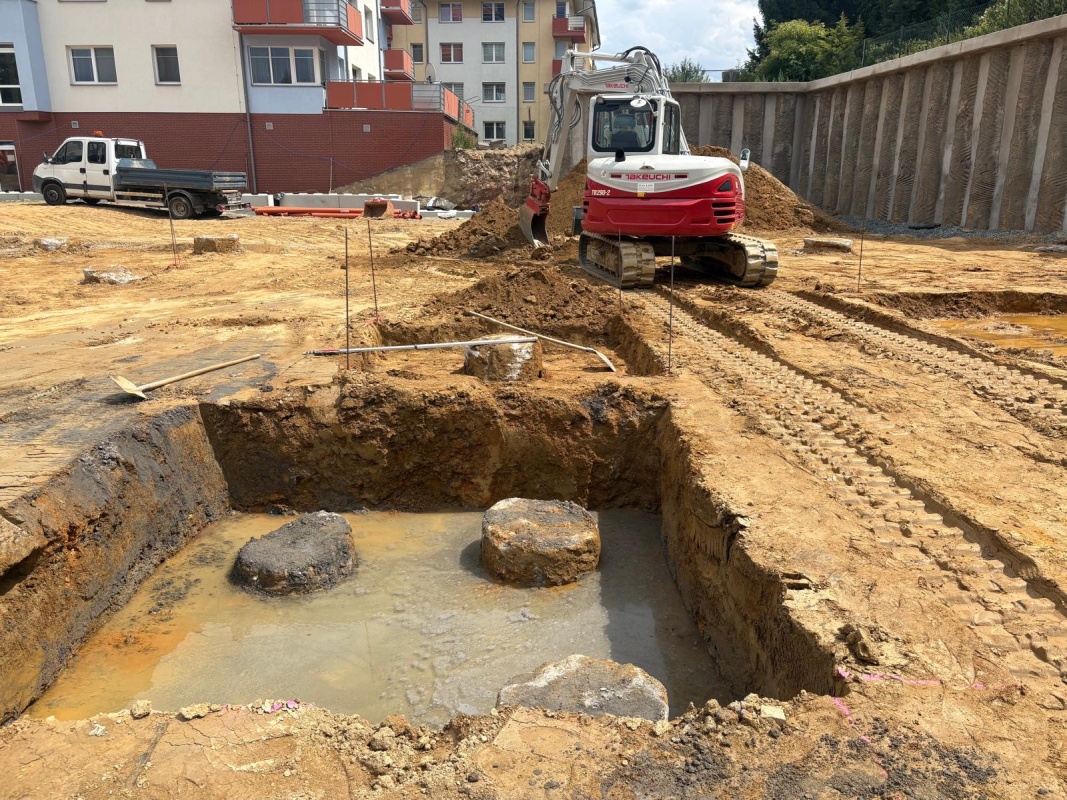

  • zahájení vodorovných konstrukcí 1PP

DŮM B

  • dokončení vodorovných konstrukcí 1PP/1NP
  • zahájení svislých konstrukcí 1NP

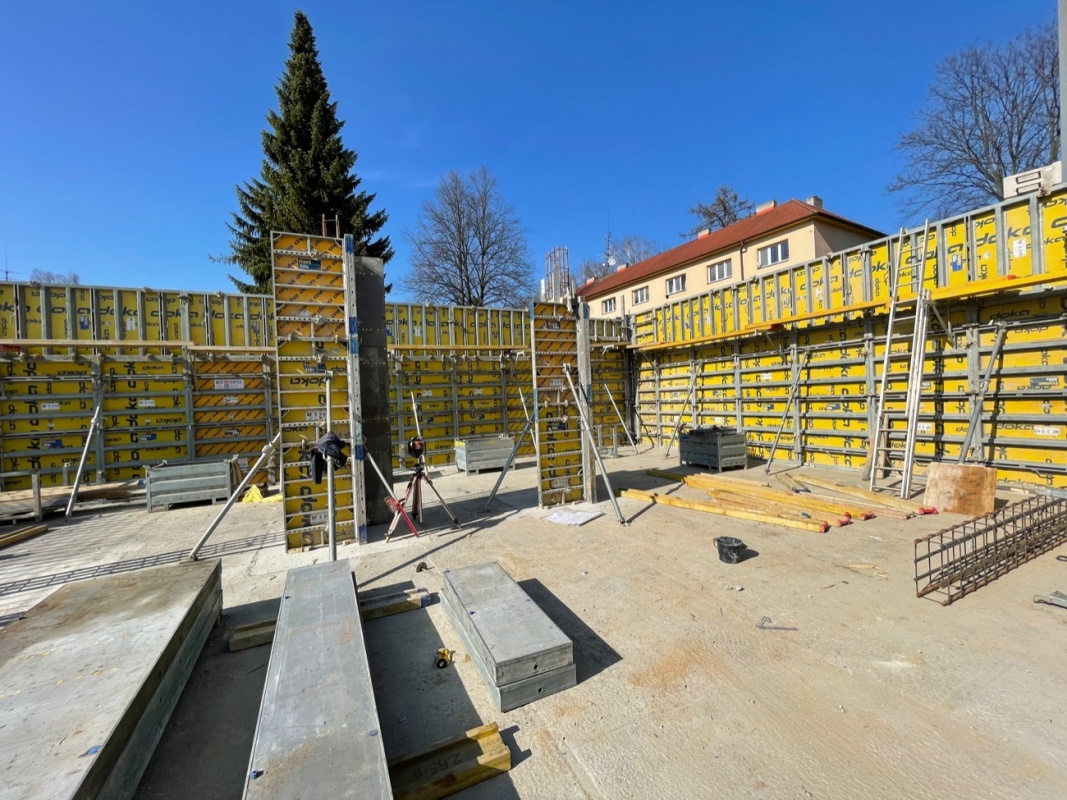

Březen 2021

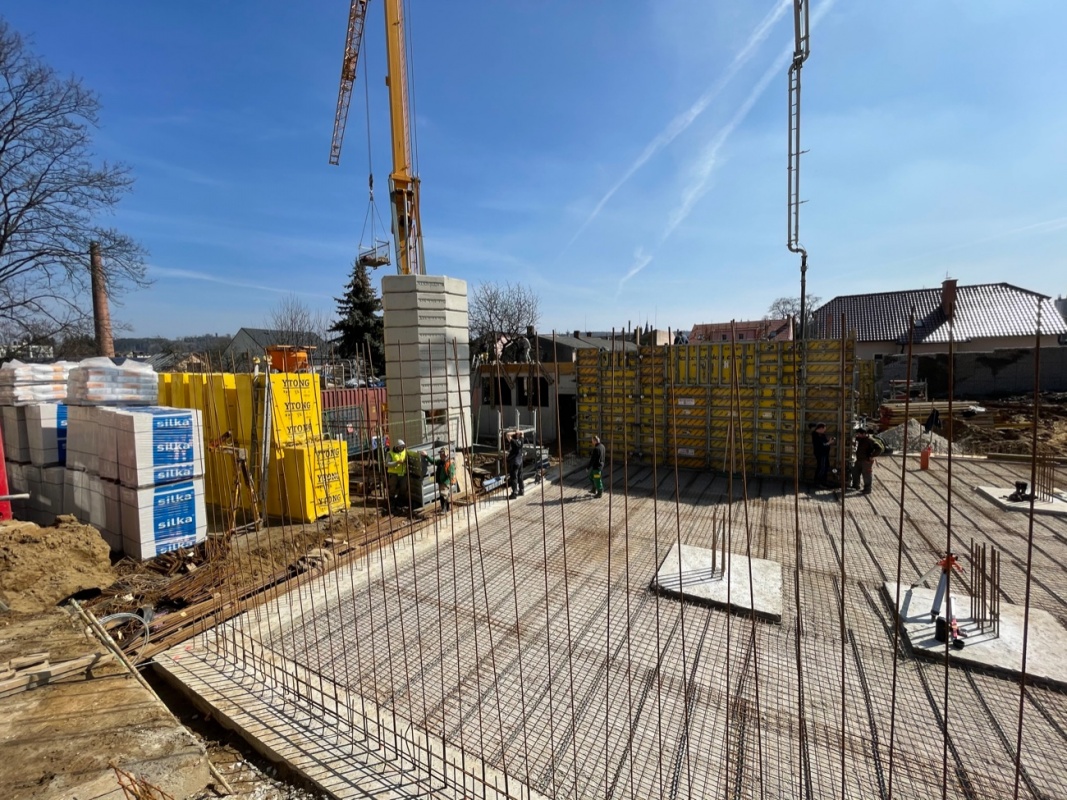

DŮM A

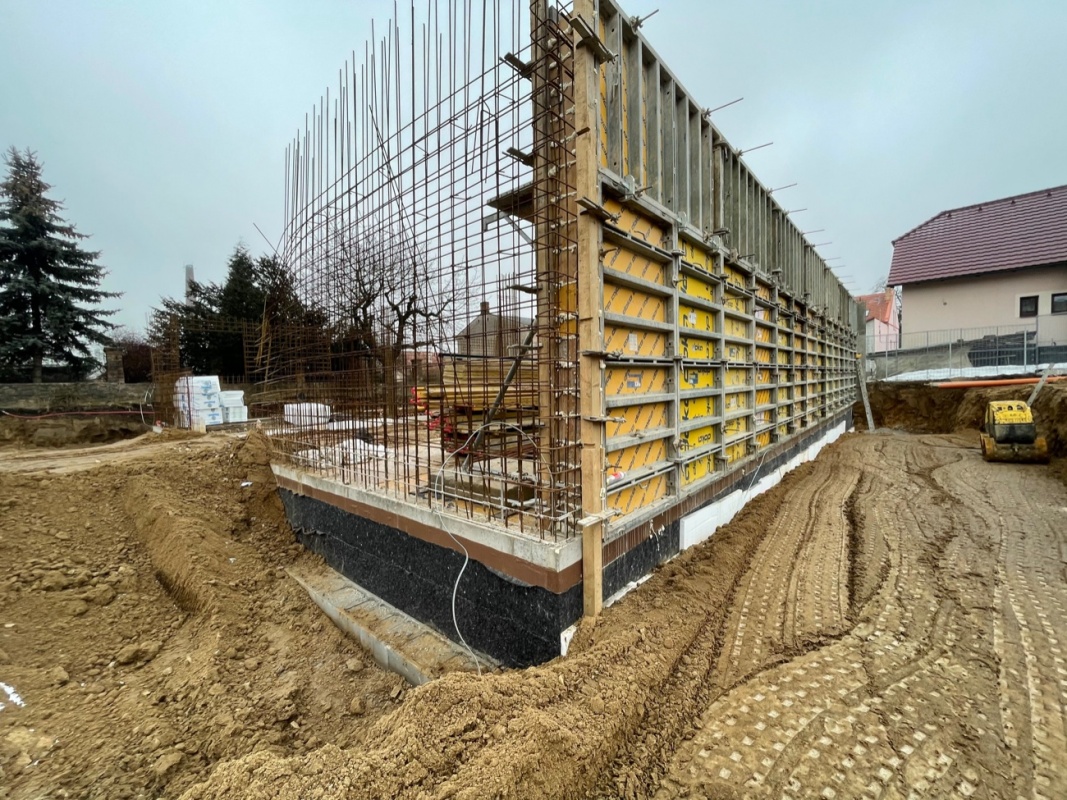

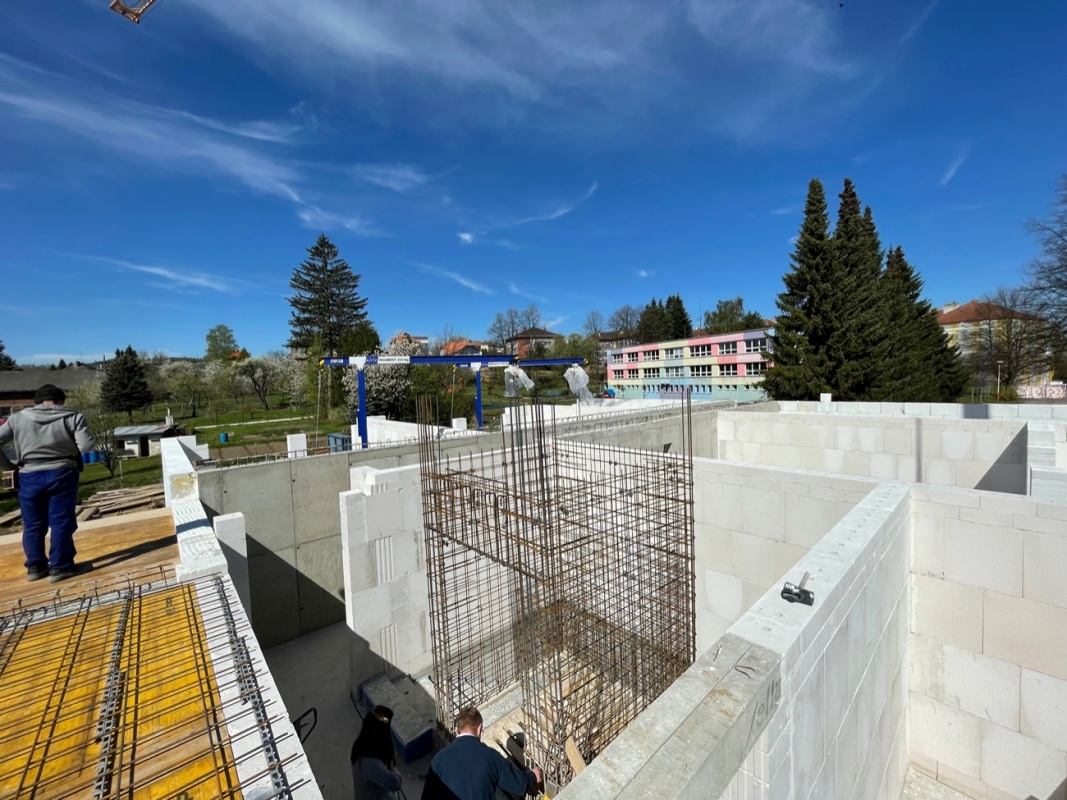

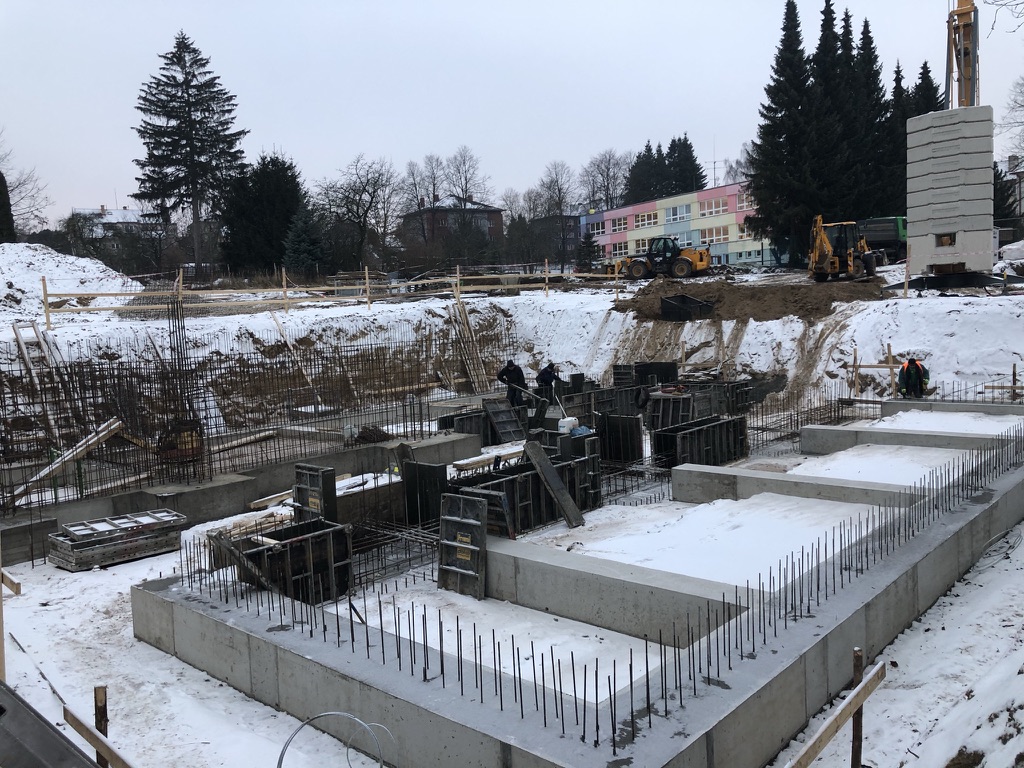

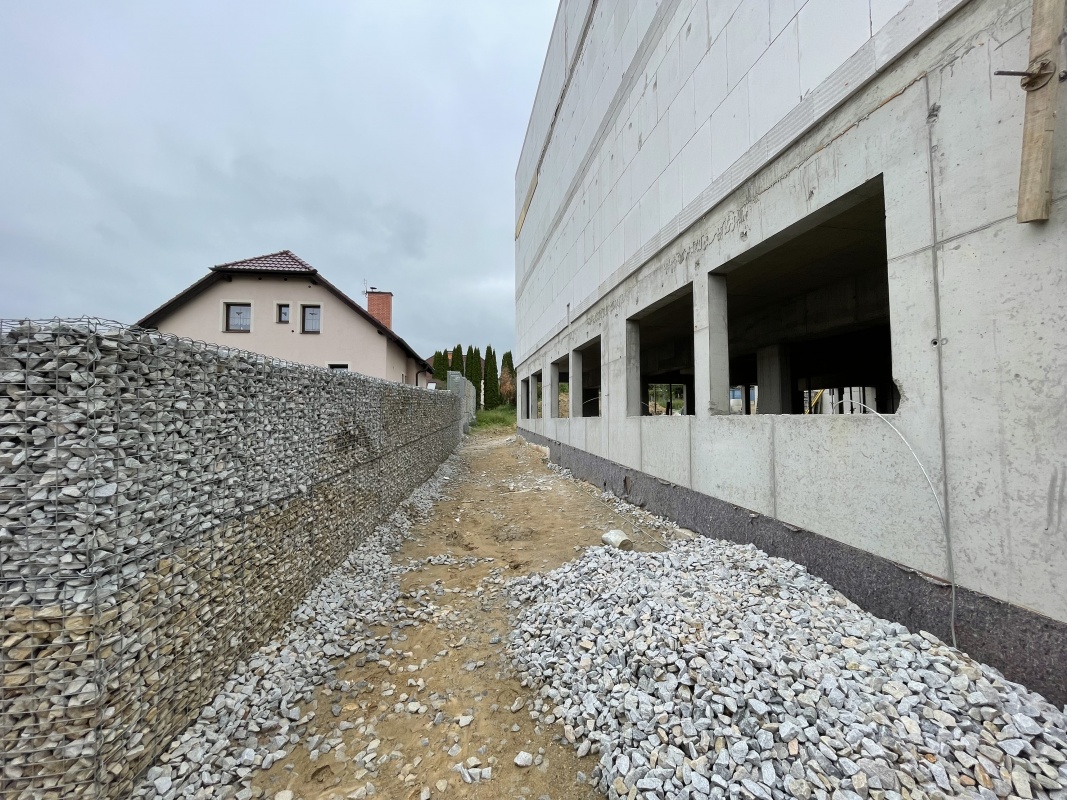

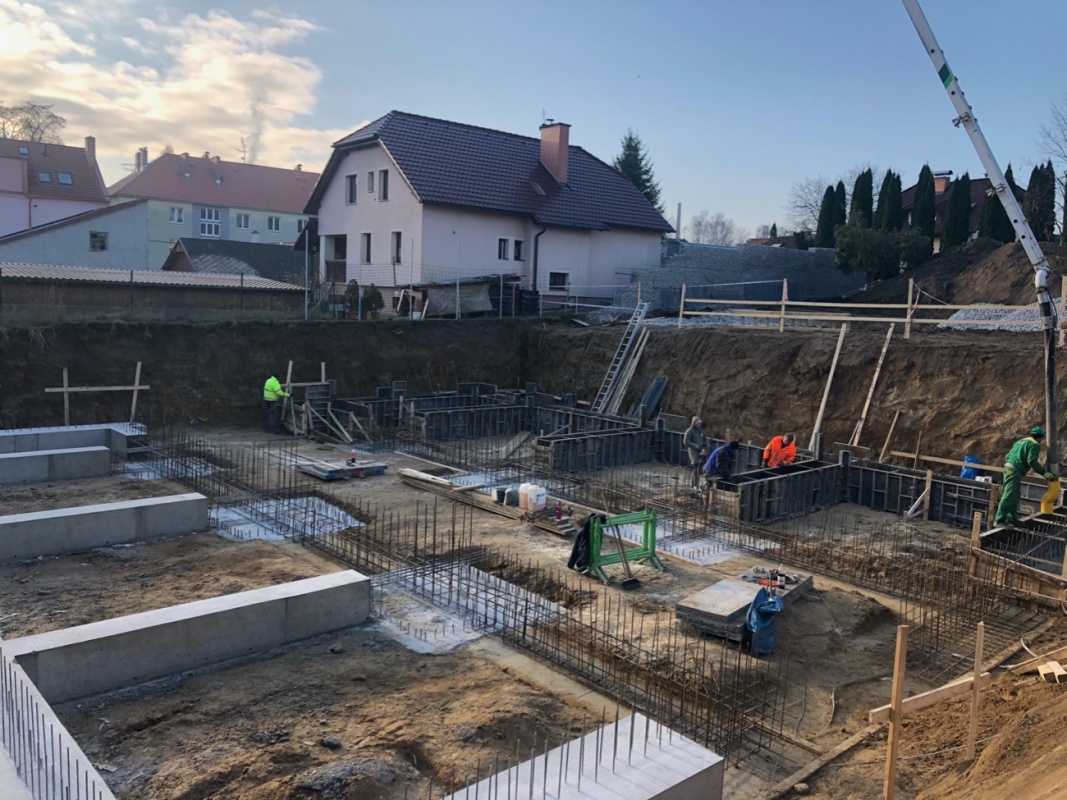

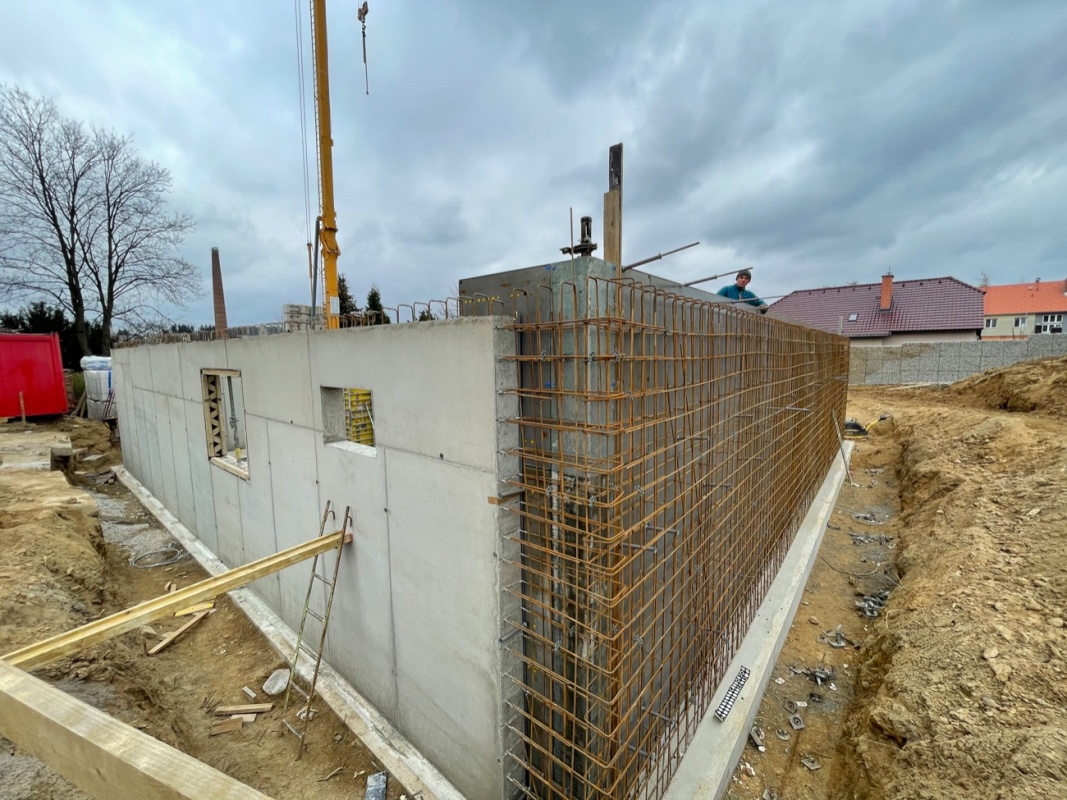

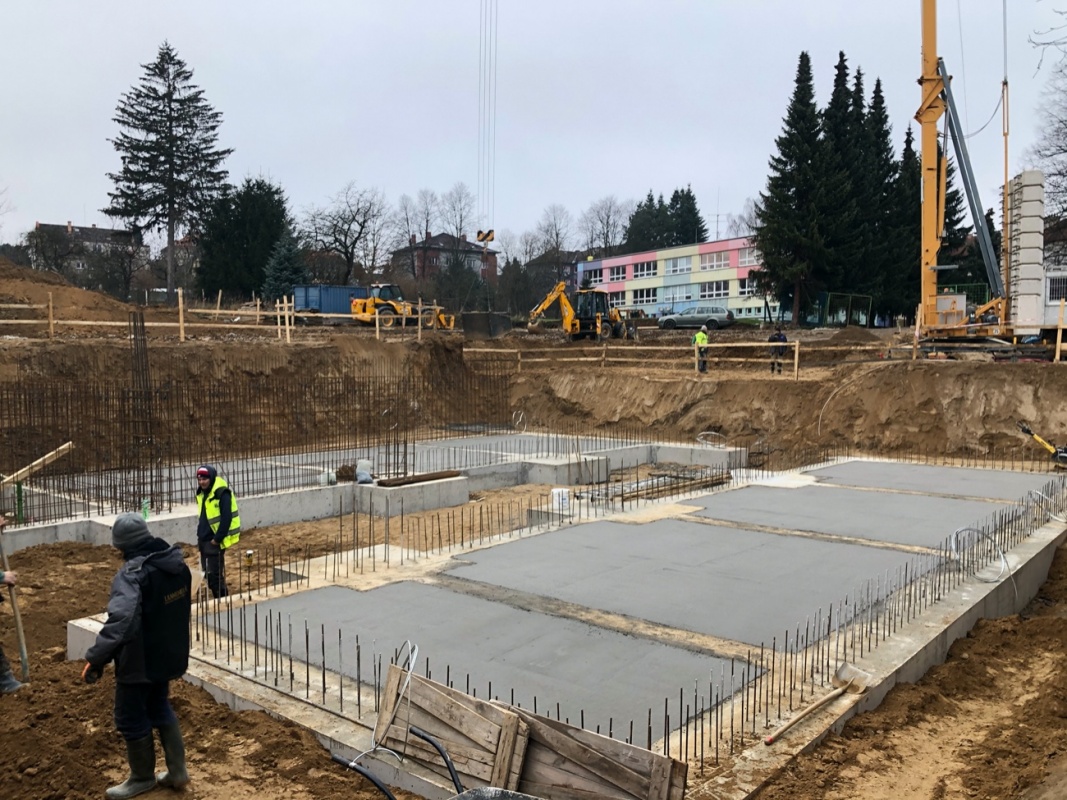

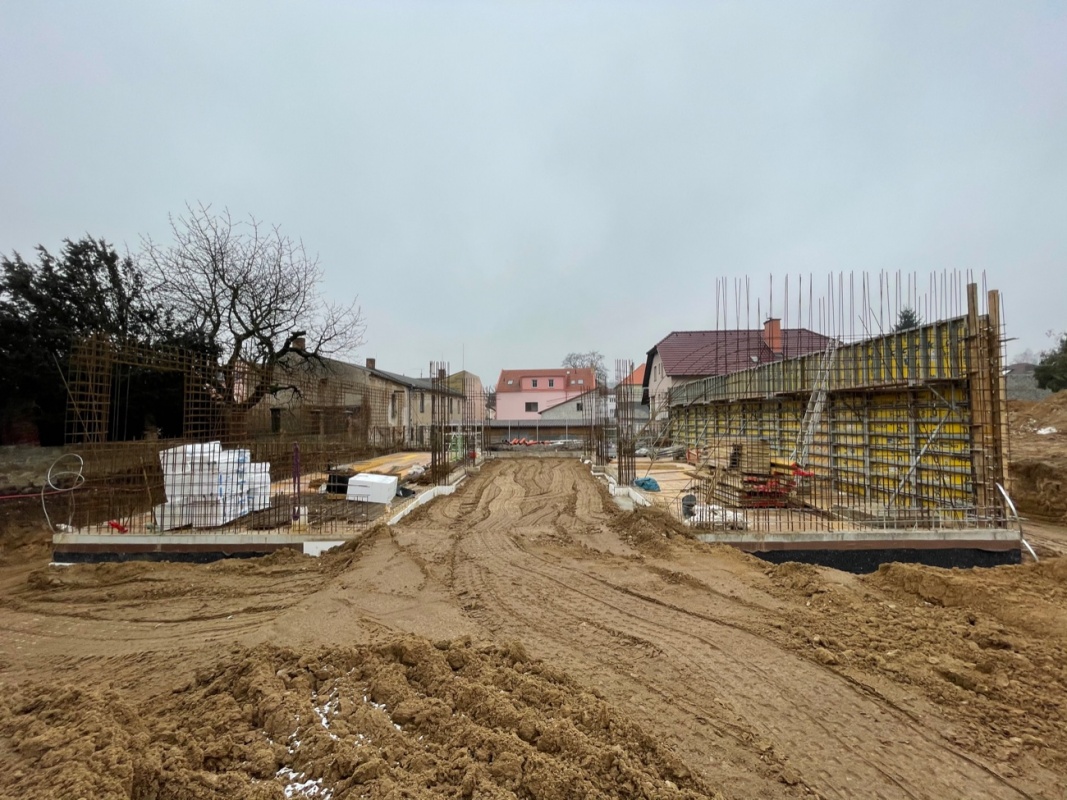

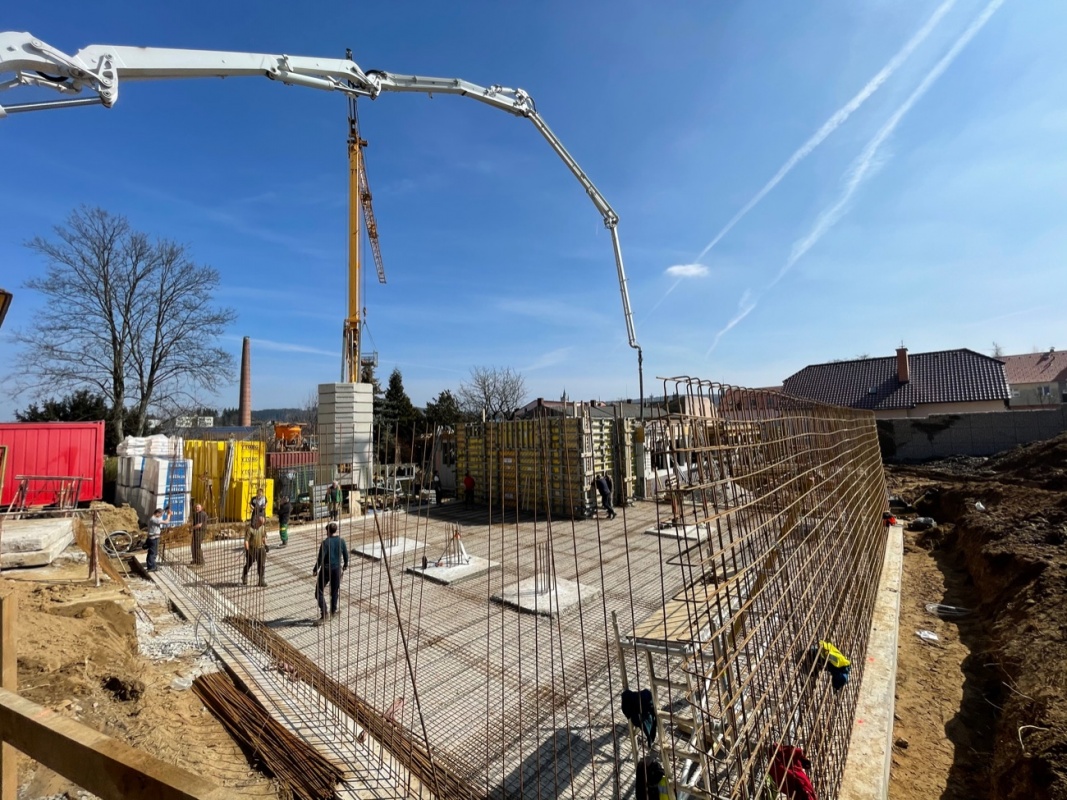

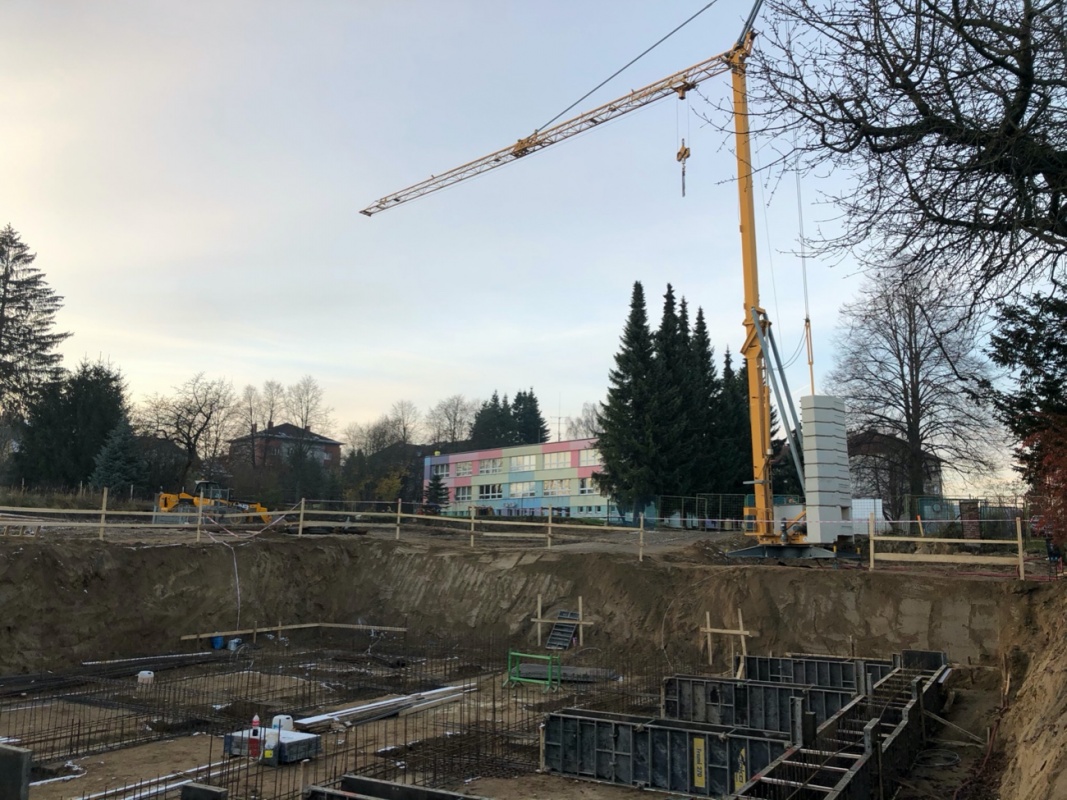

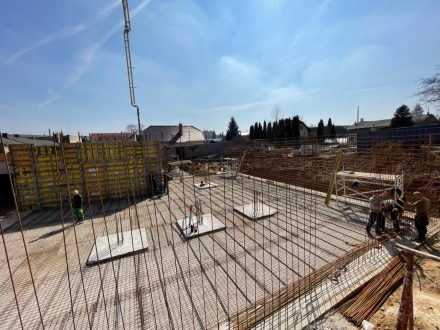

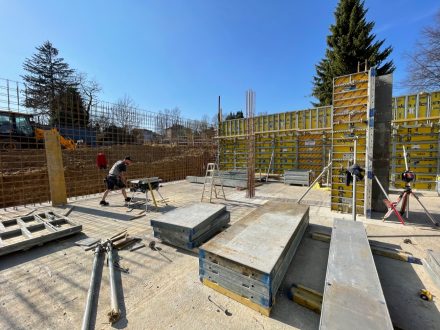

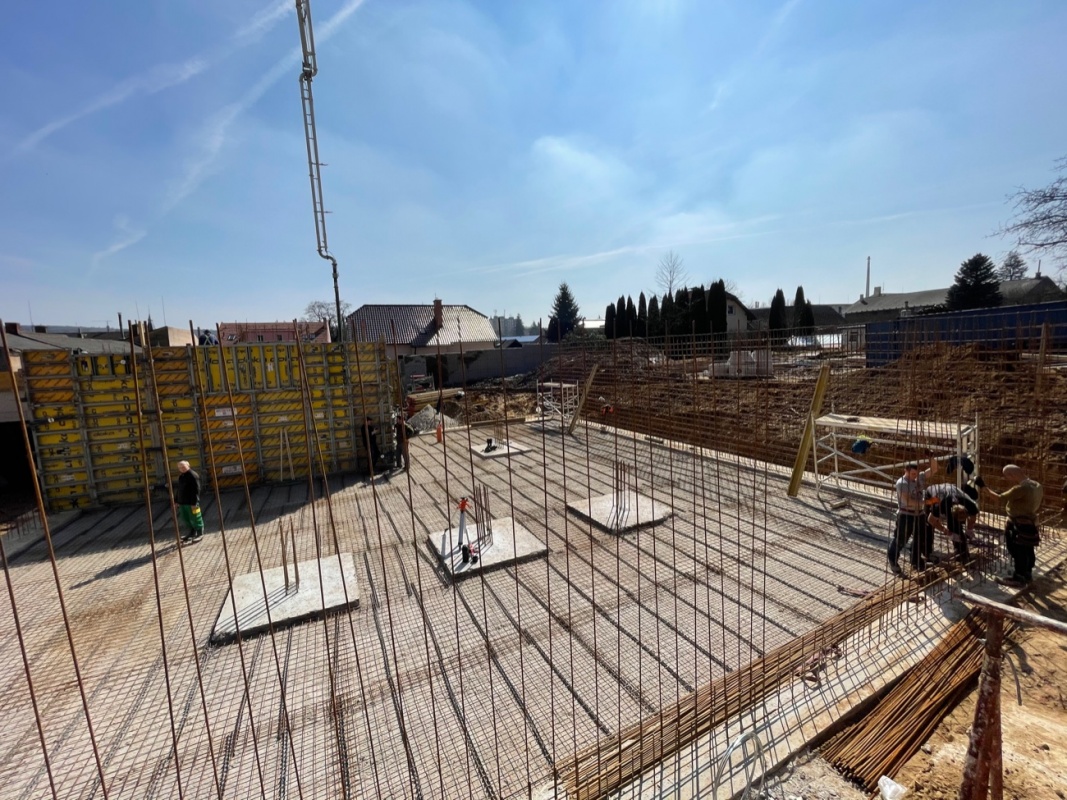

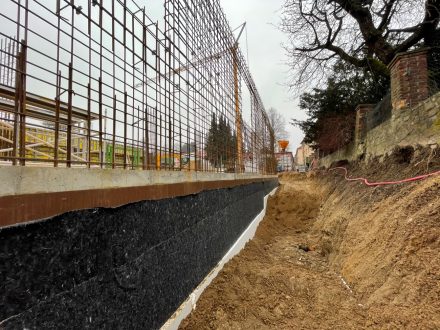

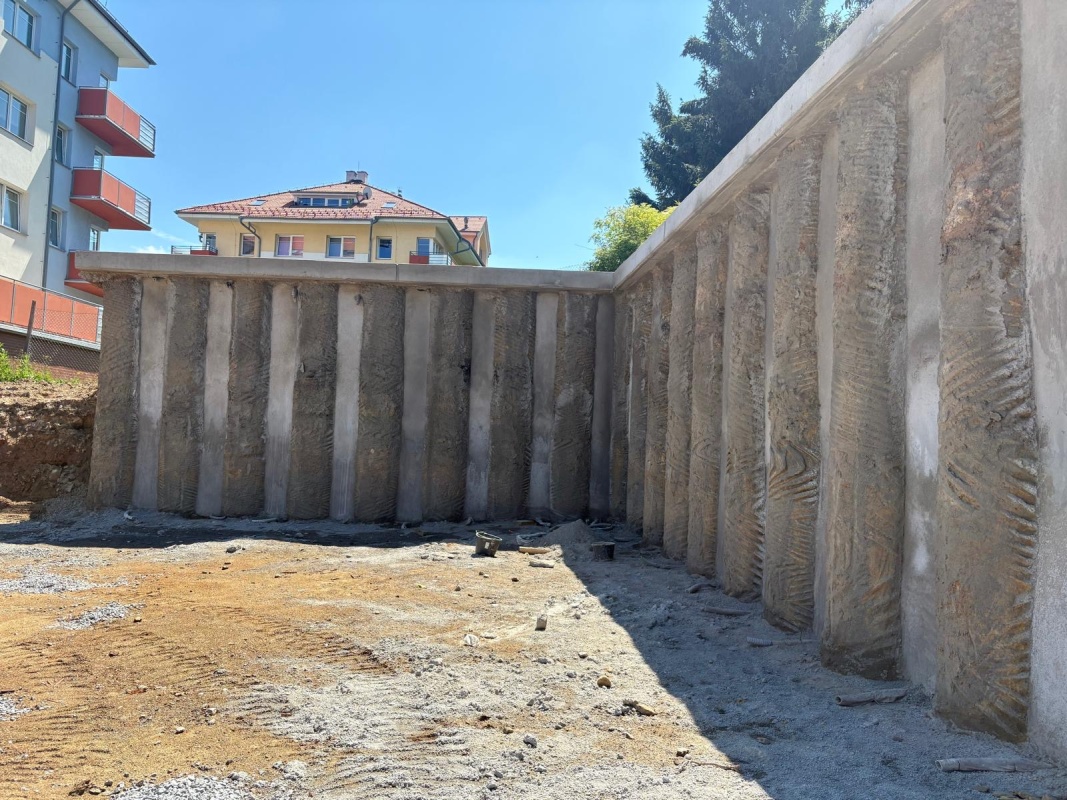

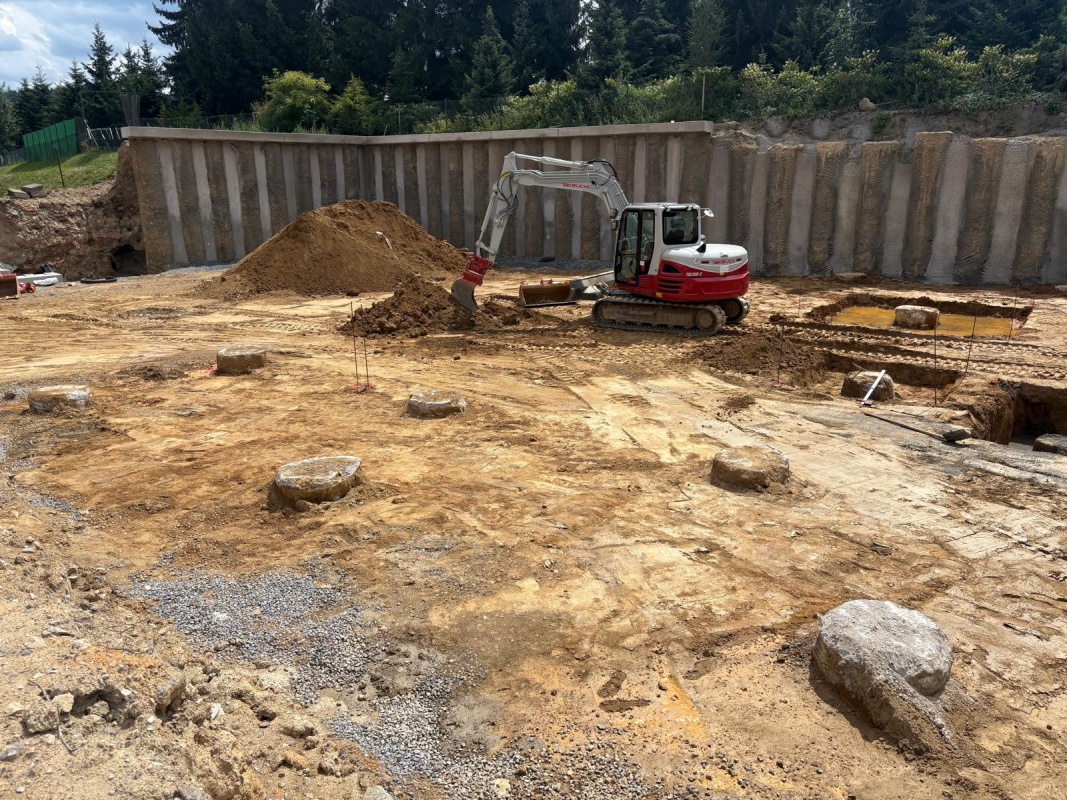

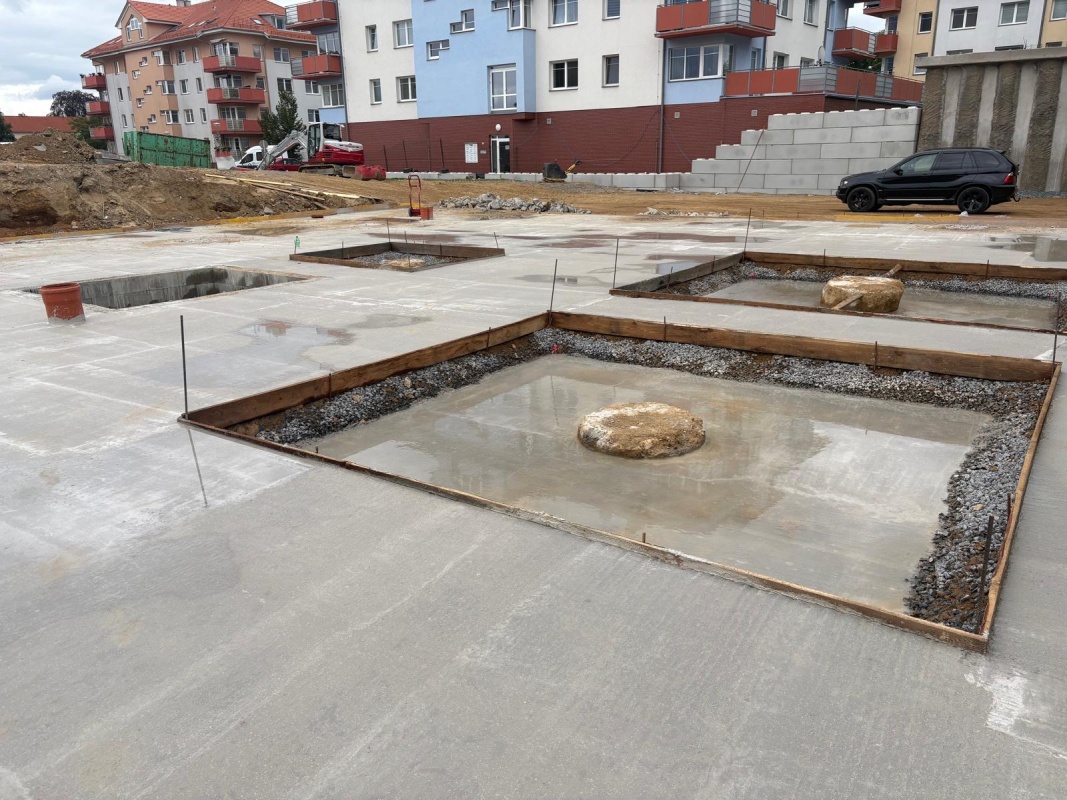

  • Dokončení základových pasů

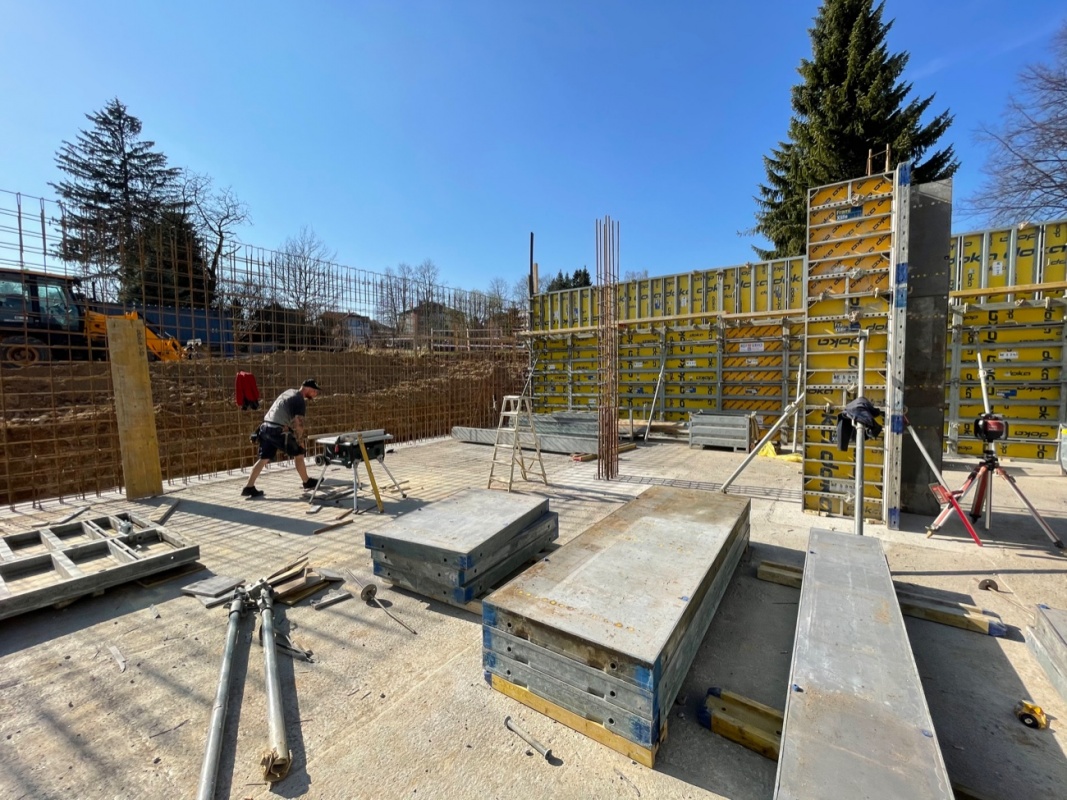

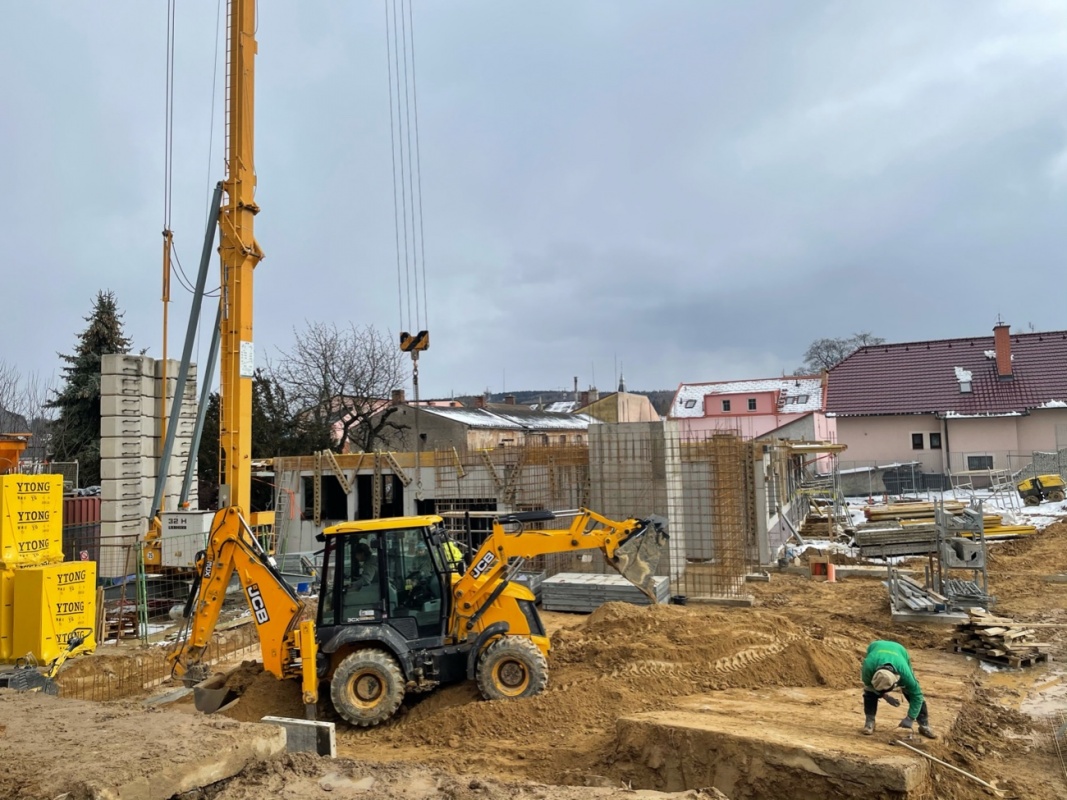

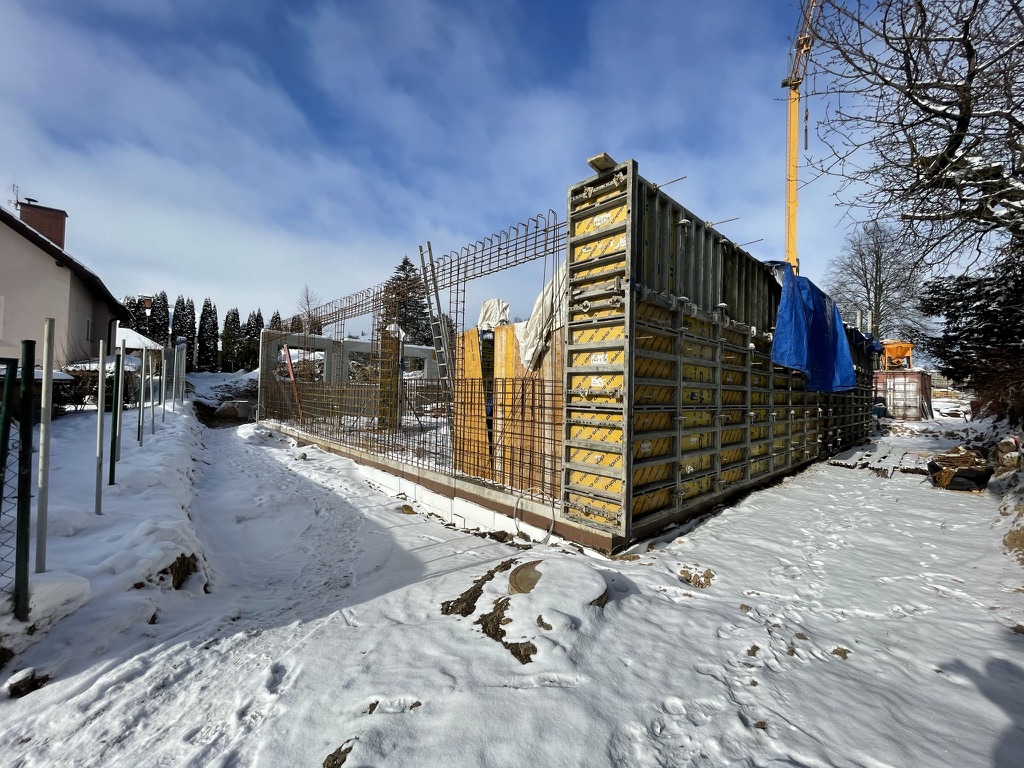

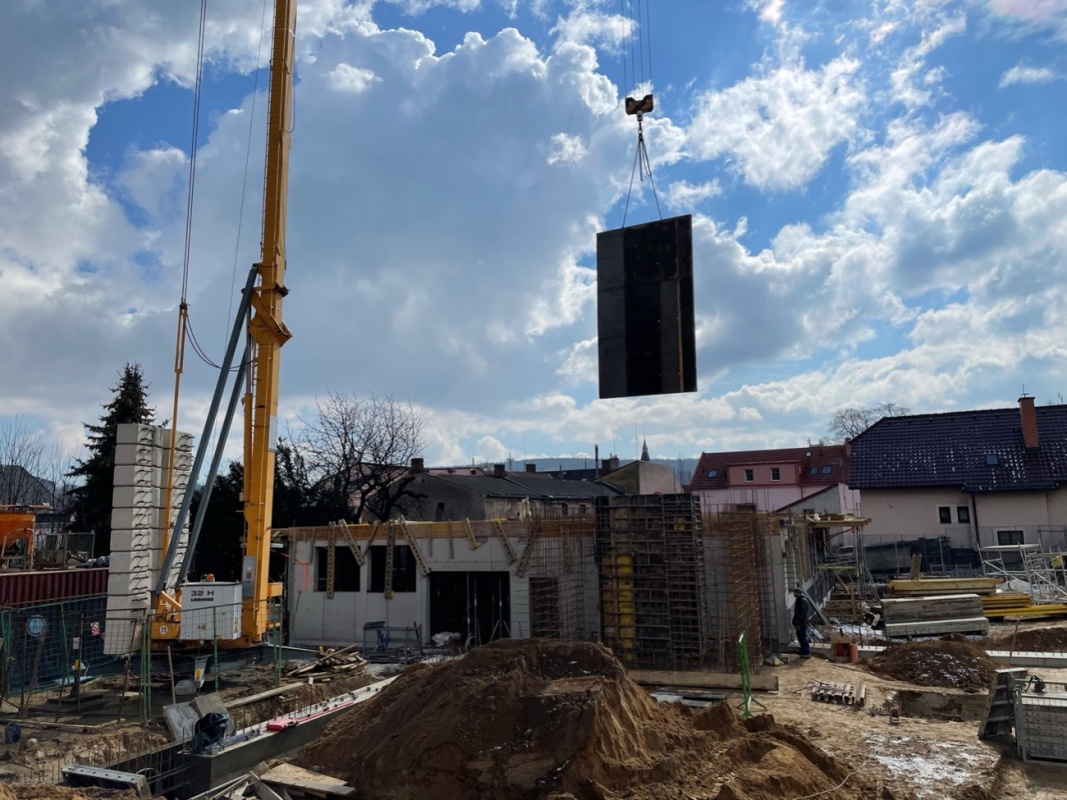

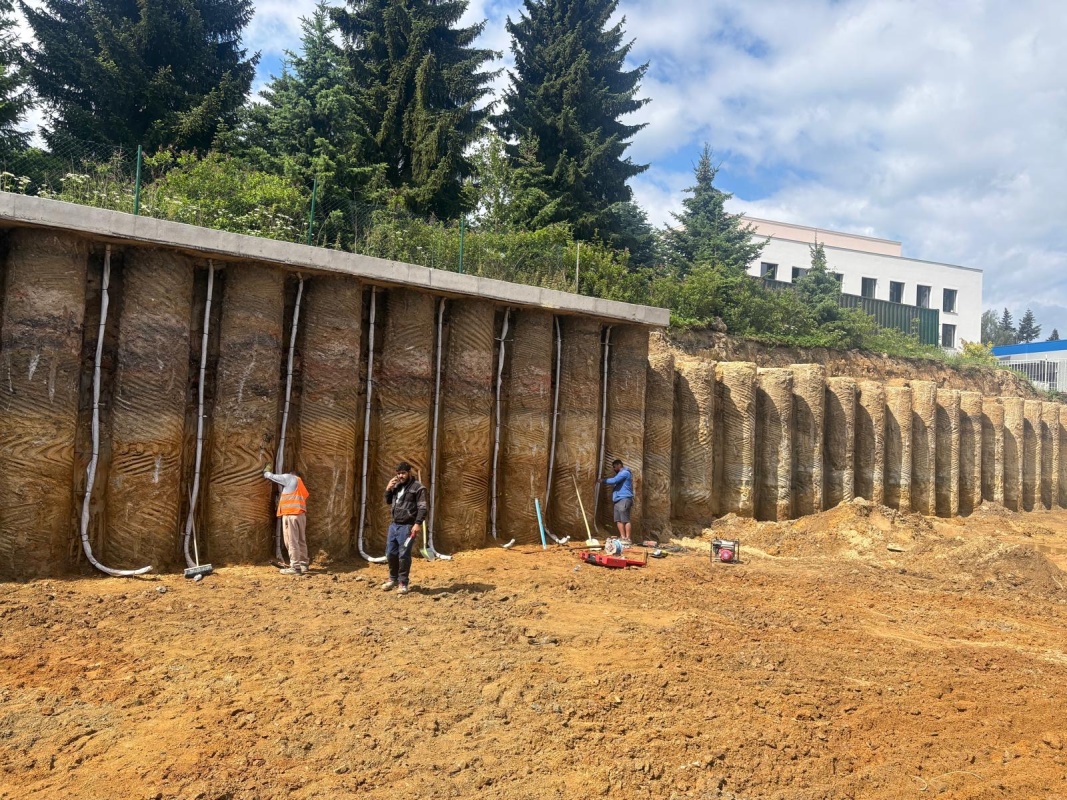

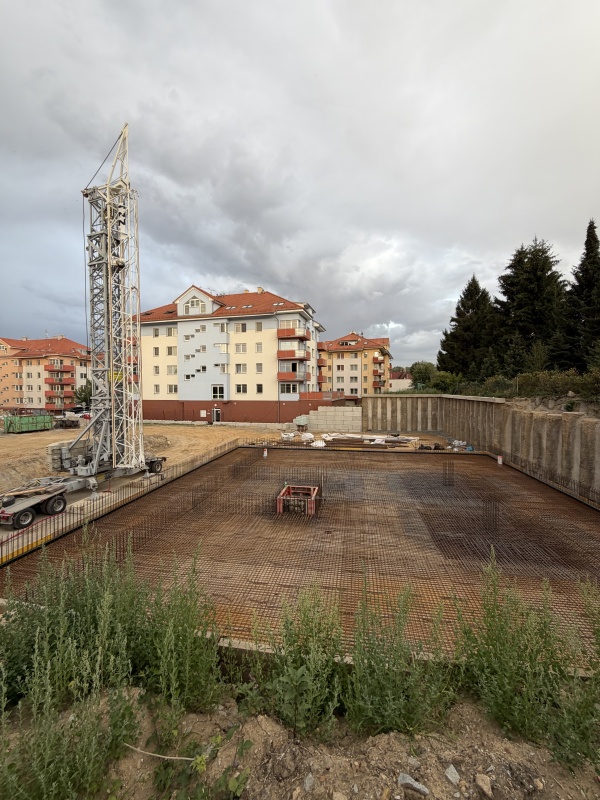

  • zahájení svislých konstrukcí 1PP

DŮM B

  • dokončování svislých konstrukcí 1PP

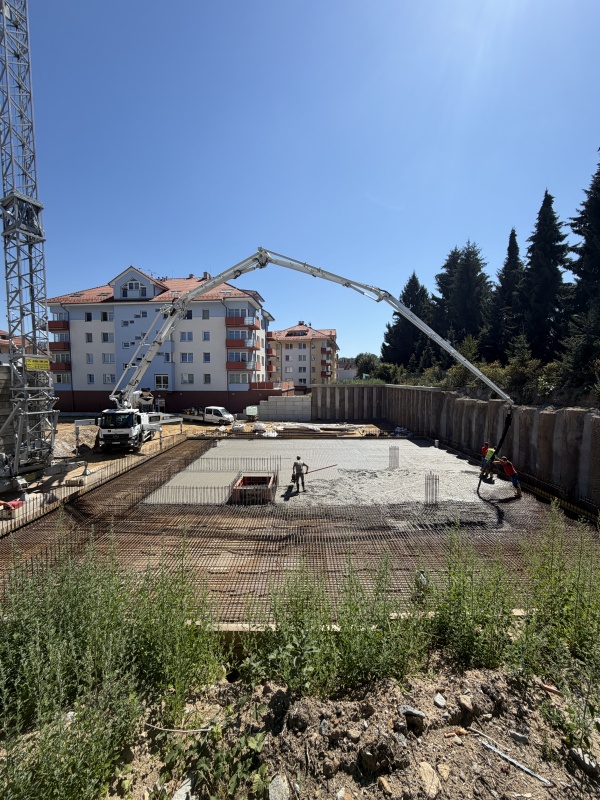

  • betonování průvlaků 1PP/1NP
  • zahájení betonování vodorovných konstrukcí 1PP/1NP

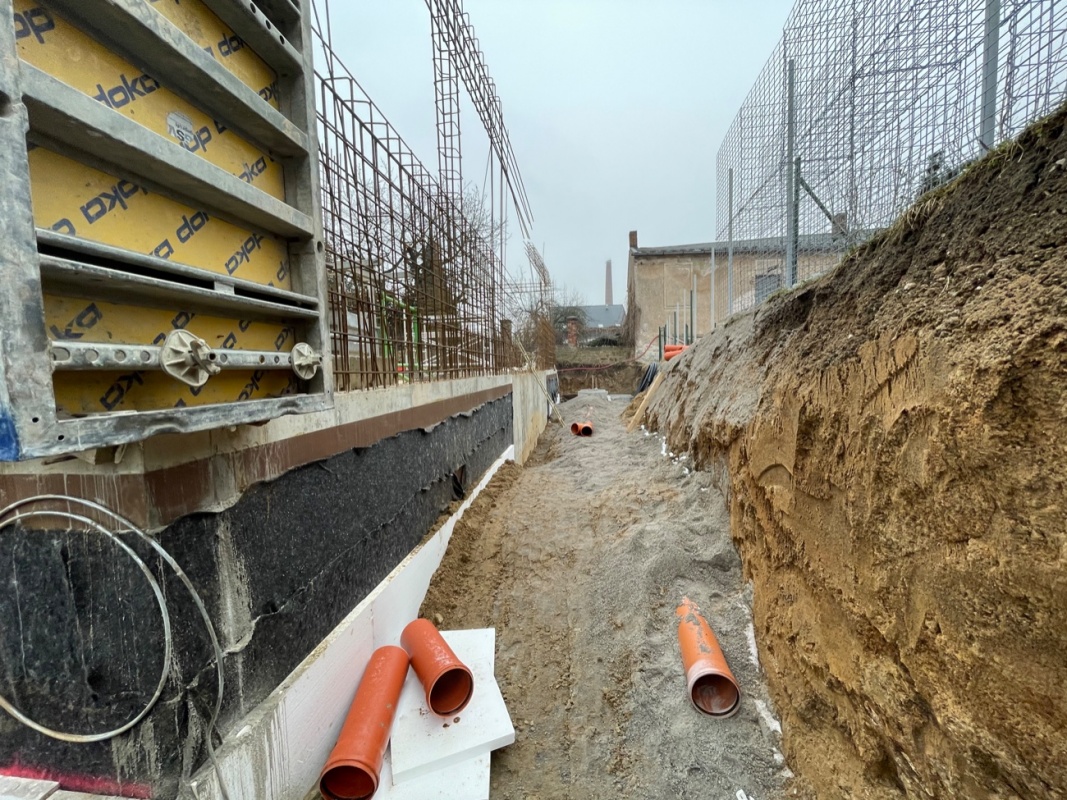

ÚNOR 2021

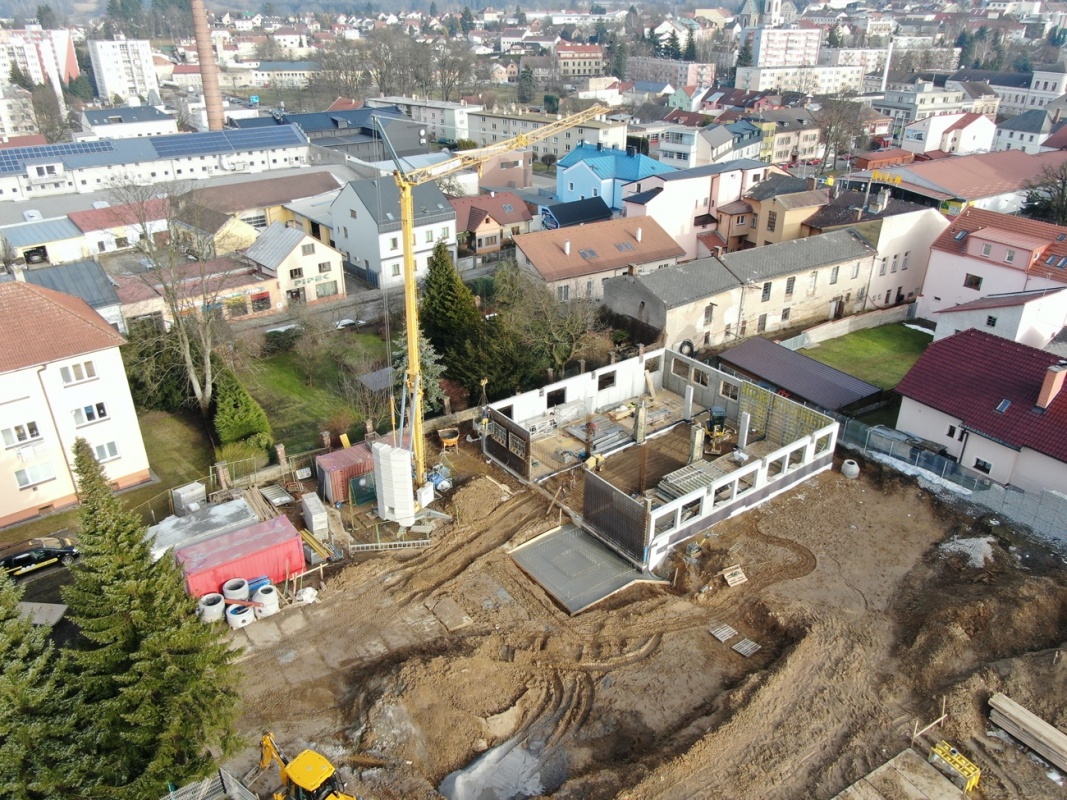

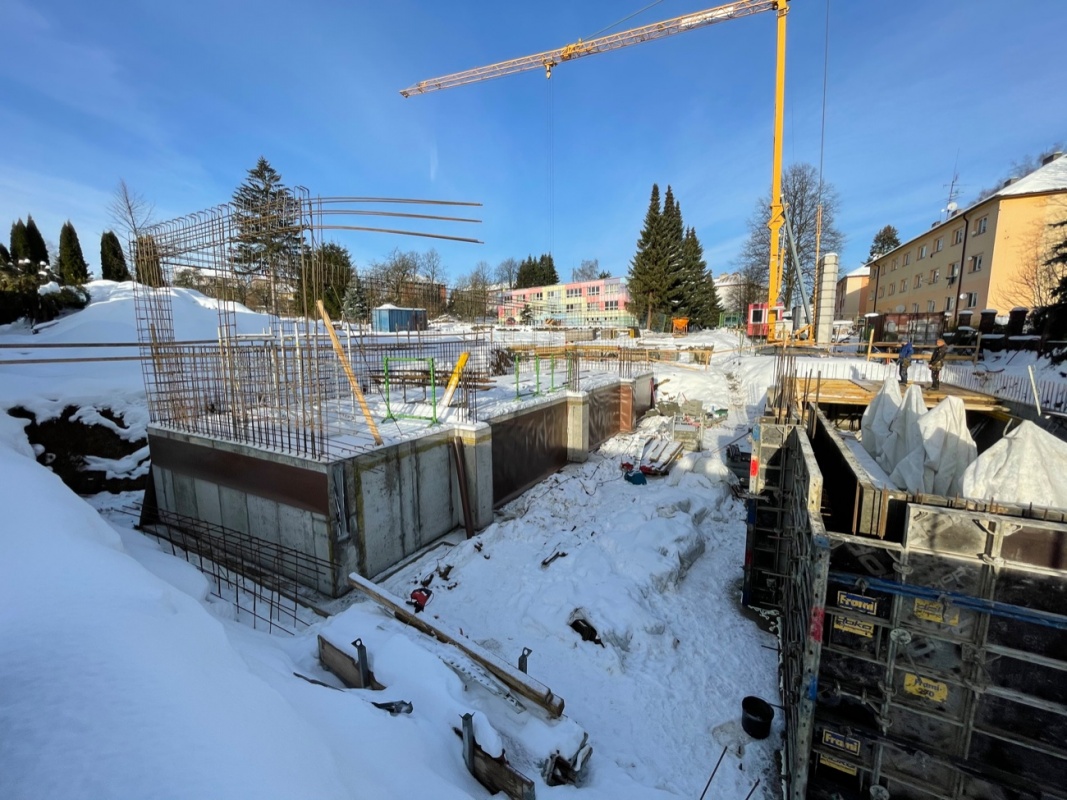

DŮM A

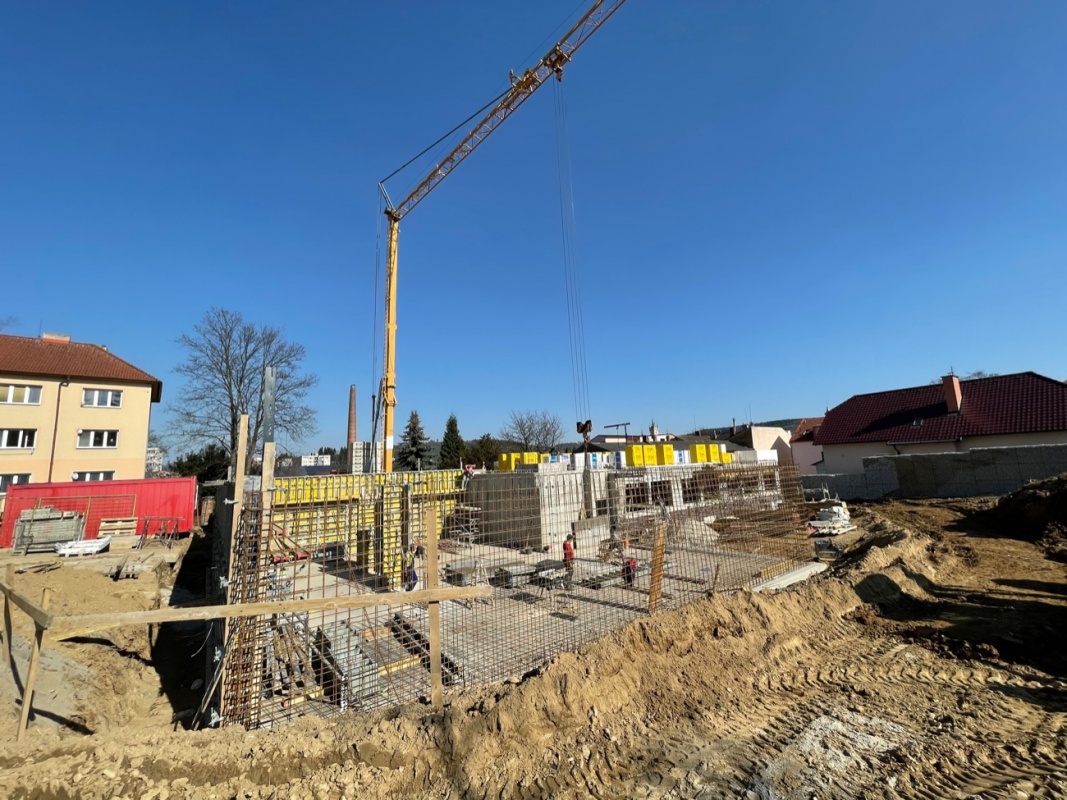

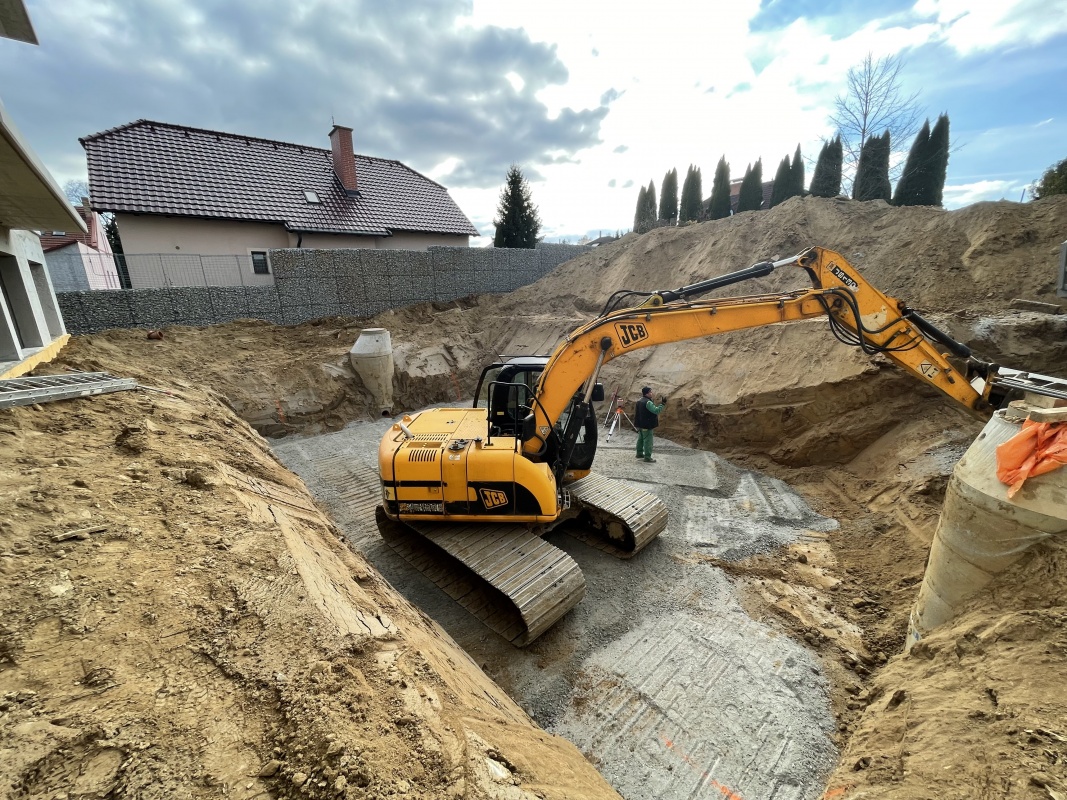

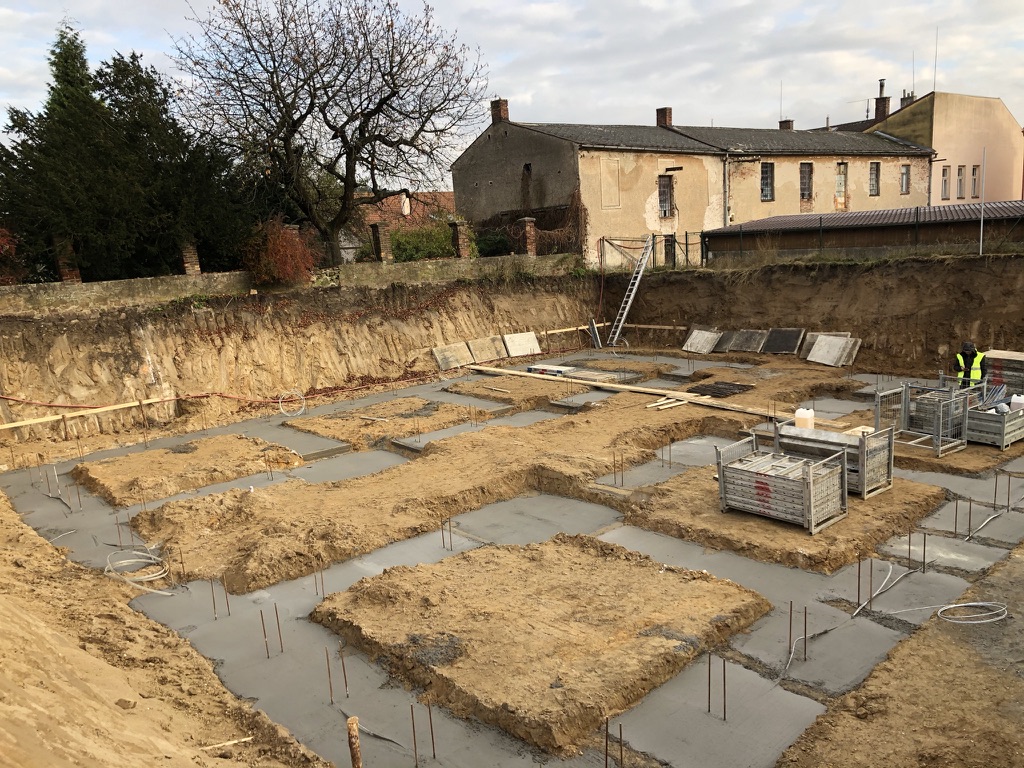

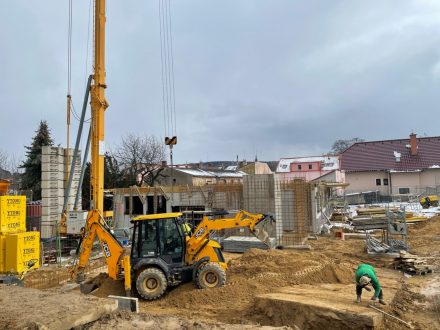

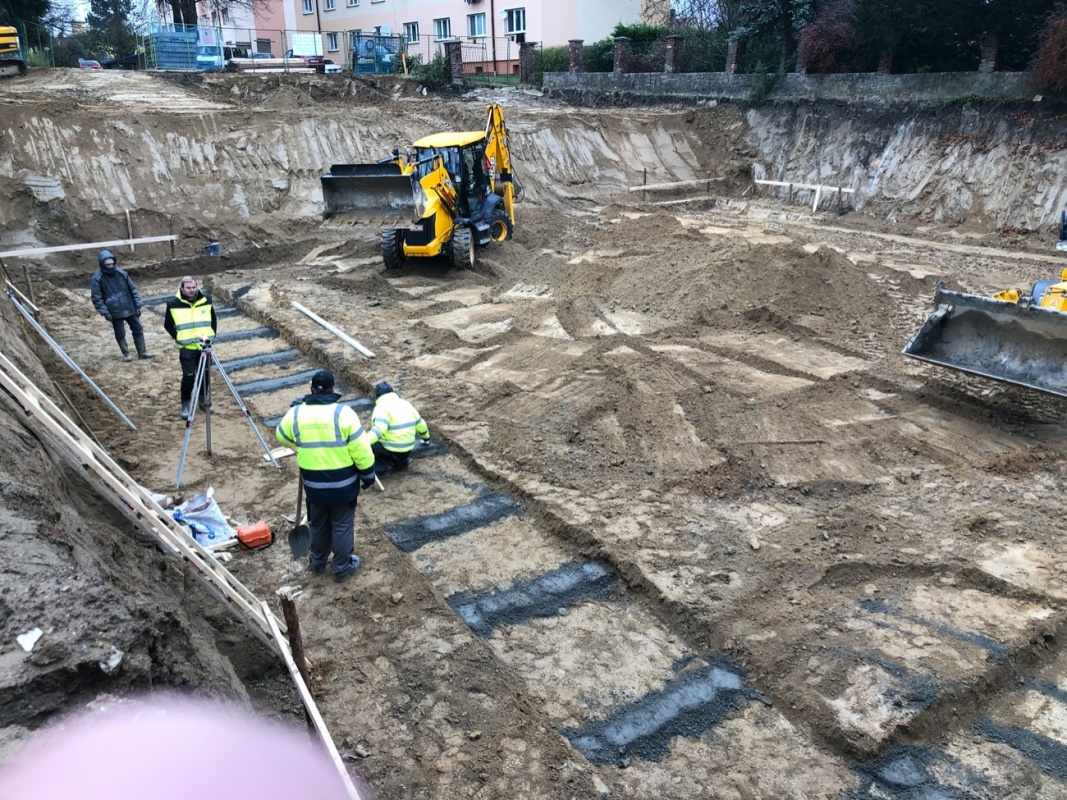

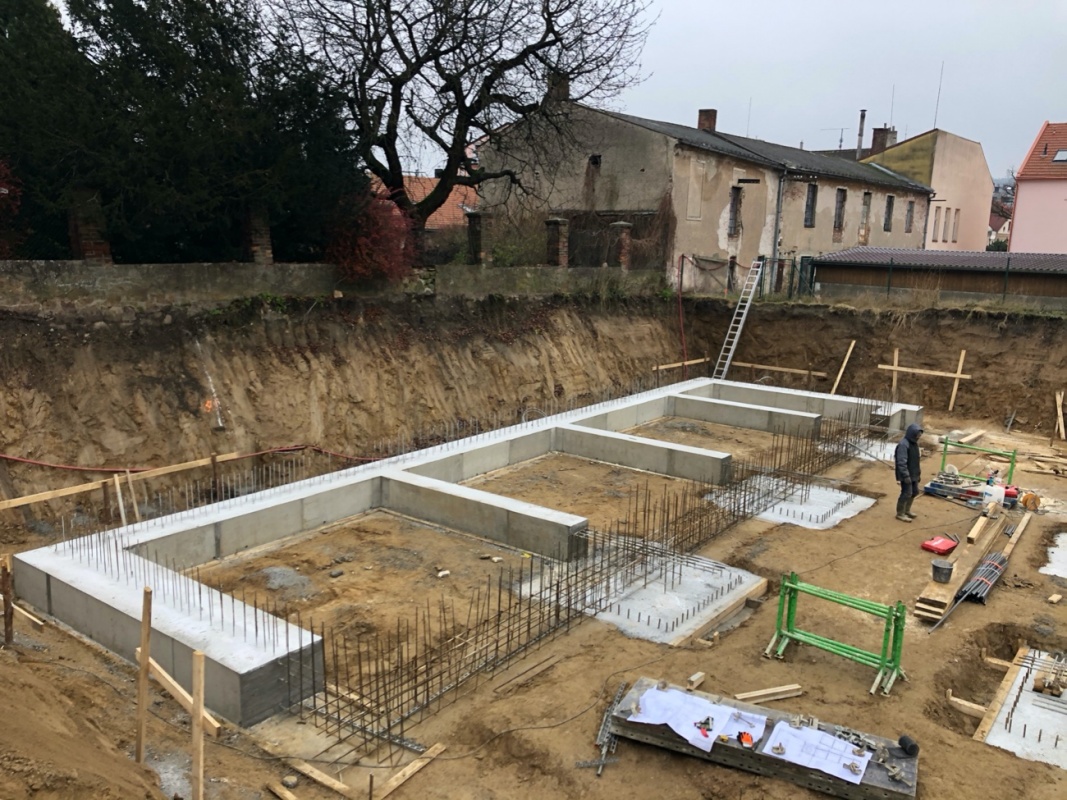

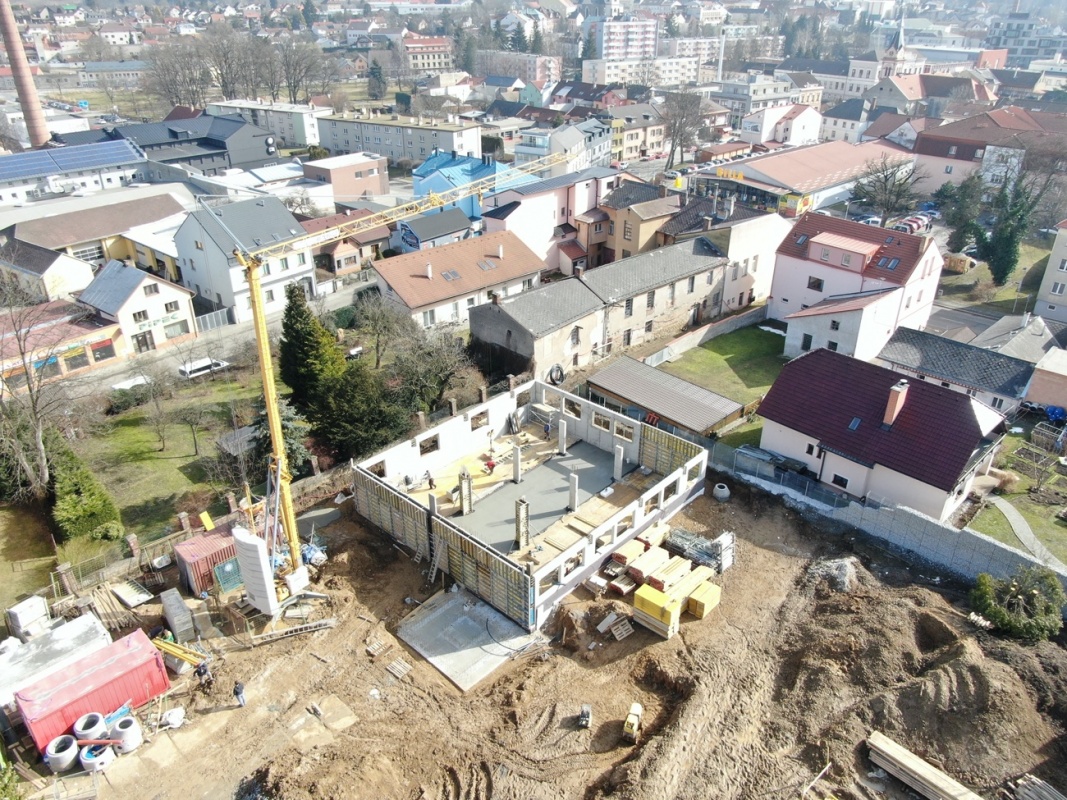

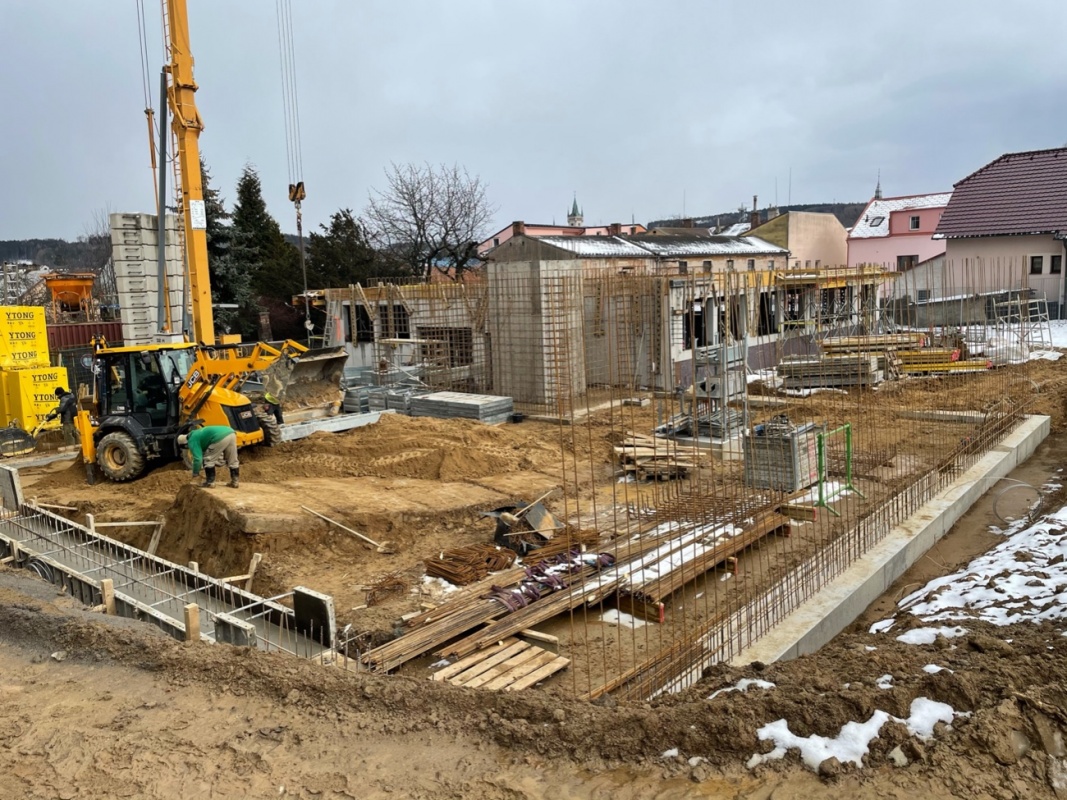

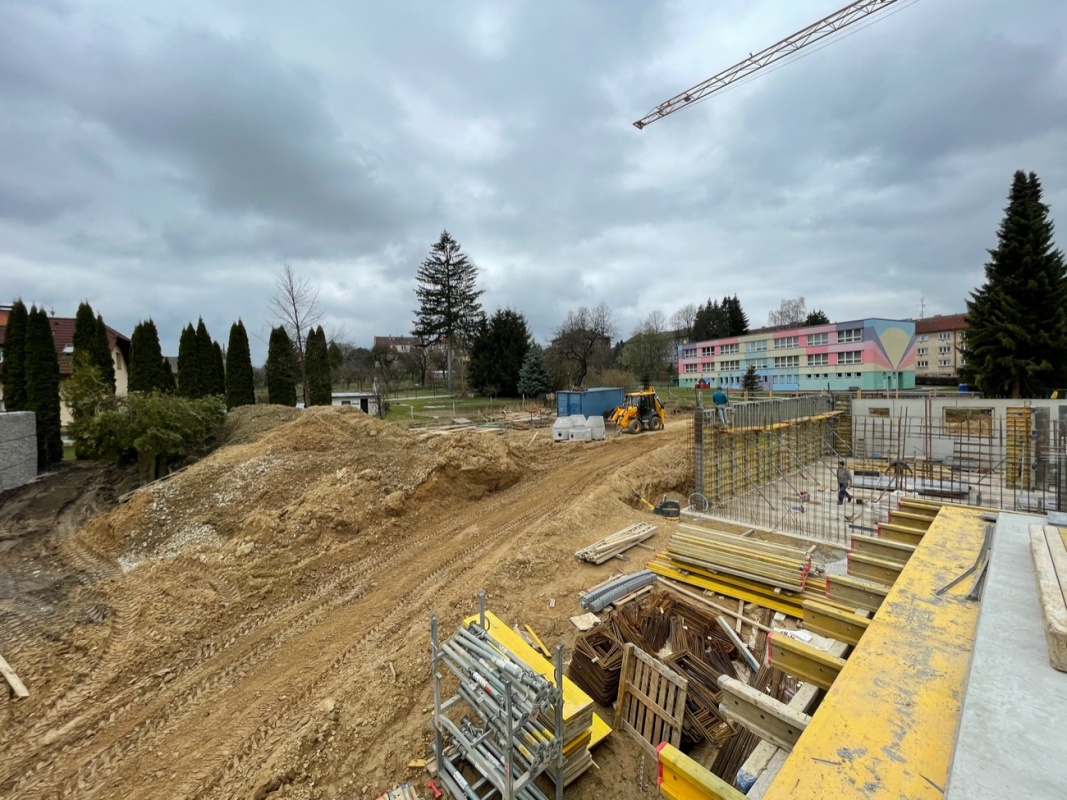

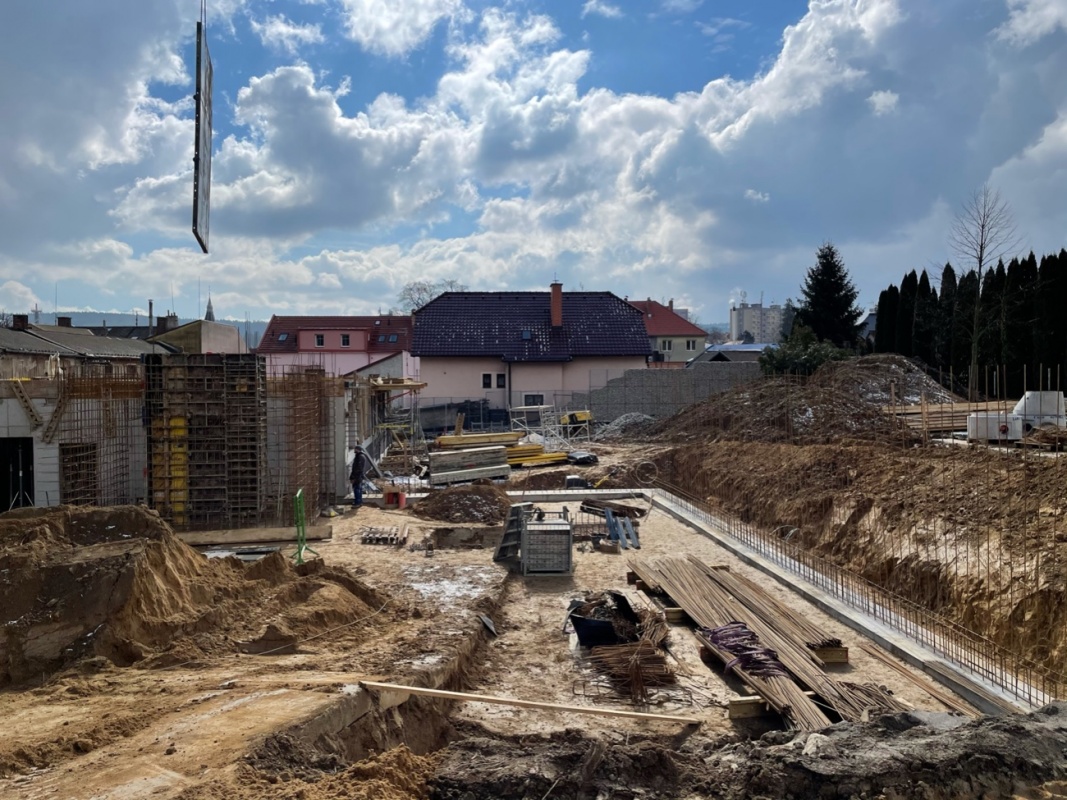

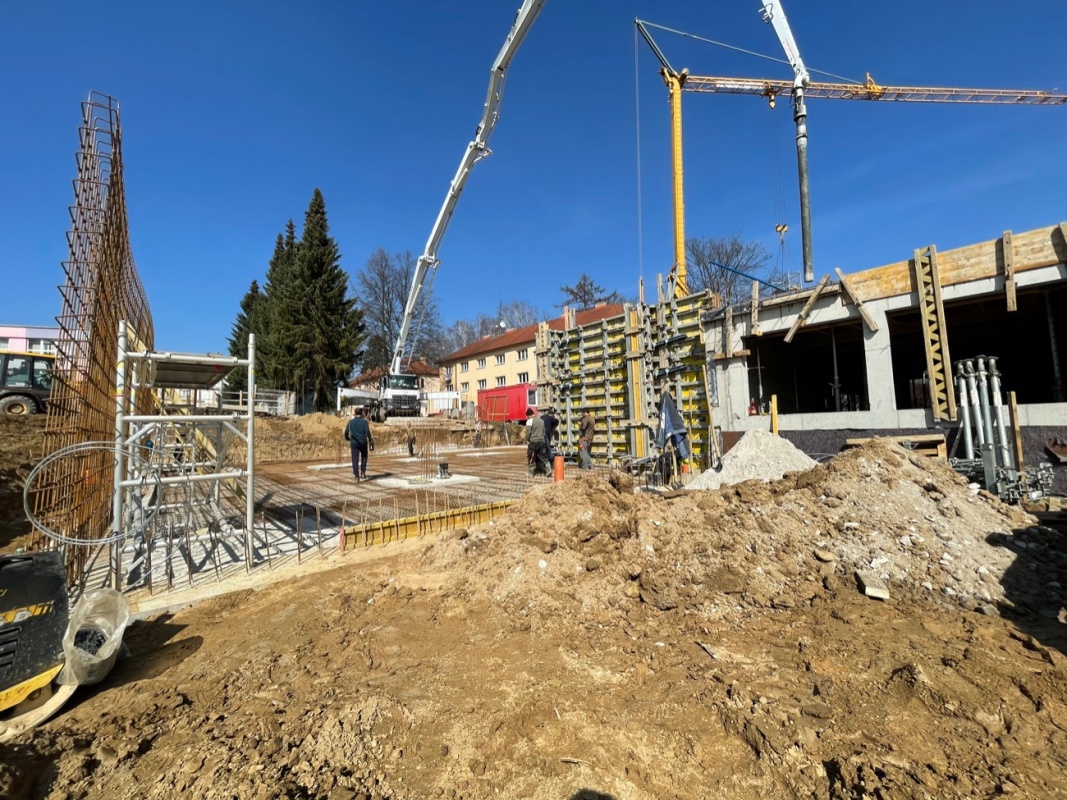

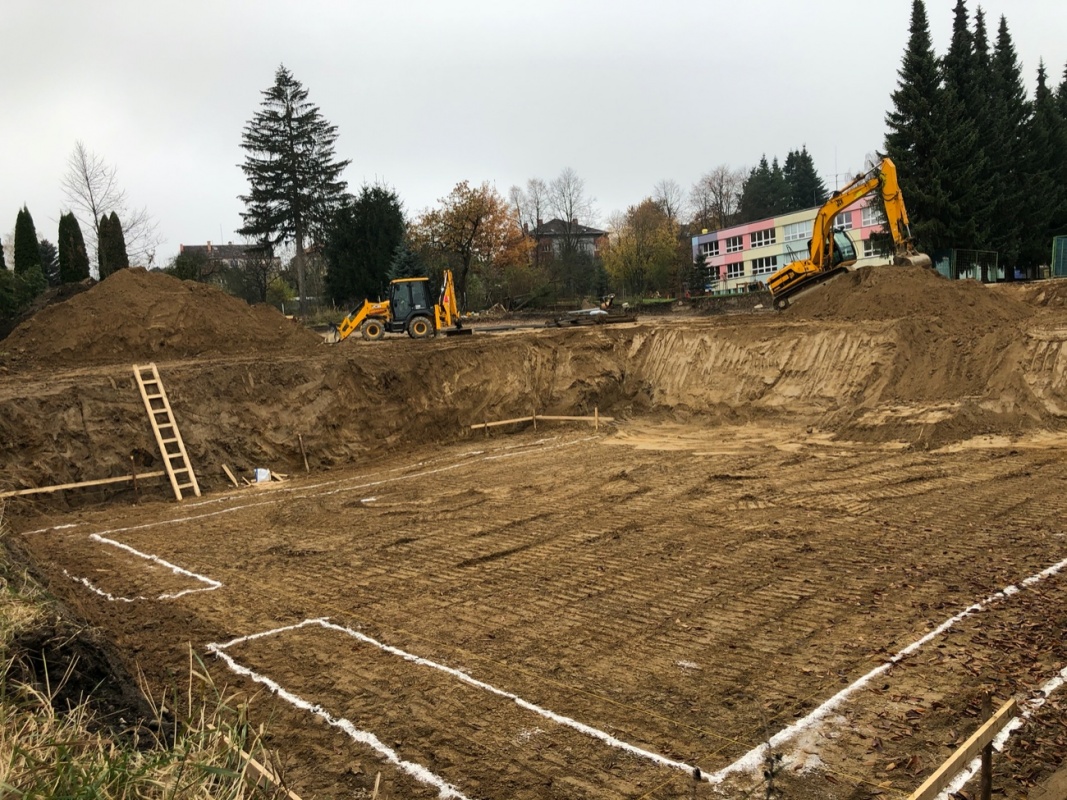

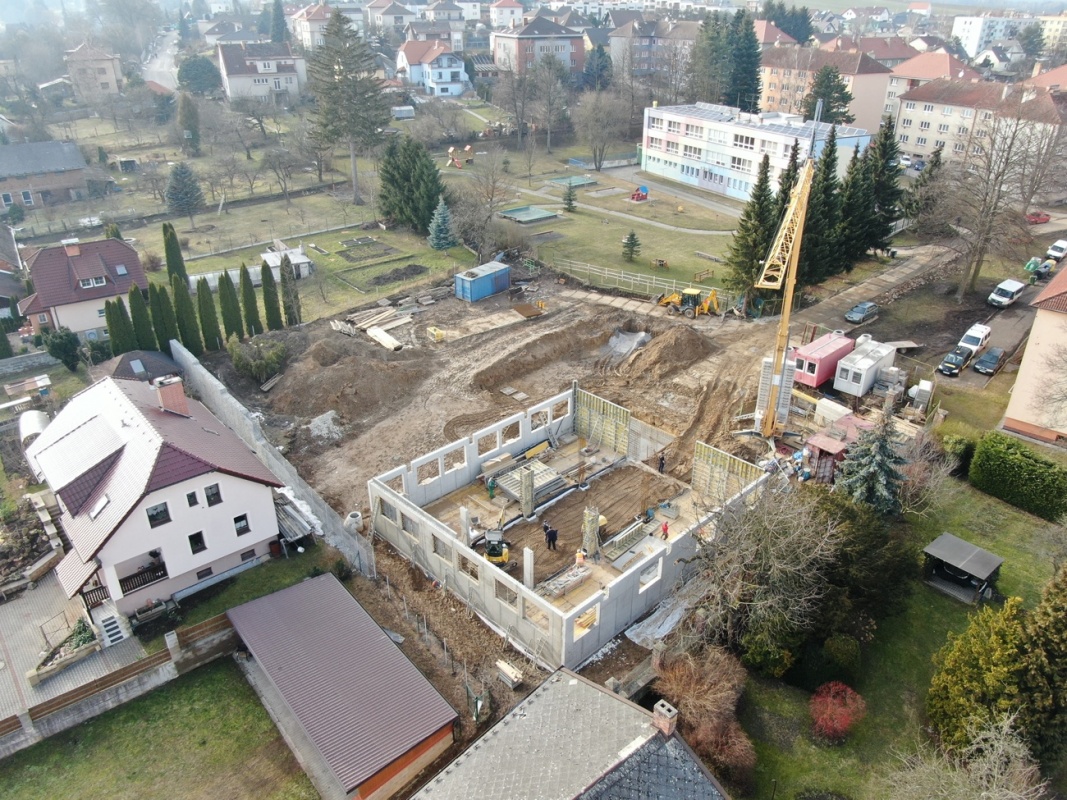

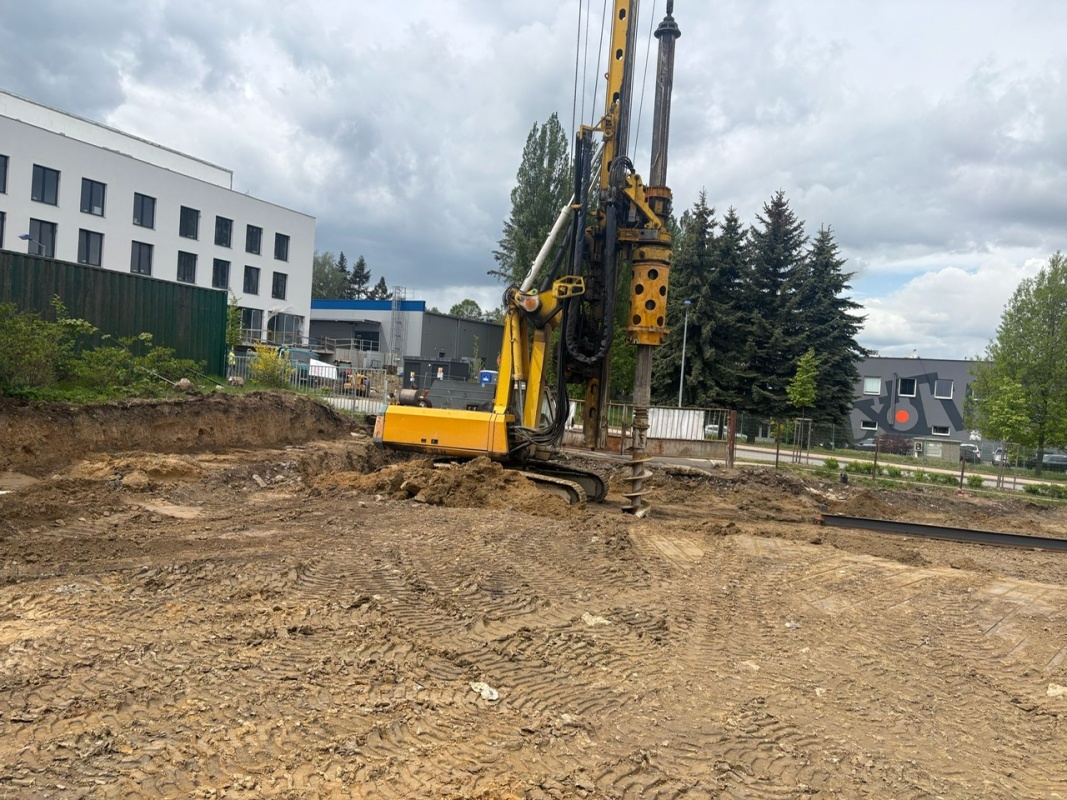

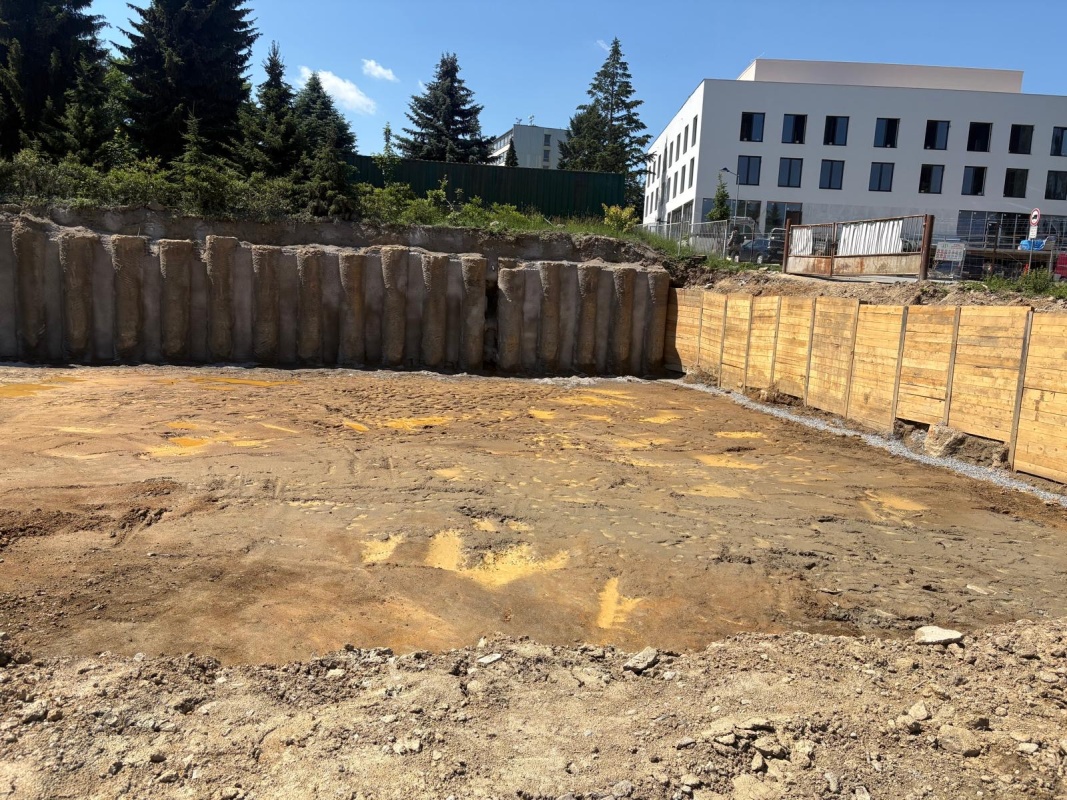

  • zakládání stavby

DŮM B

  • dokončování svislých konstrukcí 1PP

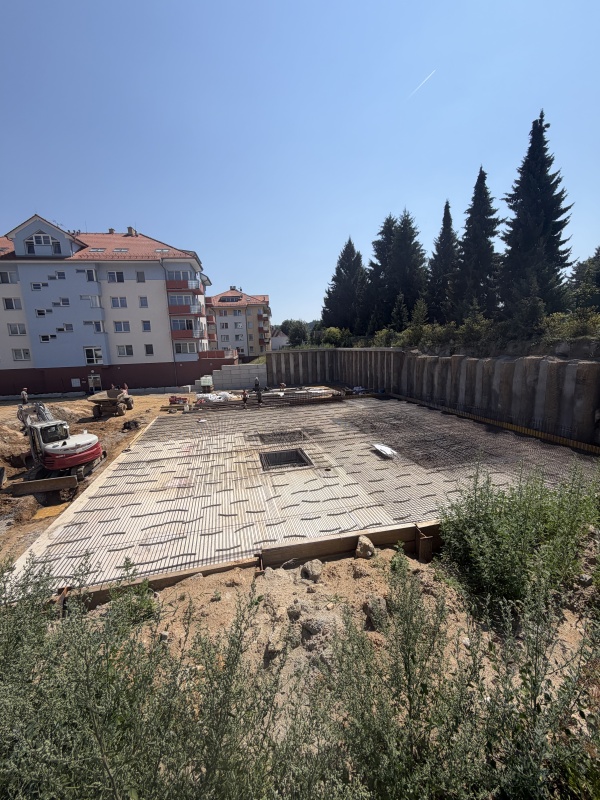

  • zahájení vodorovných konstrukcí

LEDEN 2021

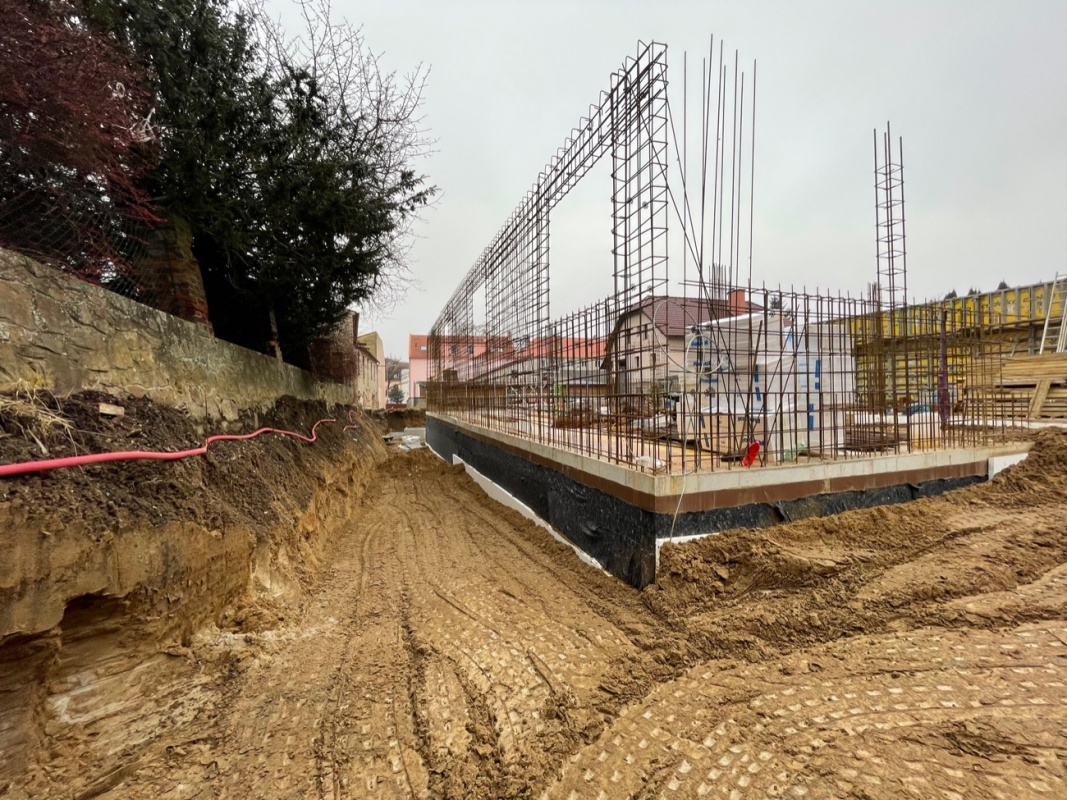

  • Zahájení zakládání stavby - DŮM A
  • Zahájení výstavby konstrukce 1PP - DŮM B

PROSINEC 2020

  • Dokončování základových konstrukcí
  • Zahájení výstavby konstrukce 1PP

LISTOPAD 2020

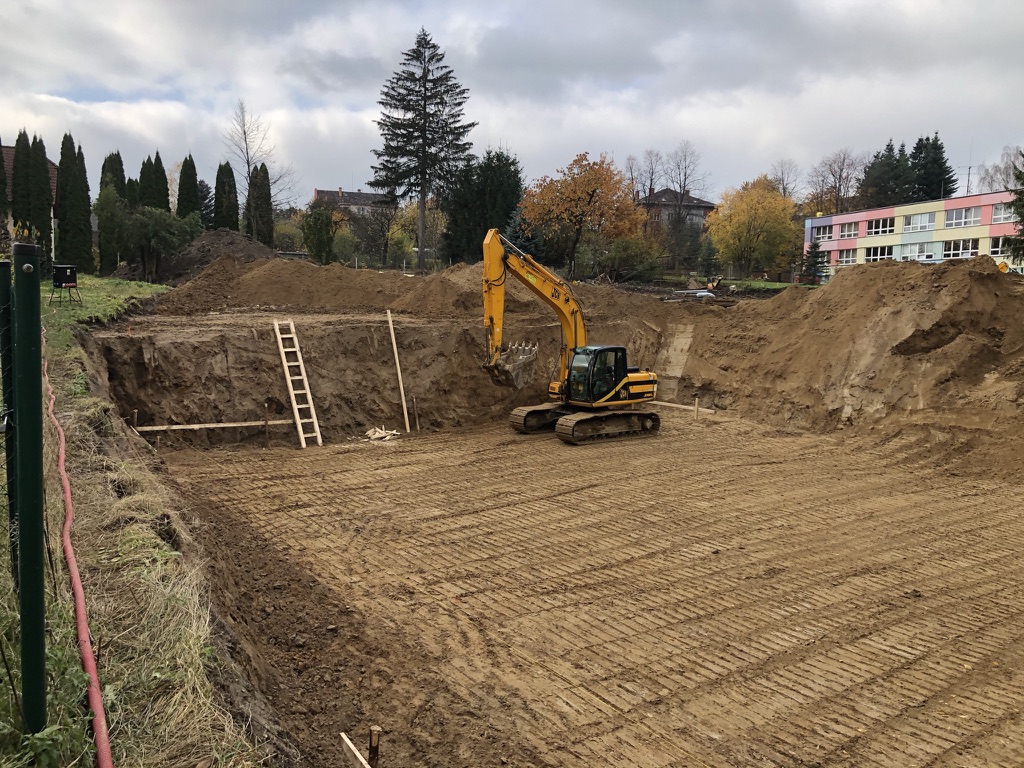

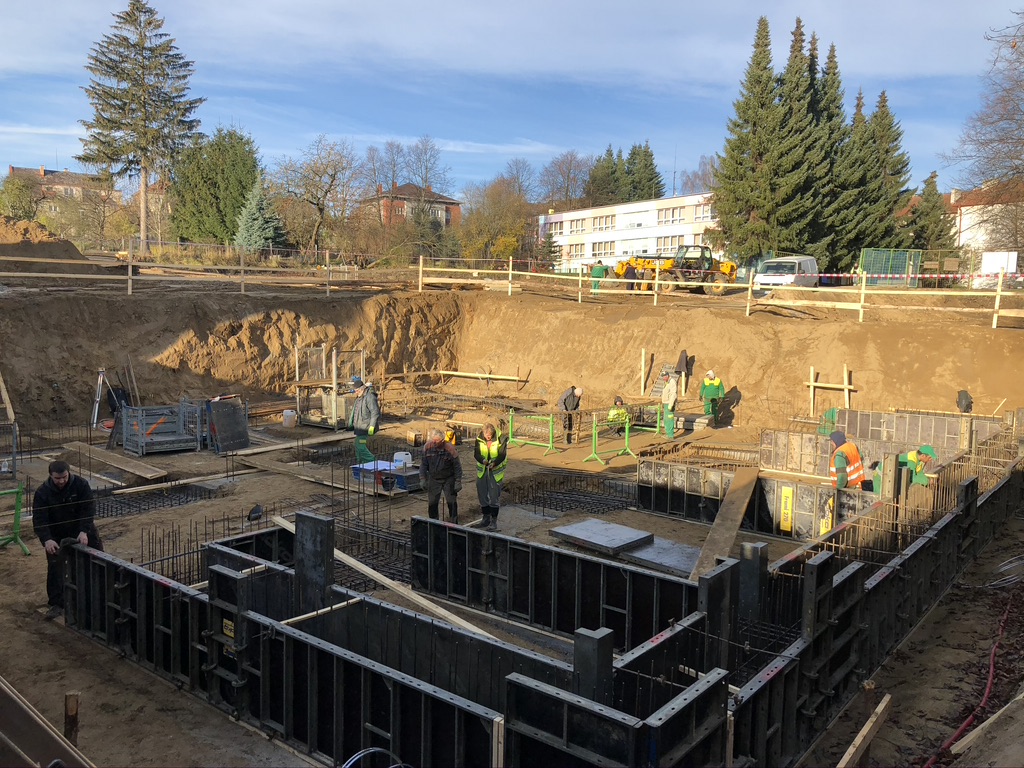

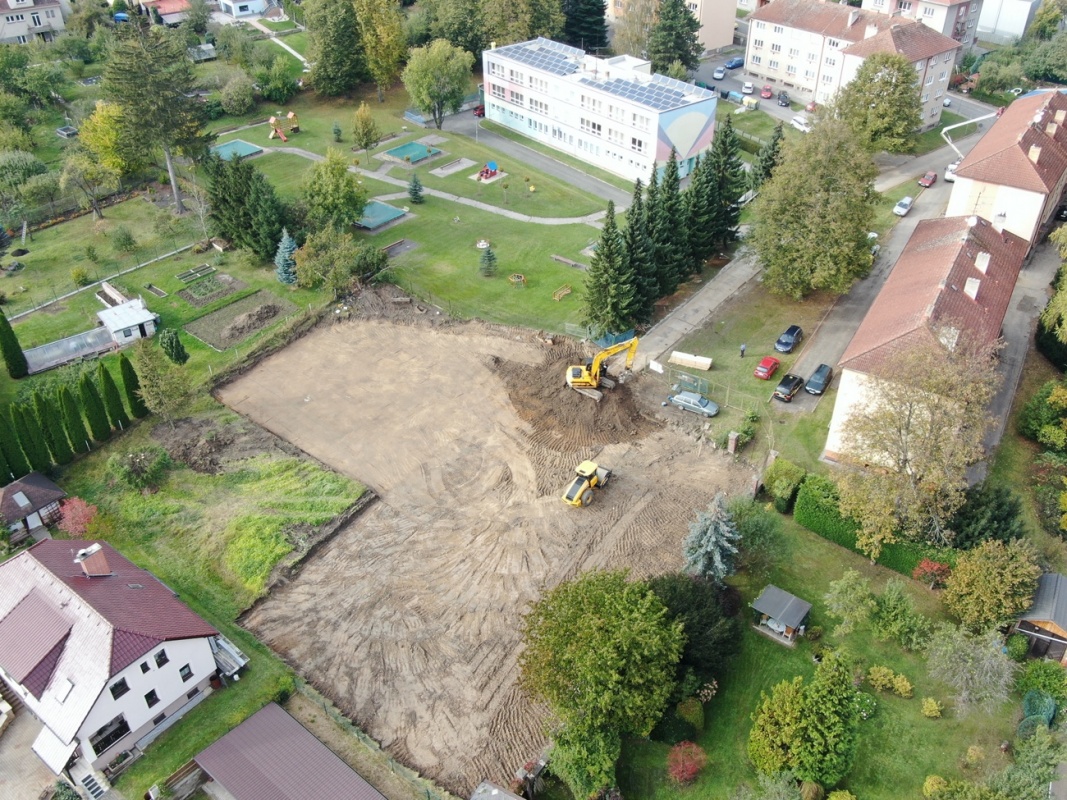

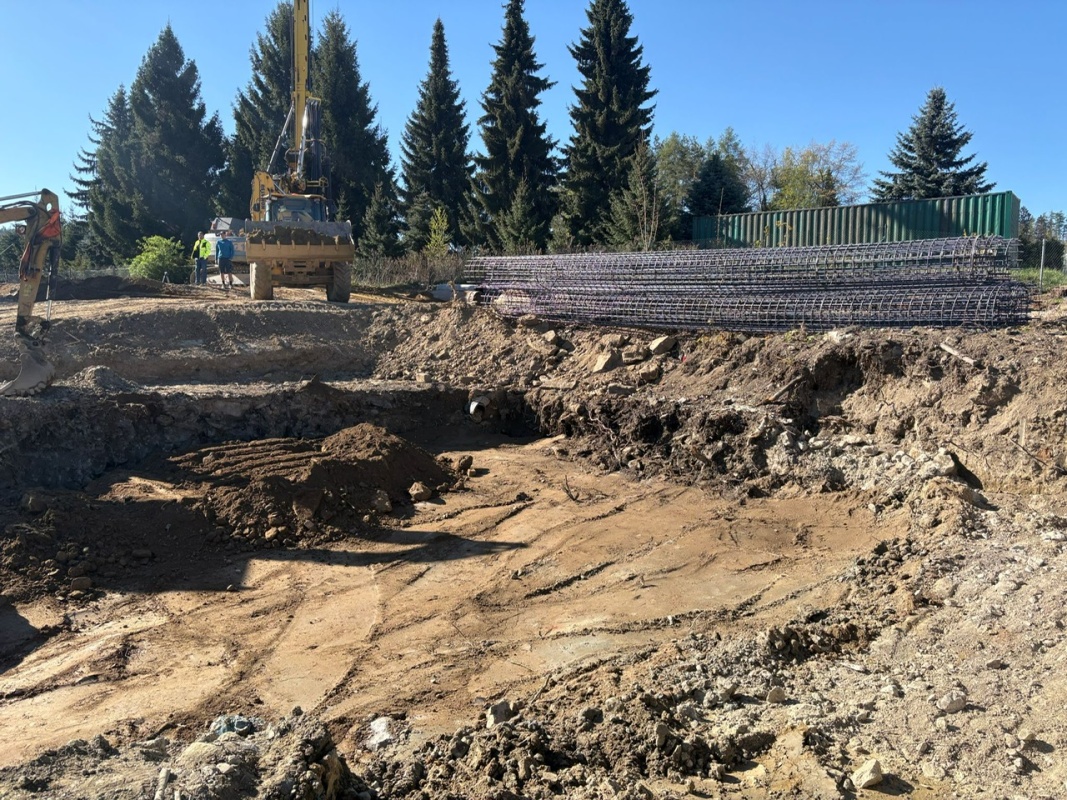

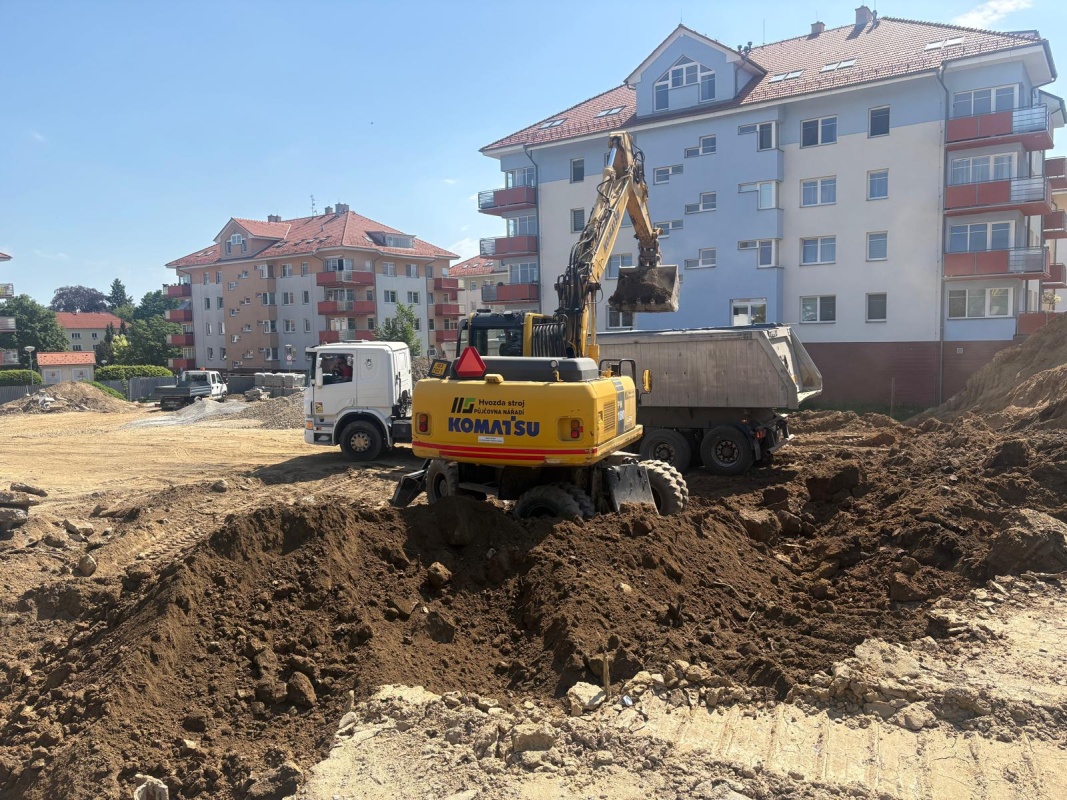

  • Pokračování zemních prací - výkop základů
  • Zakládání základových konstrukcí

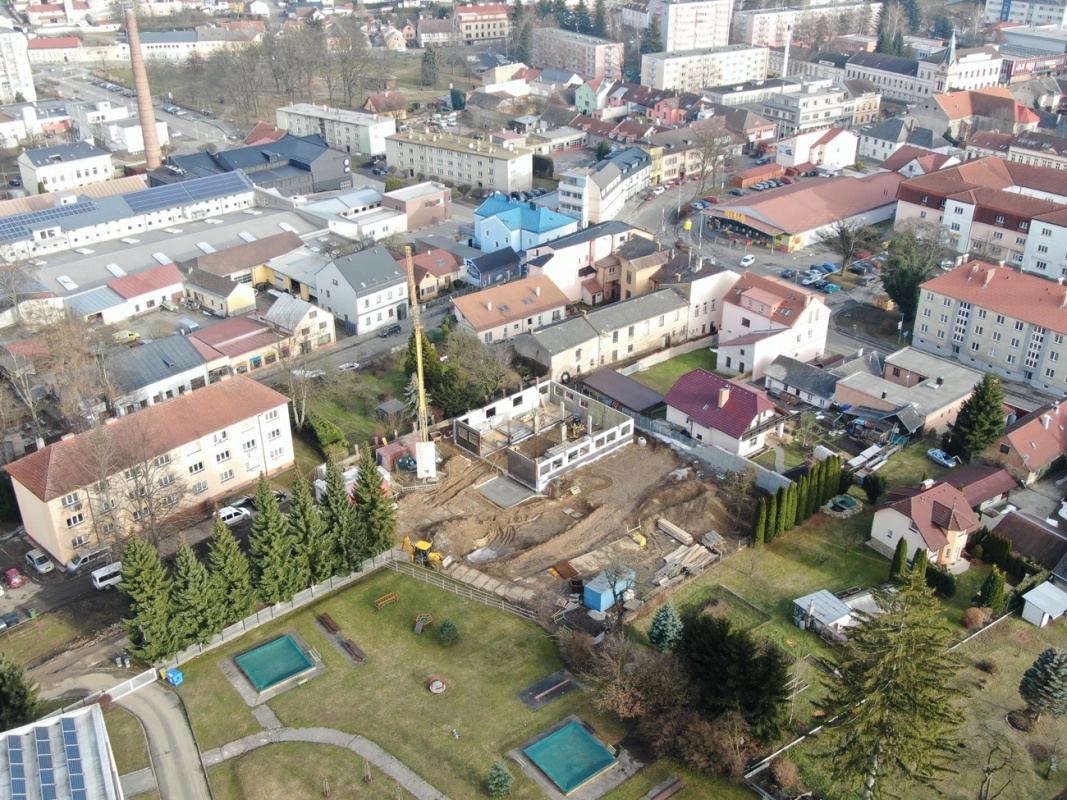

ZÁŘÍ / ŘÍJEN 2020

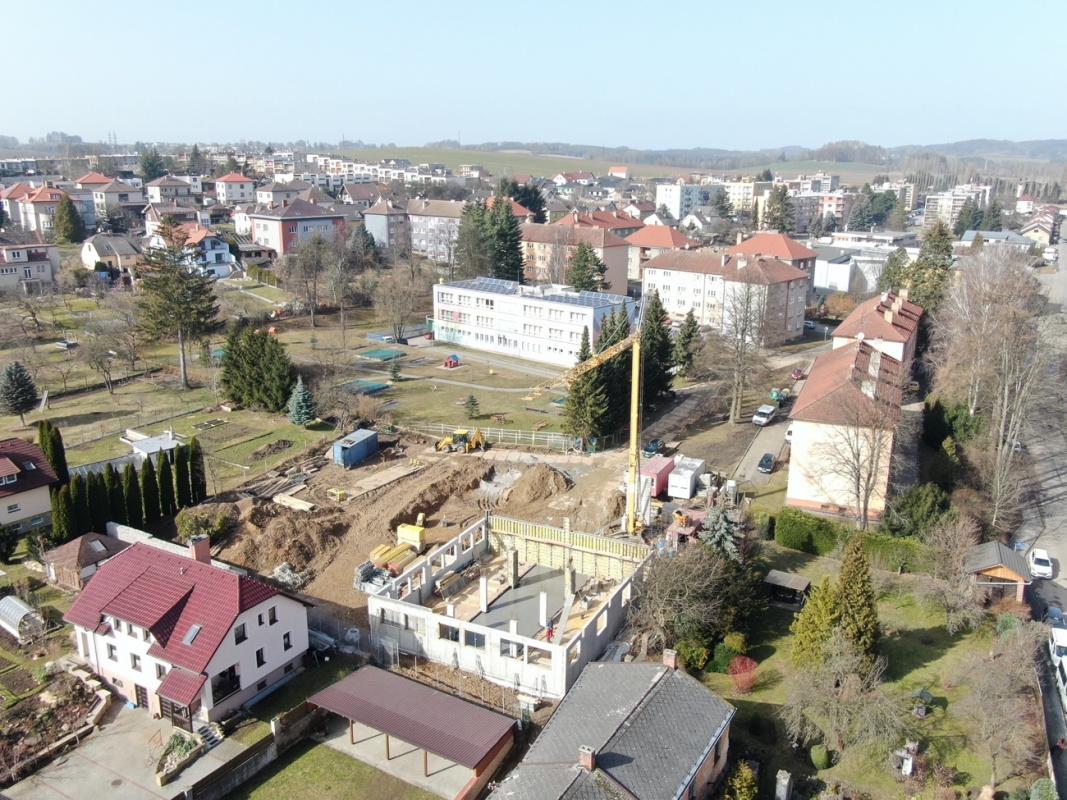

  • Vydání stavebního povolení - září 2020
  • Vybudování stavební komunikace - říjen 2020

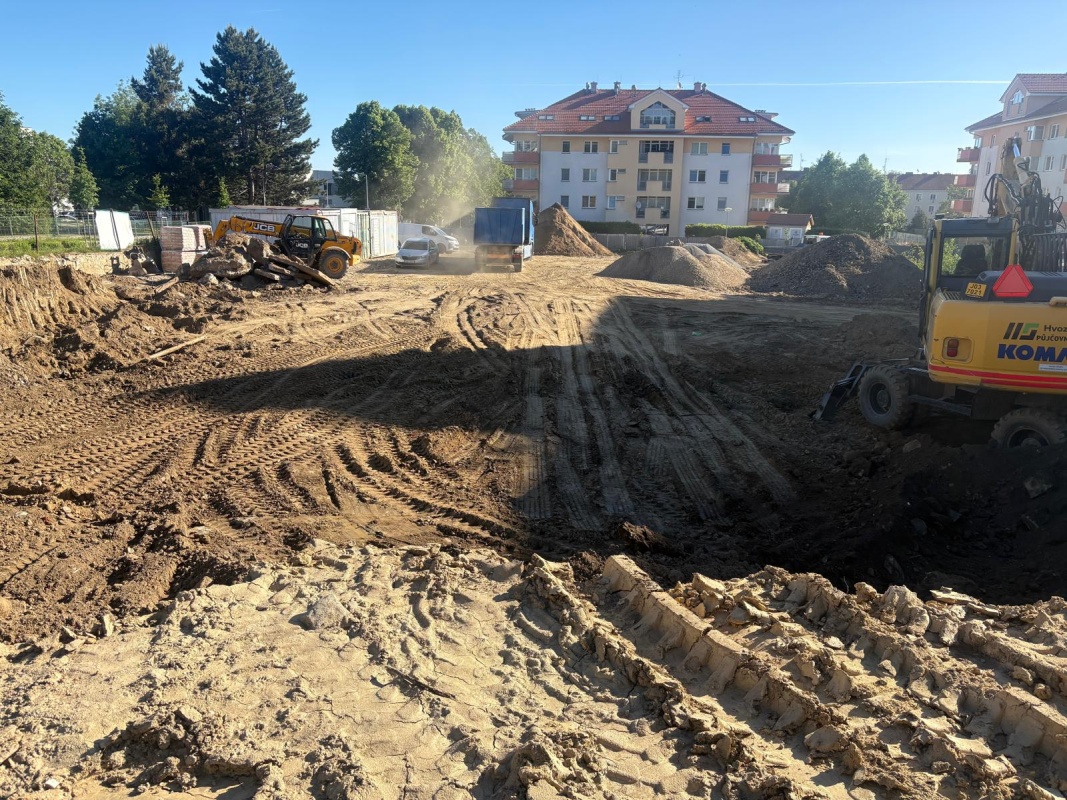

  • Zahájmení zemních prací - skrávka ornice - říjen 2020
  • Zahájení odvozu zeminy - říjen 2020

PODZIM 2019 / JARO 2020

  • Dokončení územního řízení - srpen 2019
  • Spuštění rezervací bytů - září 2019
  • Vyklizení pozemků - říjen 2020
